问题 某泵站工程施工招标文件按照《水利水电工程标准施工招标文件》(2009 年版)和《水利工程工程量清单计价规范》(GB50501-2007)编制。工程招投标及实施期间发生如下事件:事件一:某投标人甲根据招标文件要求并结合自身实际施工能力开会讨论了施工不平衡报价的利弊并提出一些意见。其中部分意见如下:①本工程基础处理工程结算时间早,其单价可以高报;②本工程支付条件苛刻,投标报价可高报;③边坡开挖工程量预计会增加,其单价适当高报;④公司现阶段正在开发该地区市场,投标报价可适当低报;⑤本工程工期宽松,投标竞争对手多,相应投标报价可低报;⑥预计引水渠工程量后期会增加,其单价可适当提高。事件二:投标人甲投标文件中关于钢筋制作与安装单价分析表(部分)如下表所示,钢筋的预算材料价格为3926.35 元/t(含税价)。钢筋制作与安装单价分析表(单位:1t)事件三:最终投标人乙中标,本工程临时工程为总价支付项目,合同文件中关于总价子目的计量于支付的内容如下:(1)除价格调整因素外,总价子目的计量与支付以总价为基础,不得调整;(2)承包人应按照工程量清单要求对总价子目进行分解;(3)总价子目的工程量是承包人用于结算的最终工程量;(4)承包人实际完成的工程量是进行工程目标管理和控制进度支付的依据;(5)承包人应按照批准的各总价子目支付周期对已完成的总价子目进行计量。事件四:2019 年5 月1 日,该泵站建筑工程通过了合同工程完成工验收,项目法人计划于2019 年5 月20 日前完成与运行管理单位的工程移交手续。1.事件一中,哪点观点符合不平衡报价的策略?投标报价时,使用不平衡报价策略有哪些优缺点。2.补充事件二中钢筋制作与安装单价分析表中A~G 中名称或数字。(数字保留2 位小数)3.指出事件三中总价子目计量与支付的不妥之处并改正。4.根据《水利水电工程验收规程》(SL223-2008),指出事件四中项目法人的计划完成内容的不妥之处,并说明理由。

选项

答案

解析 1.不平衡报价策略包括:①③⑥
不平衡报价的优点:既不提高总报价、不影响报价得分,又能在后期结算时得到更理想的经济效益;
不平衡报价的缺点:投标人报低单价的项目,如工程量执行时增多将造成承包人损失;不平衡报价过多或过于明显可能导致报价不合理,引起投标无效或不能中标。

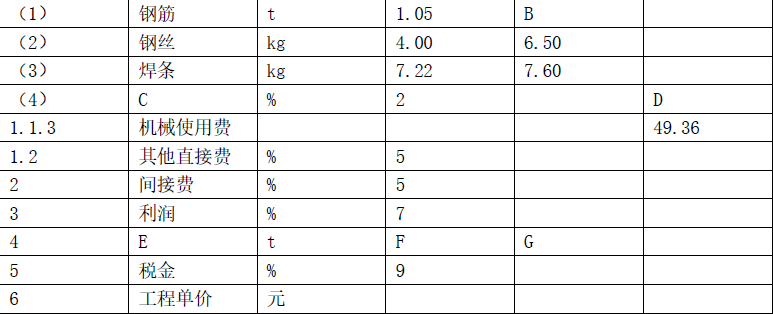

2.A:工长;B:2560.00;C:其他材料费;D:55.38;E:材料补差;F:1.05;G:914.65。
3.不妥之处一:除价格调整因素外,总价子目的计量与支付以总价为基础,不得调整不妥。
改正:总价子目的计量和支付应以总价为基础,不因价格调整因素而进行调整。
不妥之处二:总价子目的工程量是承包人用于结算的最终工程量不妥。
改正:除变更外,总价子目的工程量是承包人用于结算的最终工程量。
4.不妥之处:2019 年5 月20 日前完成与运行管理单位的工程移交手续不妥。
理由:通过合同工程完工验收后,项目法人与施工单位应在30 个工作日内进行工程的交接工作。在竣工验收鉴定书印发后60 个工作日内,项目法人与运行管理单位应完成工程移交手续。
