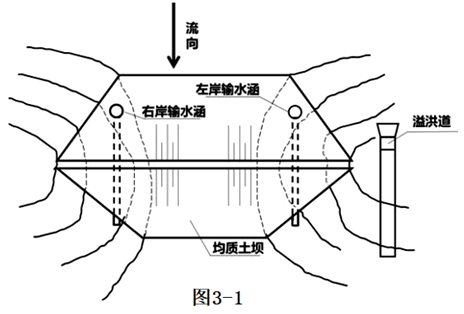

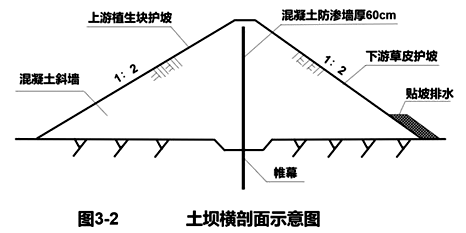

某小型水库枢纽工程由均质土坝、溢洪道、左岸输水涵和右岸输水涵等建筑物组成,其平面

admin2022-08-02  22

问题 某小型水库枢纽工程由均质土坝、溢洪道、左岸输水涵和右岸输水涵等建筑物组成,其平面布置示意图如图3-1所示,该水库工程进行除险加固的主要内容包括:坝体混凝土防渗墙、坝基帷幕灌浆、坝体下游侧加高培厚;拆除重建左、右岸输水涵进口及出口等。混凝土防渗墙位于坝体中部,厚60cm;帷幕位于防渗墙底部。土坝横剖面示意图如图3-2所示。施工单位中标后,编制了施工组织设计,计划利用一个非汛期完成主体工程施工;绘制了包括混凝土拌合系统、主要加工厂、仓库、交通系统等各种临时设施在内的施工总平面图布置图;研究制定了施工导流方案等。在研究施工导流方案时,经复核,左、右岸输水涵过流能力均能满足施工期导流的要求。问题:1.本工程混凝土防渗墙成槽施工前,需做哪些准备工作,本防渗墙混凝土采用哪种方式入仓浇筑比较合适?2.帷幕灌浆压力控制需要考虑哪些因素?其灌浆压力如何确定?帷幕灌浆主要控制参数除灌浆压力和深度外,还有哪些?3.根据背景资料,确定本工程合适的施工导流方案和需要设置的导流建筑物。4.根据背景资料,除各种临时设施外,施工总平面布置图中还应包括哪些主要内容?

选项

答案

解析 1.平整场地、挖导槽、做导墙、安装挖槽机械设备、制备泥浆注入导槽等准备工作。由于防渗墙槽孔比较深,宽度为60cm,防止混凝土集料分离,采用混凝土罐车运输+负压溜槽的入仓方式。
2.需要考虑灌浆压力的大小与孔深、岩层性质和灌浆段上有无压重等因素。应通过试验来确定灌浆压力。
帷幕灌浆主要参数还有防渗标准、厚度和灌浆孔排数等。
3.采用分期(段)围堰法导流。左右岸依次分别设置上下游围堰,利用左、右岸输水涵建造涵管互为导流
4.施工总平面图还包括:(1)施工用地范围。(2)一切地上和地下的已有和拟建的建筑物、构筑物及其他设施的平面位置与外廓尺寸。(3)永久性和半永久性坐标位置,必要时标出建筑场地的等高线.(4)场内取土和弃土的区域位置。
