某市调水泵站工程,从河道取水向城区补水,以改善城区水环境,主要建设内容包括泵站主

admin2022-08-02  33

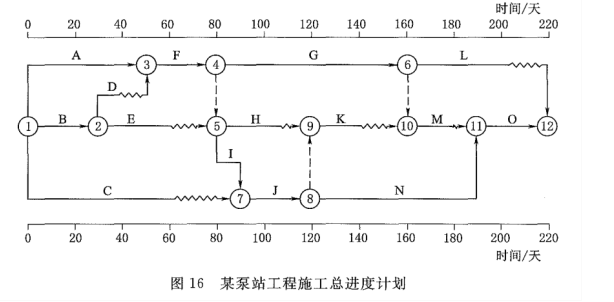

问题 某市调水泵站工程,从河道取水向城区补水,以改善城区水环境,主要建设内容包括泵站主体建筑、压力箱涵、进水水池、翼墙、河道防护及闸门启闭机设备等。发包人与承包人依据《水利水电工程标准施工招标文件(2009年版)》签订了施工合同,合同工期为220天。经总监理工程师批准的施工总进度计划如图16所示,各项工作均按最早开始时间安排且匀速施工。【事件】事件1:承包人发现施工现场地质情况与施工图设计不符,设计变更导致工作D和工作E分别推迟10天和5天开始,造成承包人窝工损失15万元。承包人向项目监理机构提出延长工期增加费用15万元的要求。事件2:工程开工后第90天末,监理工程师检查实际进度情况为:工作G正常,工作H提前10天,工作I延误10天。事件3:针对事件2,发包人要求工程按合同工期完成,承包人对施工总进度计划进行了调整,压缩工作N的持续时间,并提交了赶工计划。【问题】问题1.指出图16的关键路线,工作H、工作K、工作M的总时差和自由时差。问题2.事件1中,监理机构应批准的延长工期和增加费用分别为多少说明理由。问题3.事件2中,请标注第90天末检查的前锋线,并分析工作G、工作H、工作I实际进度对合同工期的影响,并说明理由。问题4.事件3中,工作N压缩多少天持续时间能满足合同工期要求,承包人的赶工计划应包括哪些内容

选项

答案

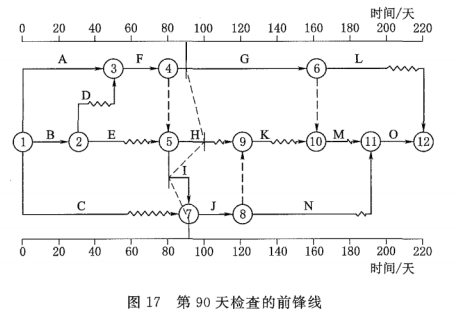

解析 1.(1)关键路线:A→F→I→J→N→O(或①→③→④→⑤→⑦→⑧→→)(2)工作H的总时差:40天;自由时差:10天。工作K的总时差:30天;自由时差:20天。工作M的总时差:10天;自由时差:10天。2.应批准的延长工期0天,增加15万元。理由是:施工现场地质情况与施工图设计不符造成的设计变更,属发包人的原因。由于工作D延误10天,总时差为10天;工作E延误5天,总时差为20天;工作D、工作E延误时间均未超过其总时差,均不影响合同工期。设计变更是发包人原因所造成的,故承包人窝工损失15万元由发包人承担。3.(1)事件2中,第90天末检查的前锋线如图17所示。(2)工作G正常,对工期无影响;工作H提前10天,为非关键工作,对工期无影响;工作I延误10天,是关键工作,造成工期延长10天。4.(1)工作N压缩10天能满足合同工期要求。 工作I的延误造成延长工期10天,因此压缩后续关键工作N的持续时间10天,可满足合同工期要求。(2)承包人提交的赶工计划主要内容:修订的合同进度计划,并附调整计划的相关资料。
转载请注明原文地址:https://tihaiku.com/jzgc/232812.html

最新回复(0)
