某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平
某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平
admin
2022-08-02
49
问题

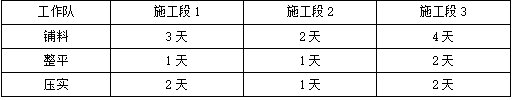

某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。已知各专业施工队在各施工段上的工作持续时间如下表:
为编制工程施工进度计划,施工技术人员进行了研究设计资料和施工条件、选择质量检验方法、计算工程量和工作持续时间、选择施工方法并确定施工顺序等主要工作。问题:1.指出施工技术人员进行的主要工作中,哪些是编制工程施工进度计划的主要步骤?2.指出坝面流水作业中的工艺逻辑关系和组织逻辑关系。3.根据工作的逻辑关系绘制该项目进度计划的双代号网络图。4.根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。5.在“施工段2”整平时突降暴雨,造成工期延误7d,试分析其对施工工期的影响程度。
选项
答案
解析

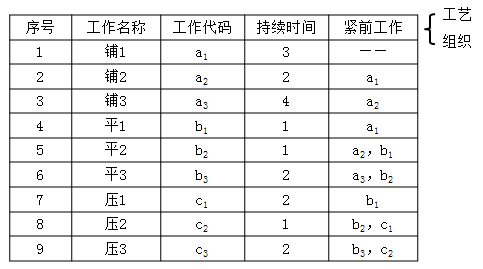

1.编制施工进度计划的主要步骤是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序。2.坝面作业工艺逻辑关系应是先铺料、后整平、再压实;坝面作业组织逻辑关系应是从施工段1到施工段2,最后到施工段3的顺序组织施工。3.①工作明细表

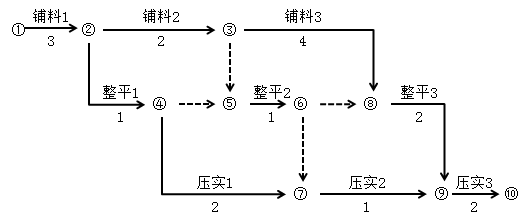

(2)草图

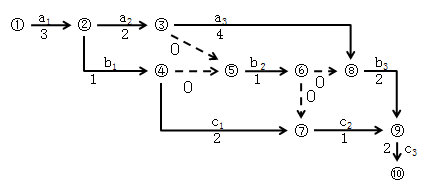

(3)简化(4)编号该项目的双代号网络计划如下:
4.网络图的计算工期:13d。关键线路为:①→②→③→⑧→⑨→⑩。关键线路在网络图中用双箭线、粗实线来表示。5.经计算“施工段2”整平即b2工作不在关键线路上,该工作的总时差为3天,所以将导致总工期延误:7-3=4天。
转载请注明原文地址:https://tihaiku.com/jzgc/232569.html
本试题收录于:
二建水利水电实务题库二级建造师分类
二建水利水电实务
二级建造师
相关试题推荐
在绝热层的施工过程中,其管道保温层施工技术要求包括( )。A.水平管道的纵向接
下列耐火喷涂料施工的技术要求中,正确的有( )。A.喷涂料应采用半干法喷涂
投标报价的基础和前提是( )。A.施工组织设计 B.进度计划 C.质量标准
电梯安装施工前制造单位提供的资料有( )等。A.安装使用维护说明 B.门锁装
设备、管道隔热层的金属保护层施工中,( )要求将其金属保护层分段固定在支承件上
关于空调管道的施工技术要求中,错误的是( )。A.管道穿楼板和墙体处应设置钢制
通风系统调试的施工程序中,风量平衡调整的紧前工序是( )。A.风量测试 B.
电气照明工程中,金属管内穿线的施工工序有( )等。A.配管 B.放护圈 C
《立式圆筒形钢制焊接储罐施工规范》GB50128-2014不适用的产品是( )
锅炉受热面组合形式根据设备的( )及现场施工条件来决定。A.重量 B.体积
随机试题
Manystudentshavetolivewithroommateswhilegoingtoschooloruniversity.W
Iwanttomakeuseofthisshortgatheringtomakeclearourworkingrequire
[originaltext]M:Honey,thebasketballgameisabouttostart.Andcouldyoubr
NowWe’reTalking:HowVoiceTechnologyIsTransformingComputing[A]L
根据票据法律制度的规定,下列选项中属于支票出票时必须记载的事项有()。A.收款人
下列表达式不正确的是( )。A.变动制造费用标准分配率=变动制造费用预算总数/直
进行地基与基础的深层平板荷载试验时,出现()之一即可终止加载。 A.沉
平衡计分卡在保留了传统财务指标的基础上,增加了( )三方面的非财务指标,从而可
下列各项所得,免征个人所得税的是()。A.个人的房屋租赁所得 B.个人根据遗
下列工作内容中,属于工程项目建议书内容的是( )。A.比选确定设计方案 B.
最新回复
(
0
)
