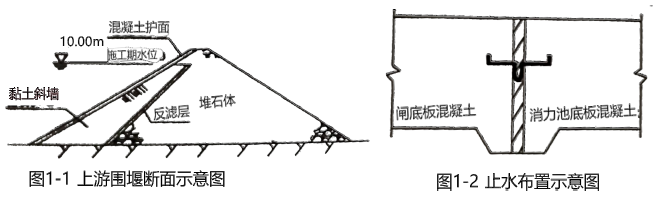

某新建大型拦河闸工程,施工期由上、下游填筑的土石围堰挡水,其中上游围堰断面示意图

admin2022-08-02  40

问题 某新建大型拦河闸工程,施工期由上、下游填筑的土石围堰挡水,其中上游围堰断面示意图如图1-1所示。闸室底板与消力池底板之间设铜片止水,止水布置示意图如图1-2所示。工程施工过程中发生如下事件:事件1:施工单位依据《水利水电工程施工组织设计规范》SL303-2017,采用简化毕肖普法,对围堰边坡稳定进行计算,其中上游围堰背水侧边坡稳定安全系数计算结果为1.25。事件2:施工单位根据《水利水电工程施工安全管理导则》SL721-2015,编制围堰专项施工方案,并组织有关专业技术人员进行审核。事件3:闸墩混凝土拆模后,施工单位对混凝土外观质量进行检查,发现闸墩底部多条竖向裂缝。问题:1.指出围堰的洪水标准范围;根据图1-1计算上游围堰的最低堰顶高程(波浪爬高0.5m计);指出粘土斜墙布置的不妥之处,并说明理由。2.事件1中,上游围堰背水侧边坡稳定安全系数计算结果是否满足规范要求?规范要求的边坡稳定安全系数最小值为多少?3.除工程概况,专项施工方案中还应包括哪些方面的内容?事件2中围堰专项施工方案经施工单位有关专业技术人员审核后,还需要履行哪些报审程序方可组织实施?如果组织审查论证,则专家组有何要求?4.止水缝部位混凝土浇筑时,应注意哪些事项?5.事件3中,施工单位除检查混凝土裂缝外,还需要检查哪些常见的混凝土外观质量问题?

选项

答案

解析 1.(1) 20~10年一遇洪水;
(2)11.0m;
大型水闸工程,其主要建筑物级别为1、2级,对应的临时性水工建筑物级别为4级。4级不过水土石围堰安全超高下限值0.5m,上游围堰的堰顶高程=上游水位+波浪爬高+安全超高=10+0.5+0.5=11.0m;
(3)粘土斜墙顶高程不妥,土石围堰防渗体顶部在设计洪水静水位以上的加高值,斜墙式防渗体为0.8-0.6m;
2.(1)满足规范要求;
(2)1.15;
3.编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划和设计计算书及相关图纸等;
经由施工单位技术负责人签字确认后,应报监理单位,由项目总监理工程师审核签字,并报项目法人备案,方可组织实施;
专家组应由5名及以上符合相关专业要求的专家组成,各参建单位人员不得以专家身份参加审查论证会;
4.浇筑止水缝部位混凝土的注意事项包括:
(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝;
(2)浇筑混凝土时,不得冲撞止水片,当混凝土将要淹没止水片时,应再次清除其表面污垢;
(3)振捣器不得触及止水片;
(4)嵌固止水片的模板应适当推迟拆模时间;
5.蜂窝、麻面,错台和模板走样等。
转载请注明原文地址:https://tihaiku.com/jzgc/232192.html

最新回复(0)
