西部某枢纽工程以发电为主,目前工程处于初步设计阶段,该工程所需要的机电设备及安装

admin2022-08-02  75

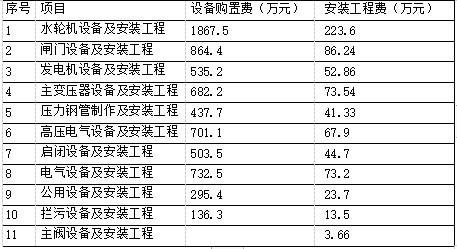

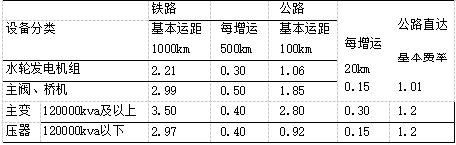

问题 西部某枢纽工程以发电为主,目前工程处于初步设计阶段,该工程所需要的机电设备及安装工程和 金属结构设备及安装工程的投资如表 1 所示。表 1已知各工程所需费用: 主体建筑工程:5643.7 万元 交通工程:2234.5 万元 房屋建筑工程:3461.9 万元 供电设施工程:5314.3 万元 其他建筑物工程:23.5 万元 施工临时工程:2663.4 万元 独立费用:1654 万元基本预备费根据工程规模、施工年限和地质条件等不同情况,按一至五部分投资合计的百分率计算, 初步设计阶段为 5%~8%,本工程取下限。该工程的主阀设备出厂价为 83 万元,从厂家火车运输 1000km,汽车运输 70km 到达工地安装现场,设 备费用包含的内容及计算方法如下:①主要设备运杂费费率表(%)。主要设备运杂费费率表(%)②设备采购及保管费为  0.7%。③运输保险费率为  0.4%。[1]、简述独立费用组成。[2]、列式计算该工程主阀的设备费是多少。[3]、根据上述资料,完成工程的机电设备及安装工程概算表和金属结构设备及安装工程概算表,见 表 2。表 2        设备及安装工程概算表[4]、计算工程部分总概算表,见表 3。表 3        工程部分总概算表        (单位:万元)

选项

答案

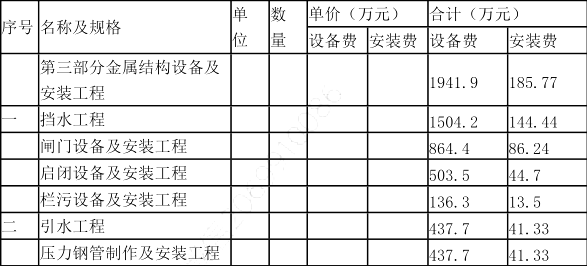

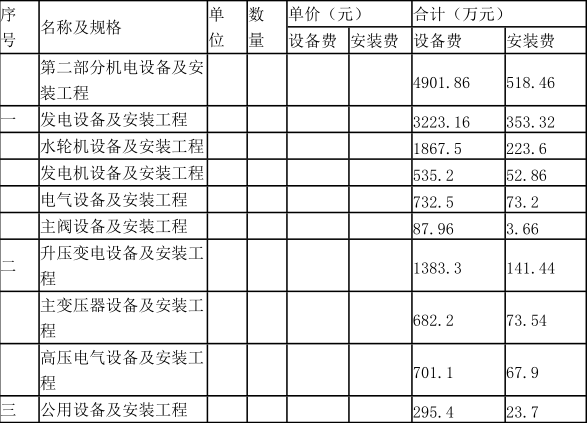

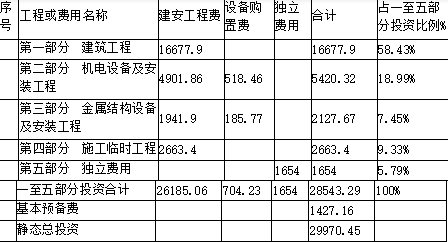

解析 【1】 独立费用:由建设管理费、工程建设监理费、联合试运转费、生产准备费、科研勘察设计费和其他等六项组成。【2】 (1)设备原价:83 万元(2)设备运杂费:铁路设备运杂费费率:2.99%公路设备运杂费费率:1.85%铁路、公路运杂费费率:2.99%+1.85%=4.84%运杂费:83×4.84%=4.02(万元)(3)保险费:83×0.4%=0.33(万元)(4)采购及保管费:(83+4.02)×0.7%=0.61(万元)(5)主阀设备费:83+4.02+0.33+0.61=87.96(万元)【3】 第二部分机电设备及安装工程费用:发电设备及安装工程:设备费=水轮机设备+发电机设备+电气设备+主阀设备=1867.5+535.2+732.5+87.96=3223.16(万元)安装费=水轮机安装费+发电机安装费+电气设备安装费+主阀设备安装费=223.6+52.86+73.2+3.66=353.32(万元)升压变电设备及安装工程:设备费=主变压器设备费+高压电气设备费=682.2+701.1=1383.3(万元)安装费=主变压器安装费+高压电气设备安装费=73.54+67.9 =141.44(万元)公用设备及安装工程:其中设备费 295.4 万元,安装费 23.7 万元机电设备及安装工程(设备费)=发电设备费+升压变电设备费+公用设备费=3223.16+1383.3+295.4=4901.86(万元)机电设备及安装工程费(安装费)=发电设备安装费+升压变电设备安装费+公用设备安装费=353.32+141.44+23.7=518.46(万元)机电设备及安装工程概算表第三部分金属结构设备及安装工程费用:挡水工程:设备费=闸门设备费+启闭设备费+栏污设备费 =864.4+503.5+136.3 =1504.2(万元)安装费=闸门安装费+启闭设备安装费+栏污设备安装费 =86.24+44.7+13.5=144.44(万元)引水工程:设备费=压力钢管制作费=437.7 万元安装费=压力钢管安装费=41.33 万元金属结构设备费=挡水工程费+引水工程费=1504.2+437.7=1941.9(万元)金属结构设备安装费=挡水工程费+引水工程费=144.44+41.33=185.77(万元)金属结构设备及安装工程概算表【4】 建筑工程投资=主体建筑工程投资+交通工程投资+房屋建筑工程投资+供电设施工程投资+其他建筑物工程投资=5643.7+2234.5+3461.9+5314.3+23.5=16677.9(万元)一至五部分投资合计=建筑工程投资+机电设备及安装工程投资+金属结构设备及安装工程投资+施工临时工程投资+独立费用=16677.9+(4901.86+518.46)+(1941.9+185.77)+2663.4+1654=28543.29(万元)基本预备费=一至五部分投资合计×5%=28543.29×5%=1427.16(万元)工程部分静态总投资=一至五部分投资合计+基本预备费=28543.29+1427.16=29970.45(万元)工程部分总概算表(单位:万元)
转载请注明原文地址:https://tihaiku.com/jzgc/2284991.html

最新回复(0)
