某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价

练习题库2022-08-02  60

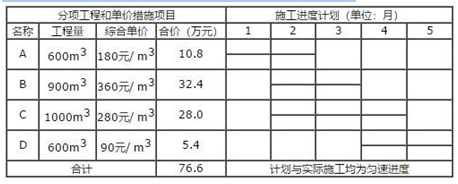

问题 某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中含安全文明施工费3万元),暂列金额12万元。管理费和利润为人材机费用之和的15%。规费和税金为人材机费用与管理费、利润之和的16%。表5.1 分项工程和单价措施造价数据与施工进度计划表有关工程价款结算与支付的合同约定如下:1.除安全文明施工费之外的总价措施项目费用工程款在开工后的前3个月平均支付;2.施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算;3.发包人按每次承包人应得的工程款的85%支付;4.C分项工程所需的甲种材料用量为500m3,在招标时确定的暂估价为80元/m3,乙种材料用量为400m3,投标报价为40元/m3。工程款逐月结算时,甲种材料按实际购买价格调整,乙种材料当购买价在投标报价的±5%以内变动时,C分项工程的综合单价不予调整,变动超过±5%以上时,超过部分的价格调整至C分项综合单价中。该工程如期开工,施工中发生了经承发包双发确认的以下事项:(1)B分项工程的实际施工时间为2~4月;(2)C分项工程甲种材料实际购买价为85元/m3,乙种材料的实际购买是50元/m3;(计算结果均保留三位小数)1 、求C分项工程的综合单价是多少元/m3?2 、3月份完成的分部和单价措施费是多少万元?

选项

答案

解析 1.甲种材料价格为85元/m3,甲增加材料款=500×(85-80)×(1+15%)=2875(元)
由于(50-40)/40=25%>5%,乙增加材料款=400×40×20%×(1+15%)=3680(元)
C分项工程的综合单价=280+(2875+3680)/1000=286.555(元/m3)
2.3月份完成的分部和单价措施费=32.4/3+1000/3×286.555/10000=20.352(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/2284950.html

最新回复(0)
