南部某省水电站挡水工程为黏土心墙坝,坝长2000,心墙设计工程量为150万m3,

免费题库2022-08-02  55

问题 南部某省水电站挡水工程为黏土心墙坝,坝长2000,心墙设计工程量为150万m3,设计干密度1.70t/ m3,天然干密度1.55 t/ m3。土料厂中心位于坝址左岸坝头8km处,翻晒场中心位于坝址左岸坝头5km处,土类级别Ⅲ类。已知:初级工6.55元/工时,中级工9.33元/工时,柴油单价6.5元/kg,电价1.7元/(kW?h)。其他直接费费率为7%,间接费费率为8.5%,利润率为7%,税率为9%。其他基础信息和施工机械台时费如下。相关建筑工程定额如下。1 、试计算翻晒后用5m3挖载机配25t自卸汽车运至坝上的工程单价。表 土料运输工程建筑工程单价表

选项

答案

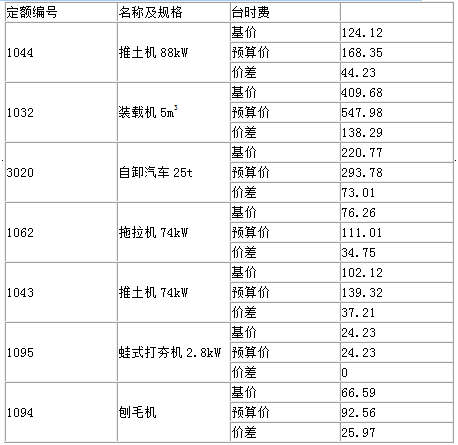

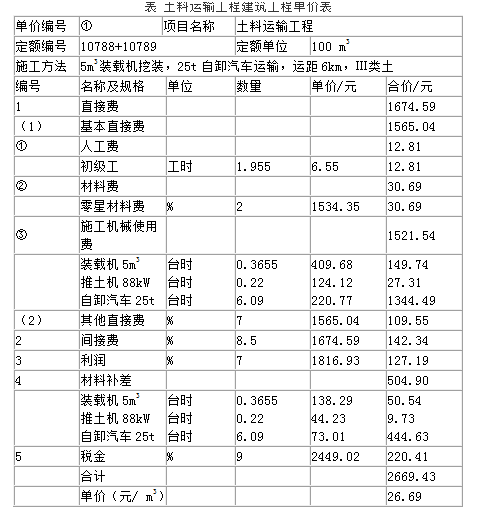

解析 已知坝长2000m,翻晒场中心位于坝址左岸坝头5km,故自卸汽车运距取平均运距为5+1=6km。根据《水利建筑工程概算定额》,人工及装载机数量应乘0.85系数。(1)该工程土类级别为Ⅲ类,人工费=2.3×0.85×6.55=12.81(元)(2)机械费装载机5m3:0.43×0.85×409.68=149.74(元)推土机88kW:0.22×124.12=27.31(元)自卸汽车25t:(5.53+0.56)×220.77=1344.49(元)机械费合计=149.74+27.31+1344.49=1521.54(元)(3)材料费零星材料费=(12.81+1521.54)×2%=30.69(元)(4)基本直接费=12.81+1521.54+30.69=1565.04(元)(5)其他直接费=1565.04×7%=109.55(元)(6)直接费=1565.04+109.55=1674.59(元)(7)间接费=1674.59×8.5%=142.34(元)(8)利润=(1674.59+142.34)×7%=127.19(元)(9)材料补差装载机5m3:0.43×0.85×138.29=50.54(元)推土机88kW:0.22×44.23=9.73(元)自卸汽车25t:(5.53+0.56)×73.01=444.63(元)材料补差合计=50.54+9.73+444.63=504.90(元)(10)税金=(1674.59+142.34+127.19+504.90)×9%=220.41(元)费用合计=1674.59+142.34+127.19+504.90+220.41=2669.43(元/100 m3)单价=2669.43/100=26.69(元/ m3)土料运输工程建筑工程单价表如下。
转载请注明原文地址:https://tihaiku.com/jzgc/2284931.html

最新回复(0)
