西南某省正兴建某I 等大(1)型水利枢纽工程,目前该工程已由设计单位完成招标设计

免费题库2022-08-02  48

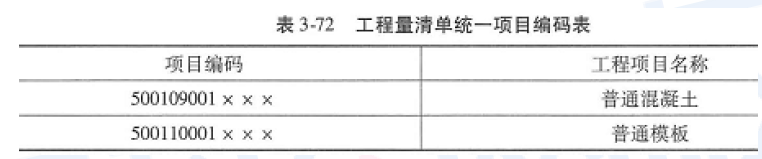

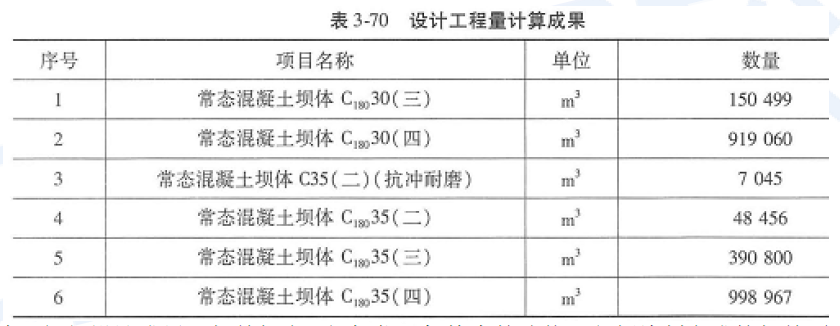

问题 西南某省正兴建某I 等大(1)型水利枢纽工程,目前该工程已由设计单位完成招标设计工作,建设单位拟据此开展招标工作。建设单位拟将该水利枢纽工程挡水建筑物施工作为一个标段招标,并委托一具有相应资质的招标代理机构编制招标文件和招标控制价。根据招标文件和常规施工方案,按以下数据及要求编制该水利枢纽工程挡水建筑物施工招标的工程量清单和招标控制价:该双曲拱坝为常态混凝土坝,采用全机械化施工,薄层浇筑,全部为大体积混凝土,需采取温控措施,一般混凝土龄期为180d,抗冲耐磨氓凝土龄期为90d。 混凝土采用4×3m3搅拌楼拌制,20t 自卸汽车运输1km , 30t 缆索起重机吊运180m。设计单位的招标设计工程量见表3-70。根据施工组织设计成果及相关规定,招标代理机构中的造价工程师编制完成的相关项目综合单价见表3-71,由于建设单位拟将模板使用费摊人棍凝土工程单价中,表3-71 中混凝土浇筑单价己包含模板使用费。环境保护措施费按分类分项工程费的2%计算,文明施工措施费按分类分项工程费的1%计算,安全防护措施费按分类分项工程费的1%计算,小型临时工程费按分类分项工程费的3%计算,施工企业进退场费为200 万元,大型施工设备安拆费为120 万元,其他项目(预留金)金额为1000 万元。 无零星工作项目。《水利工程工程量清单计价规范》(GB50501-2007)相关内容如下:其他相关问题应按下列规定处理:(1)混凝土工程工程量清单项目的工程量计算规则: 温控混凝土与普通混凝土的工程量计算规则相同。 温控措施费应摊人相应温控混凝土的工程单价中。(2)招标人如要求将模板使用费摊入混凝土工程单价中,各摊入模板使用费的混凝土工程单价应包括模板周转使用摊销费。本标段中可能涉及的分类分项工程量清单项目的统一编码见表3-72。二、问题1.按照GB50501-2007 的规定,编制分类分项工程量清单计价(见表3-73) 。2. 按照GB50501-2007 的规定,计算出该招标控制价。将各项费用的计算结果填入工程招标控制价工程项目总价表,见表于3-74,其计算过程写在表的下面。计算结果均保留两位小数。

选项

答案

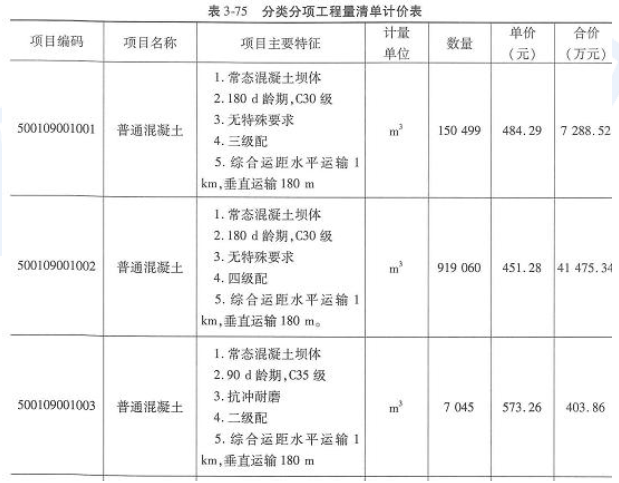

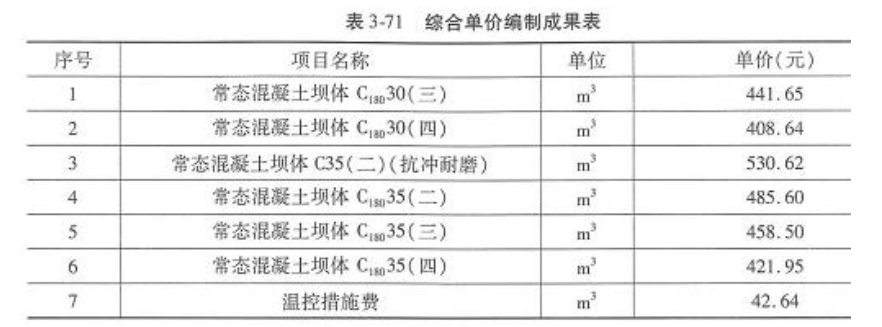

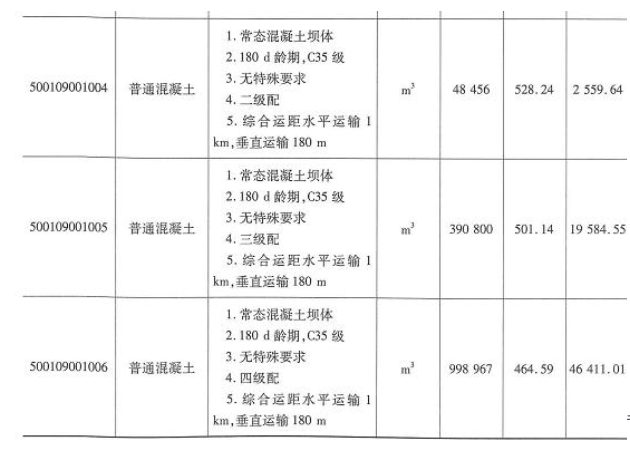

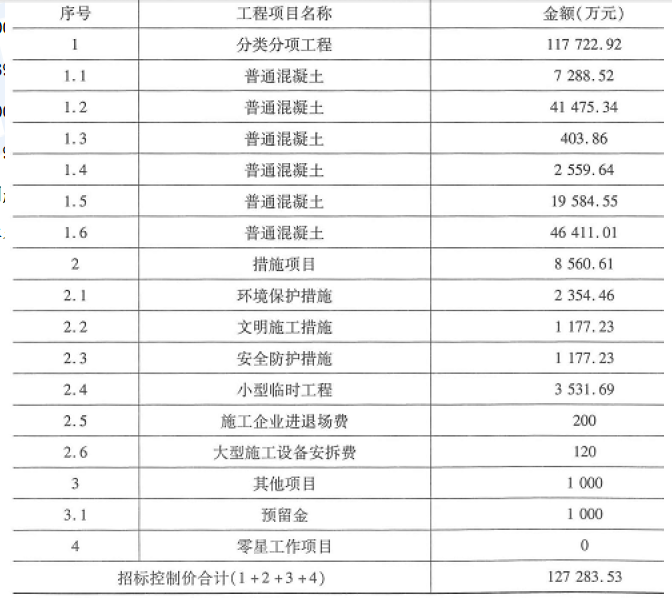

解析 问题1 :根据GB50501-2007 的规定确定项目的主要特征,普通混凝土的项目主要特征有:①部位及类型;②设计龄期、强度等级及配合比;③抗渗、抗冻、抗磨等要求;④级配、拌制要求;⑤运距。由题意可知,本招标控制价中普通混凝土单价应包含模板使用费和温控措施费,因此:常态混凝土坝体C18030(三)综合单价=441.65 +42.64 =484.29(元/m3)常态混凝土坝体C18030(四)综合单价=408.64+42.64 =451.28(元/m3)常态混凝土坝体C35(二) (抗冲耐磨)综合单价=530.62+42.64 =573.26(元/m3)常态混凝土坝体Cl8035(二)综合单价=485.60+42.64 =528.24(元/m3)常态混凝土坝体Cl8035(三)综合单价=458.50+42.64 =501.14(元/m3)常态棍凝土坝体Cl 8035(四)综合单价=421.95 +42.64 =464.59(元/m3)结果见表3-75。各项费用的计算过程(计算式)如下:500109001001 普通混凝土合价=招标工程量×综合单价=150499 ×484.29 =7 288.52500109001002 普通混凝土合价=招标工程量×综合单价=919060×451.28 = 41475.34500109001003 普通泪凝土合价=招标工程量×综合单价=7045×573.26 = 403.86(万元)500109001004 普通混凝土合价=招标工程量×综合单价=48456×528.24 =2559. 64(万元)500109001005 普通混凝土合价二招标工程量×综合单价=390800 ×501.14 =19584 .55 (万元)500109001006 普通混凝土合价=招标工程量×综合单价= 998967×464.59 = 46411.01(万元)问题2:将各项费用的计算结果填人工程招标控制价工程项目总价表(见表3-76)。分类分项工程费=各普通混凝土项目费之和=7288.52 +41475.34 +403.86 +2 559.64 +19584.55 +46411.01=117722.92(万元)环境保护措施费=分类分项工程费×2%= 117722.92×2% =2354.46(万元)文明施工措施费=分类分项工程费×1% =117722.92 × 1 % = 1177.23 (万元)安全防护措施费=分类分项工程费×1% =117722.92 × 1 % = 1177.23 (万元)小型临时工程费=分类分项工程费×3%=117722.92 ×3% = 3531.69(万元)由案例可知,施工企业进退场费为200 万元,大型施工设备安拆费为120 万元。措施项目费=环境保护措施费+文明施工措施费+安全防护措施费+小型临时工程费+施工企业进退场费+大型施工设备安拆费= 2354.46 + 1177.23 + 1177.23 + 3531.69 + 200 + 120=8560.61(万元)其他项目中仅有预留金为1 000 万元,无零星工作项目。招标控制价合计=分类分项工程费+措施项目费+其他项目费+零星工作项目费= 117722.92 + 8560.61 + 1000 + 0= 127283.53 (万元)
转载请注明原文地址:https://tihaiku.com/jzgc/2284923.html

最新回复(0)
