西南某地区为提高下游城镇的防洪保障能力,缓解经济社会发展与防洪减灾能力薄弱之间的

最全题库2022-08-02  47

问题 西南某地区为提高下游城镇的防洪保障能力,缓解经济社会发展与防洪减灾能力薄弱之间的突出矛盾,结合城乡供水并利用水能资源发电,拟修建一座以防洪为主、兼顾发电的大型水库。该水利枢纽目前正开展可行性研究,主要设计方案及参数如下:坝基岩石注水试验透水率为4-6Lu,设计采用自下而上灌浆法帷幕灌浆防渗,帷幕灌浆钻孔总进尺2150 m,坝基为XI-XII级岩石层,灌浆总量2100 m, 在廊道内施工, 廊道高度5.5 m,钻机钻灌浆孔与水平夹角为820。有关基础价格及费率如下:(1)人工预算单价。该工程所在地属于一类区,人工预算单价计算标准参考表3-39。(2)材料预算价格见表3-40。强度等级42. 5 的普通硅酸盐水泥从当地水泥厂购买,材料原价为494.69元/t,运距40km,每吨每千米运费0.6元,装卸车费和其他杂费为9.98元/t,采购及保管费为17.45元/t,运输保险费为2.44元/t。水泥按255元/t 取基价。(3)施工机械台时费见表3-41,不考虑材料限价。(4)其他直接费费率取7.5%。(5)间接费费率按照表3-42选取。(6)利润。利润率取7%。(7)税金。 税率取9%。(8)根据《水利建筑工程概算定额》中关于钻机钻灌浆孔、坝基岩石帷幕灌浆等定额的相关规定,在廊道或隧洞内施工时,人工、机械定额乘以表3-43所列系数。(9)根据《水利建筑工程概算定额》的规定,地质钻机钻灌不同角度的灌浆孔或观测孔、试验孔时,人工、机械、合金片、钻头和岩芯管定额乘以表3-44所列系数。二、问题1.计算水泥的预算价格。2.根据设计方案,坝基帷幕灌浆钻孔选用编号为70003的《水利建筑工程概算定额》,计算帷幕灌浆钻孔单价并完成表3-45(表中数量为定额耗量, 应根据实际情况调整)。3.根据设计方案,帷幕灌浆选用编号为70056的《水利建筑工程概算定额H表中数量为定额耗量,应根据实际情况调整),计算帷幕灌浆单价并完成表3-46。4.计算该段帷幕灌浆工程的建筑工程估算投资。以上计算结果均保留两位小数。

选项

答案

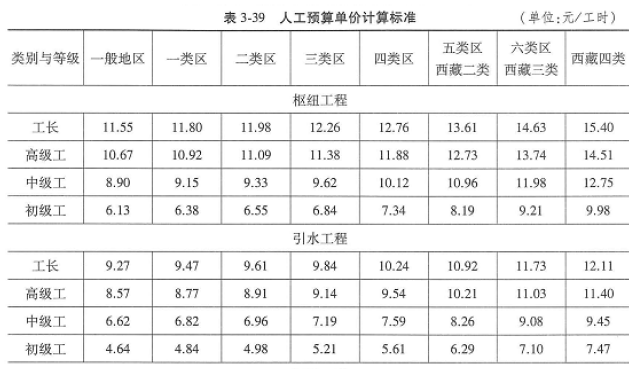

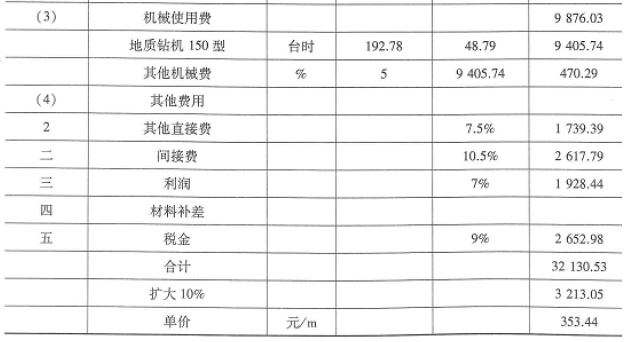

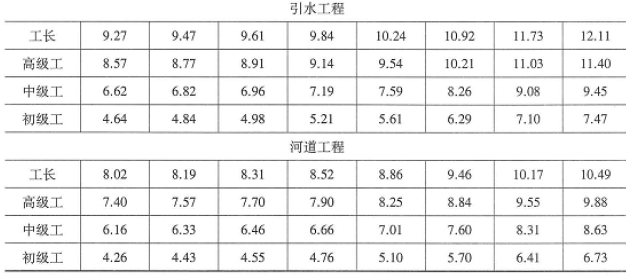

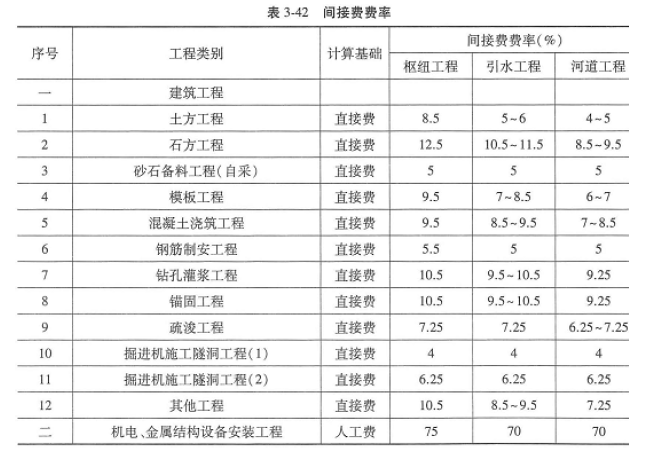

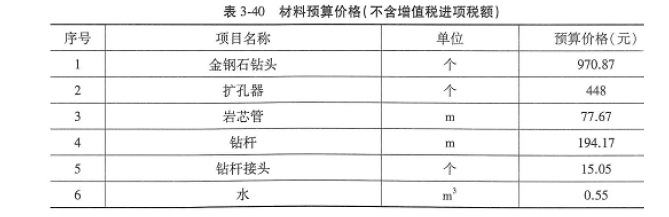

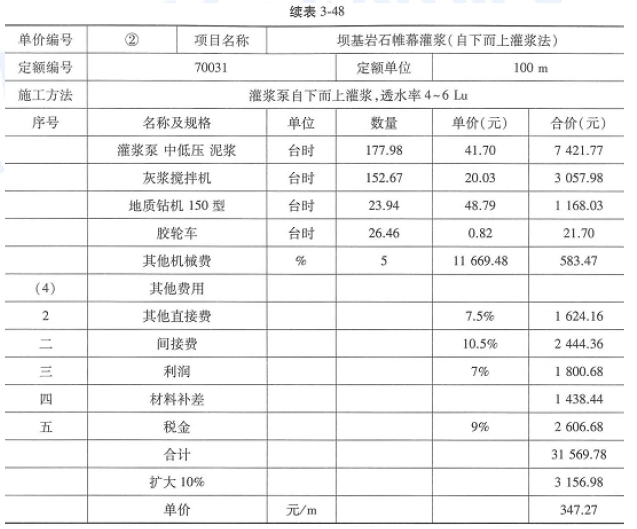

解析 问题1 : 计算水泥的预算价格。材料预算价格=材料原价+运杂费+采购及保管费+运输保险费运杂费=每千米运费×运距+装卸车费和其他杂费=0.6×40+9.98=33.98(元/t)。普通硅酸盐水泥的材料预算价格为:494.69+ 33.98+ 17.45+2.44 = 548.56(元/t)问题2:坝基帷幕灌浆钻孔选用编号为70003,计算帷幕灌浆钻孔单价并完成表3-45。(1)为枢纽工程,所在地为一类区, 根据人工预算单价标准表,计算人工费人工费=定额劳动量(工时)×人工预算单价(元/工时)其中,定额数量根据相关要求进行调整。工长:(31×1.05×1.02)×11. 80 =33.20×11.80 = 391.76(元)高级工:(63×1.05×1.02) ×10.92 = 67.47×10.92= 736.77 (元)中级工:(220×1.05×1.02)×9.15=235.62×9.15 = 2155.92(元)初级工:(315 ×1.05 ×1.02)×6.38 =337.37 ×6.38=2152.42 (元)人工费合计:391.76+736.77+2 155.92+2152.42= 5436.87(元)(2)根据材料预算价格表,计算材料费。材料费=定额材料用量×材料预算单价其中,定额数量根据相关要求进行调整。金钢石钻头:(4.0×1.02) ×970.87 = 3961. 15 (元)扩孔器:2.8×448=1254.40(元)岩心管:(5.0×1.02) ×77.67 = 396.12(元)钻杆: 4.3×194.17 = 834.93 (元)钻杆接头: 4.8×15.05 = 72.24(元)水: 825×O.55 = 453.75 (元)其他材料费:13%×(3961.15+1254.4 0+396.12+834.93+72 .2 4+453.75) = 906.44(元)材料费合计:3961.15+1254.40+396.12+834.93+72.24+453.75+906.44=7879.03(元)(3)根据施工机械台时费表,计算机械使用费。机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时)其中,定额数量根据相关要求进行调整。地质钻机150型 (180×1.05×1.02)×48.79 = 9 405.74(元)其他机械费=其他机械费费率×主要机械费之和因此,计算其他机械费:5 %×9405.74 =470.29(元)机械使用费合计 9405.74+470.29=9876.03(元)(4)基本直接费 5436.87+7879.03+9876.03=23191.93(元)(5)其他直接费:其他直接费=基本直接费×其他直接费费率之和23191.93×7.5% =1739.39(元)(6)直接费:直接费=基本直接费+其他直接费23191.93+1739.39 = 24931.32(元)(7)枢纽工程,属于钻孔灌浆工程,间接费费率取10.5%。间接费=直接费×间接费费率24931.32×lO.5% = 2617.79(元)(8)利润。利润=(直接费+间接费)×利润率(24931.32 + 2617.79)×7% = 1928.44(元)(9)税金。税金=(直接费+间接费+利润+材料补差)×税率(24931.32+2617.79+1928 .4 4)×9 % =2652.98(元)(10)费用合计。费用合计=直接费+间接费+利润+材料补差+税金24931.32+2617.79+ 1928.44 + 2652.98 = 32130.53(元)(11)帷幕灌浆钻孔单价。可研阶段钻孔灌浆及锚固工程单价扩大系数为10%,计算帷幕灌浆钻孔单价:( 32130.53+32130.53×lO%)÷100=353.44(元/m)帷幕灌浆钻孔单价计算见表3-47。问题3:帷幕灌浆选用编号为70056,计算帷幕灌浆单价并完成表3-46。(1) 枢纽工程,一类区,根据人工预算单价计算标准表,计算人工费。人工费=定额劳动量(工时)×人工预算单价(元/工时)工长: (46×1.05) × 11. 80 = 48.30×11.80 = 569.94(元)高级工: (104× 1.05) × lO.92 = 109.20×lO.92=1192.46(元)中级工: (286×1.05 )×9.15 = 300.30×9.15 = 2747.75 (元)初级工: (456×1.05) ×6.38 = 478.80×6.38 = 3054.74 (元)人工费合计 569.94+1192 .4 6+2747.75+3054.74=7 564.89(元)(2)根据材料预算价格表,计算材料费。材料费=定额材料用量×材料预算单价普通硅酸盐水泥42.5:4.90×255=1249.50(元)水: 659×O.55 = 362.45 (元)其他材料费=其他材料费费率×主要材料费之和因此,计算其他材料费:14 %×(1249.50 + 362.4 5) = 225.67(元)材料费合计 1249.50+362.45+225.67 = 1837.62(元)(3)根据施工机械台时费表,计算机械使用费。机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时)灌浆泵中低压泥浆:(169.5×1.05) ×41. 70= 177.98×41.70= 7421.77 (元)灰浆搅拌机: ( 145 .4 ×1.05) ×20.03 =152.67×20.03 = 3057.98 (元)地质钻机150型: (22. 8×1.05)×48.79 = 23.94×48.79= 1168.03(元)胶轮车: (25.2×1.05 )×O. 82 = 26.46×O.82 =21.70(元)其他机械费=其他机械费费率×主要机械费之和因此,计算其他机械费:5%×(7421.77+3057.98 + 1168.03+21.70)= 583.47(元)机械使用费合计:7421.77+3057.98+ 1168.03 + 21.70+583.47 =12252.95(元)(4)基本直接费 7564.89+1837.62+12252.95=21655.46(元)(5)其他直接费:其他直接费=基本直接费×其他直接费费率21655.46×7.5% =1624.16(元)(6)直接费:直接费=基本直接费+其他直接费21655.46 + 1624.16 =23279.62(元)(7)枢纽工程,钻孔灌浆工程,间接费费率取10. 5%。间接费=直接费×间接费费率23279.62×lO.5% = 2444. 36(元)(8)利润:利润=(直接费+间接费)×利润率(23279.62+2444.36 )×7% = 1800.68(元)(9)根据材料预算价格表,计算材料补差。材料补差=(材料预算价格-材料基价)×材料消耗量普通硅酸盐水泥42.5材料补差:4 .9 ×(548.56 - 255) = 1438.44(元)(10)税金。税金=(直接费+间接费+利润+材料补差)×税率(23279.62+2444.36+ 1800.68+ 1438.4 4) ×9% = 2606.68(元)(11)费用合计。费用合计=直接费+间接费+利润+材料补差+税金23279.62+2444.36+1800.68+1438.4 4+2606.68=31569.78(元)(12)帷幕灌浆单价。可研阶段钻孔灌浆及锚固工程单价扩大系数为10%,计算帷幕灌浆单价:(31569.78+31569.78× lO%)÷100= 347.27(元/m)帷幕灌浆单价计算见表3-48。问题4: 计算该段帷幕灌浆工程的建筑工程估算投资。根据问题2、问题3 中计算出的单价,可知帷幕灌浆钻孔工程概算投资:(2150×353.44) ÷ 1O000=75.99(万元)帷幕灌浆工程概算投资:(2100×347.27)÷1O000=72.93(万元)所以本工程中帷幕灌浆工程概算投资:75.99 +72.93 = 148.92(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/2284918.html

最新回复(0)
