西部某省为提高防洪能力,拟修建一座中型水库,该水库同时兼具蓄水灌概、供水、发电等

admin2022-08-02  54

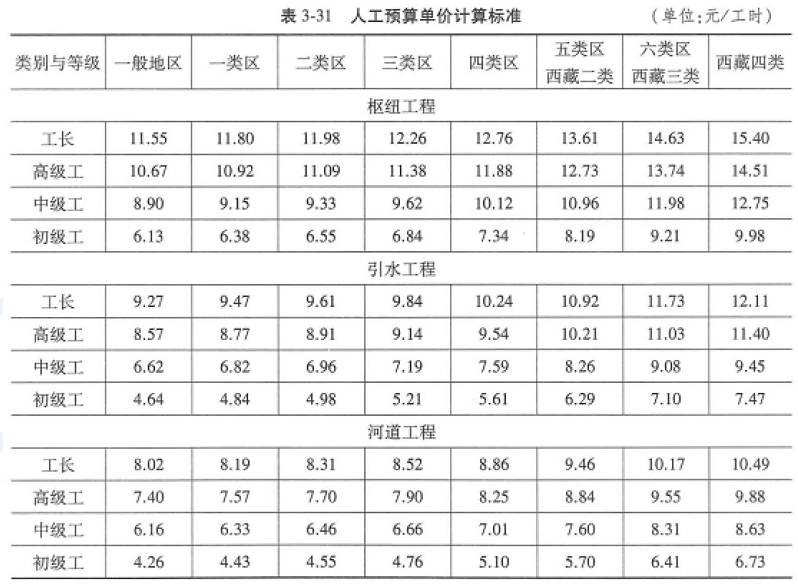

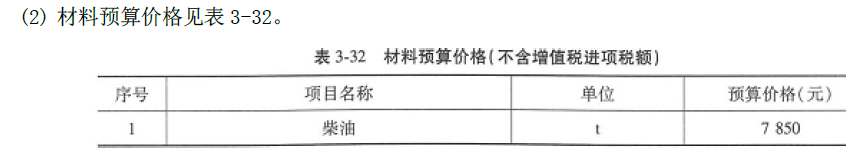

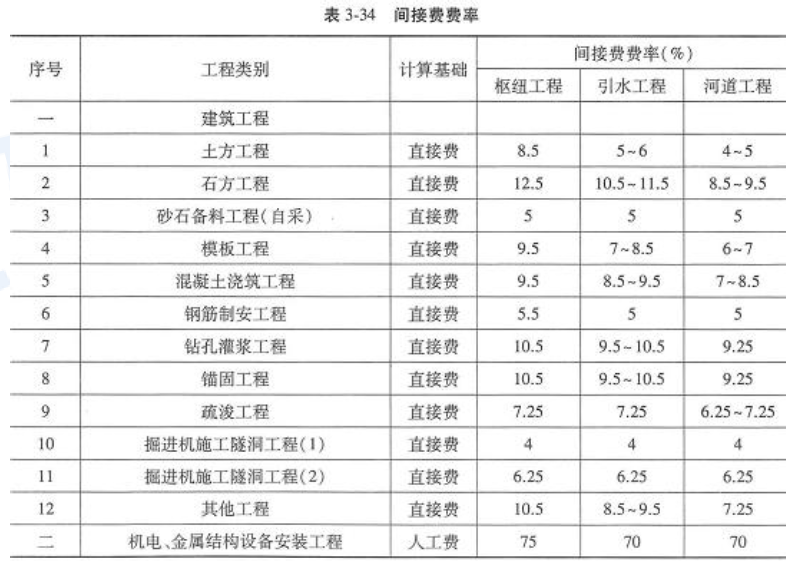

问题 西部某省为提高防洪能力,拟修建一座中型水库,该水库同时兼具蓄水灌概、供水、发电等功能。该工程目前正处于初步设计阶段,按照设计方案,挡水建筑物为均质黏土坝,土料填筑的设计工程量(实方)为35 万m3,施工组织设计相关资料如下:土料场覆盖层清除(II 类土)3. 27 万m3 ,采用59kW 推土机推运80m,清除单价为8.91 元/ m3;土料开采用1 m3挖掘机装III 类土, 10t 自卸汽车运3.0 km 上坝填筑。土料填筑:74kW 推土机推平,5-7 t 羊脚碾压实,设计干容重16.50 kN/m3。该工程所在地属于一类区,初步设计概算部分资料见表3-31-表3-34。(1) 人工预算单价见表3-31。柴油按2990 元/t 取基价。(3) 施工机械台时费及柴油耗量见表3-33。(4)其他直接费费率取7%。(5)间接费费率按照表3-34 选取。(6)利润率7%。(7)税率9%。二、问题1.计算本工程填筑每方土料需摊销的清除覆盖层费用。2.根据设计方案,挖运土料选用编号为10624 的《水利建筑工程概算定额)),计算挖运土料的基本直接费和材料补差并完成表3-35。3.根据设计方案,土料填筑选用编号为30077 的《水利建筑工程概算定额},计算土料填筑单价(含覆盖层摊销)并完成表3-36。本工程土料运输上坝费用不考虑坝面施工干扰系数。以上计算结果均保留两位小数。

选项

答案

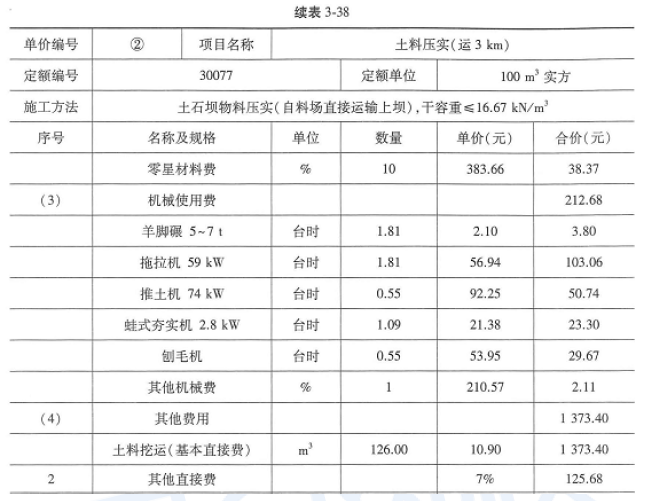

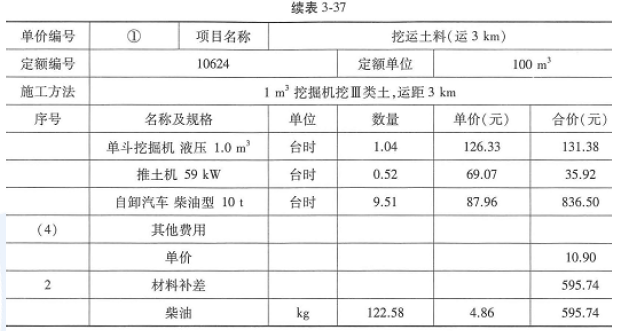

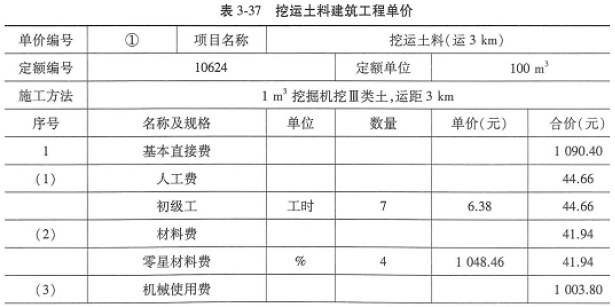

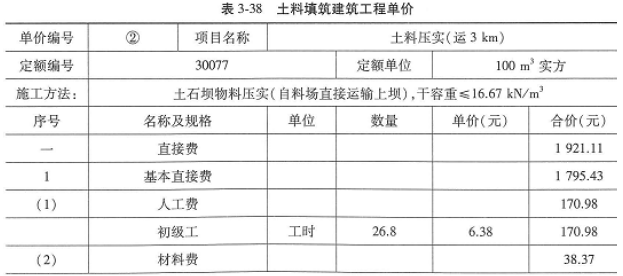

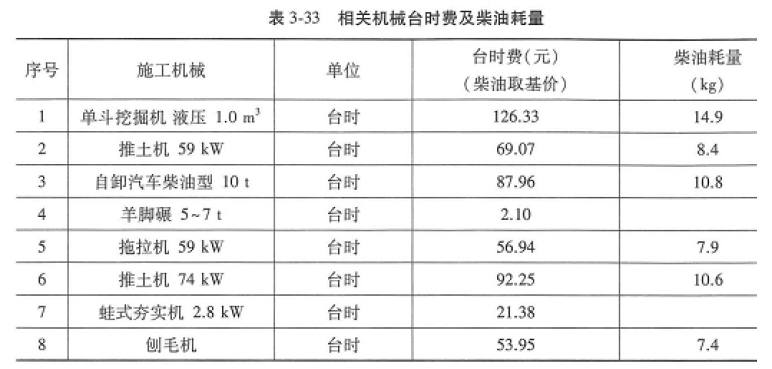

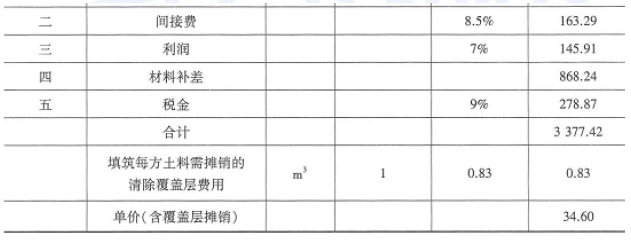

解析 问题1 : 计算本工程填筑每方土料需摊销的清除覆盖层费用。本工程填筑每方土料需摊销的清除覆盖层费用=覆盖层清除量×清除单价÷土料填筑总量(实方)= 32700×8.91÷350000=0.83(元/ m3)问题2: 根据设计方案,挖运土料选用编号为10624 的《水利建筑工程概算定额),计算挖运土料的基本直接费和材料补差并完成表3-35。(1)工程为枢纽工程,所在地为一类区,根据给出的人工单价,计算人工费。人工费=定额劳动量(工时)×人工预算单价(元/工时)初级工 7.0×6.38=44.66(元)(2)根据给出的机械台时费,计算机械使用费。机械使用费=定额机械使用量(台时)×施工机械台时费。(元/台时)单斗挖掘机液压1.0 m3:1. 04×126.33= 131.38(元)推土机59kW: 0.52×69.07 = 35.92(元)自卸汽车柴油型10 t:9.51×87.96=836.50(元)机械使用费合计 131.38+35.92+836.50=1003.80(元)(3)计算材料费。零星材料费=零星材料费费率×(人工费+机械使用费)4%×(44.66+1003 .80)= 41.94(元)(4)基本直接费 44.66+1003.80+41.94=1090.40(元)(5)每方单价 1090.40+100= 1O.90(元/m3)(6)根据表3-32 中柴油预算价格及表3-33 中施工机械柴油耗量,计算材料补差。材料补差=(材料预算价格-材料基价)×材料消耗量柴油耗量合计1.04×14.9 +0.52×8 .4 +9.51 ×10.8 = 122.58 (kg)材料补差合计 122.58×(7850 - 2990)÷1000=595.74(元)挖运土料建筑工程单价计算见表3-37。问题3: 根据设计方案,土料填筑选用编号为30077 的《水利建筑工程概算定额},计算土料填筑单价(含覆盖层摊销)并完成表3-36。(1)人工费:人工费=定额劳动量(工时)×人工预算单价(元/工时)初级工: 26.8×6.38= 170.98(元)(2)机械使用费:机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时)羊脚碾5-7 t: 1.81×2.1O=3.80(元)拖拉机59kW: 1. 81×56.94= 103.06(元)推土机74kW: 0.55×92.25 = 50.74(元)蛙式穷实机2. 8 kW: 1. 09×21. 38 = 23.30 (元)刨毛机: 0.55×53.95 = 29.67 (元)其他机械费=其他机械费费率×主要机械费之和因此,计算其他机械费:1 %×( 3.80+ 103.06+50.74+23.30+29.67)= 2.11 (元)机械使用费合计:3.80+103.06 +50.74+23 .30 +29.67 + 2.11 = 212.68(元)(3)计算材料费。零星材料费=零星材料费费率×(人工费+机械使用费)lO %×( 170 .98+ 212.68) = 38.37 (元)(4)根据问题2 中计算得到的挖运土料单价,计算其他费用。土料挖运(运3 km) (基本直接费):126.00× lO.90= 1373.40(元)(5)基本直接费:170.98+38.37+212.68+ 1373.4 0= 1795.43(元)(6)其他直接费。其他直接费=基本直接费×其他直接费费率之和1795.43×7% =125.68(元)(7)直接费。直接费=基本直接费+其他直接费1795.43+125.68 =1921.11 (元)(8)本工程属于枢纽工程,土料压实属于土方工程,由题干可知,间接费费率取8.5%。间接费=直接费×间接费费率1921.11×8.5% =163.29(元)(9)利润。利润=(直接费+间接费)×利润率(1921.11+163.29)×7%=145.91(元)(10)根据柴油预算价格、施工机械柴油耗量、问题1 中计算所得挖运土料材料价差,计算总材料补差。材料补差=(材料预算价格一材料基价)×材料消耗量柴油消耗量合计:1.81×7.9+0.55×1O.6+0.55×7 .4 =24.20( kg)柴油材料补差: 24.20×(7850 - 2990)÷1000 =117.61 (元)挖运土料材料补差:126×595.74÷100=750.63 (元)材料补差合计: 117.61 +750.63 =868.24(元)(11)税金。税金=(直接费+间接费+利润+材料补差)×税率(1921.11 + 163.29+ 145.91 + 868.24)×9% = 278.87 (元)(12)费用合计。费用=直接费+间接费+利润+材料补差+税金1921.11+163.29+145.91+868.24+278.87=3377.42(元)(l3)土料填筑单价(含覆盖层摊销)。土料填筑单价(含覆盖层摊销): 3377.42÷100+0.83=34.60(元)土料填筑建筑工程单价计算结果见表3-38。
转载请注明原文地址:https://tihaiku.com/jzgc/2284917.html

最新回复(0)
