某水利枢纽地下厂房,根据初步设计方案,需修建斜井与外面连接。斜井设计开挖断面15

最全题库2022-08-02  59

问题 某水利枢纽地下厂房,根据初步设计方案,需修建斜井与外面连接。斜井设计开挖断面15m2,井深100m,岩石级别为亚,斜井水平夹角为400。施工采用风钻钻孔爆破自上而下的开挖方法,卷扬机提升出渣。初步设计概算部分资料如下:(1)该工程所在地区为一类区,人工预算单价见表3-3。其中,炸药按5150 元/t 取基价,当预算价格高于基价时,按基价进入工程单价并取费,预算价格超过基价的部分计算材料补差并计取税金。(3)施工机械台时费见表3-5,本案例不考虑汽、柴油限价。(4)其他直接费费率7.5%。(5)间接费费率12.5%。(6)利润率7%。(7)税率9%。二、问题1.根据工程类别,选择合适的人工单价,并根据设计方案,运输出渣选用编号为20446 的《水利建筑工程概算定额》,计算运输出渣的基本直接费,完成表3-6。2.根据设计方案,斜井石方开挖选用编号为20262 的《水利建筑工程概算定额},计算石方开挖单价,完成表3-7,并计算该段斜井开挖的建筑工程投资。以上计算结果均保留两位小数。

选项

答案

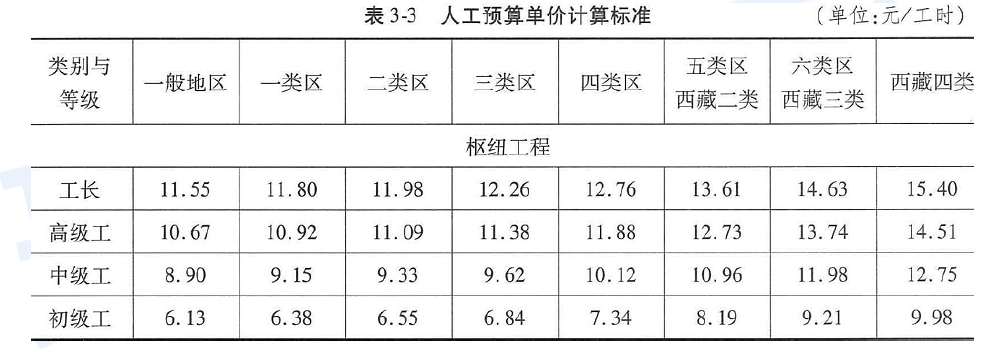

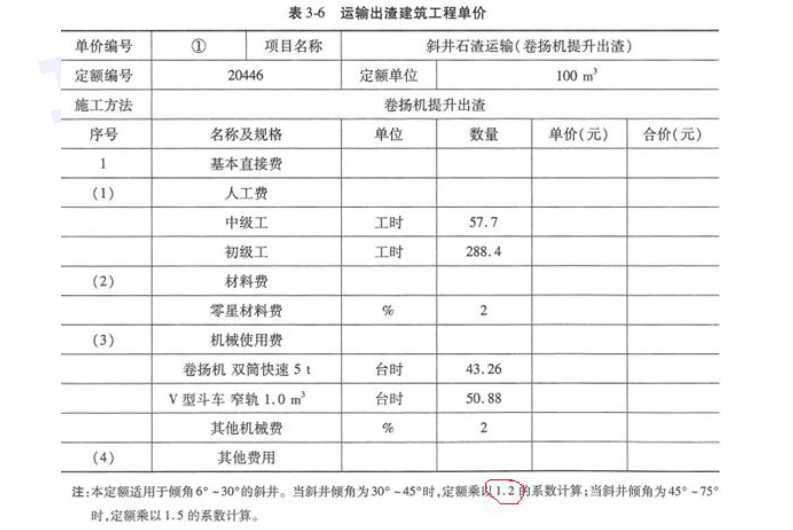

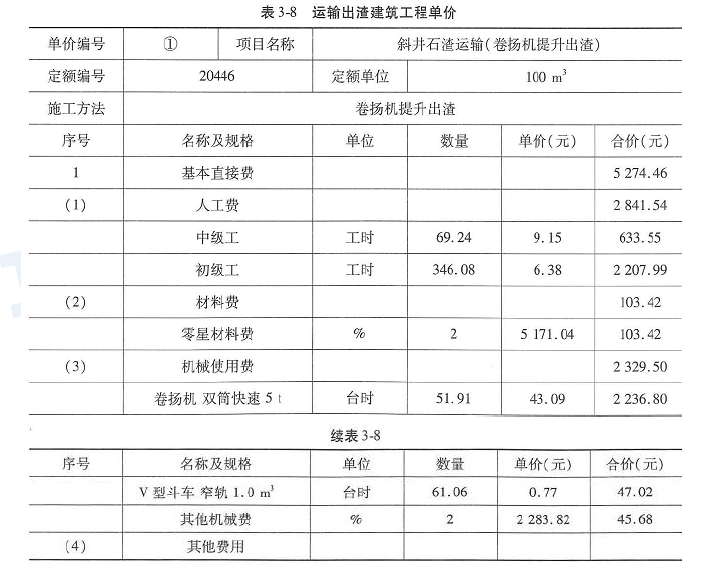

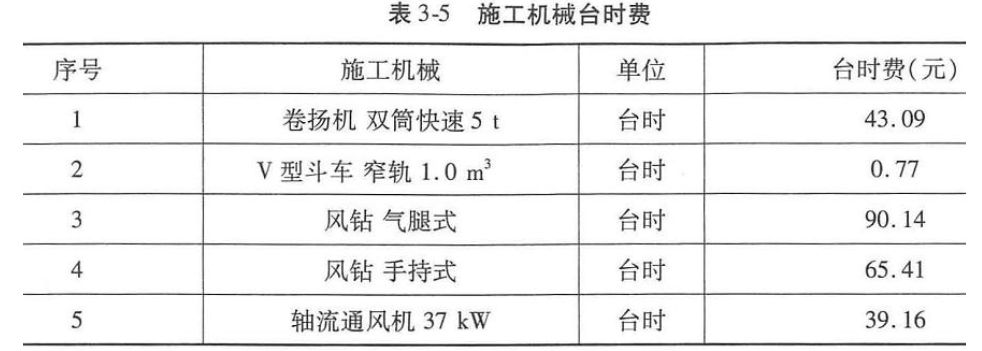

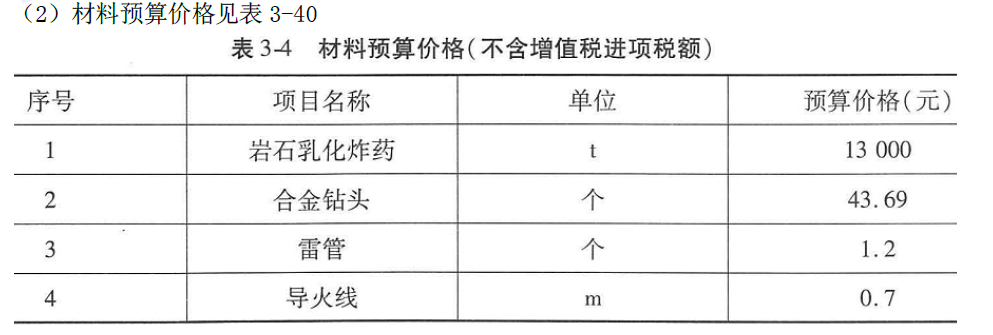

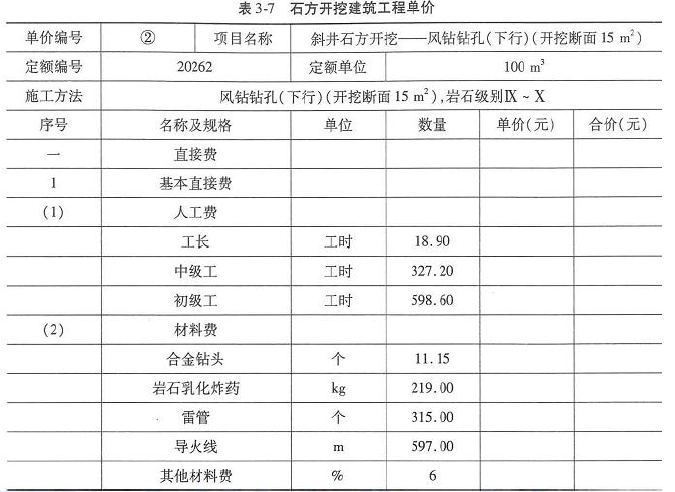

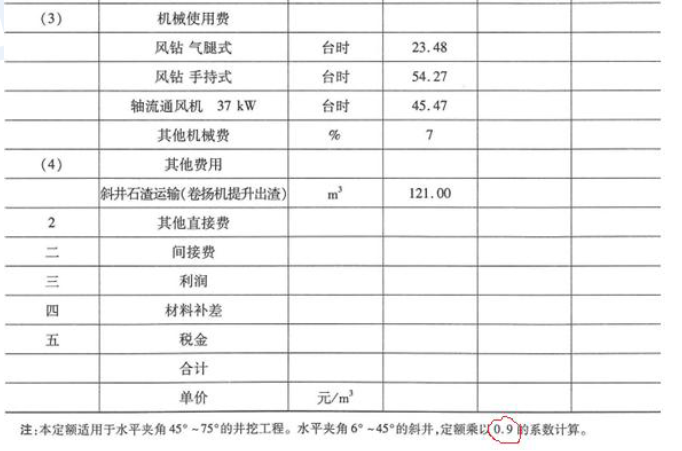

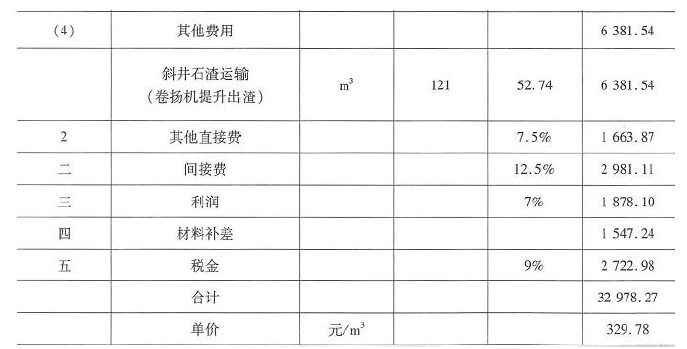

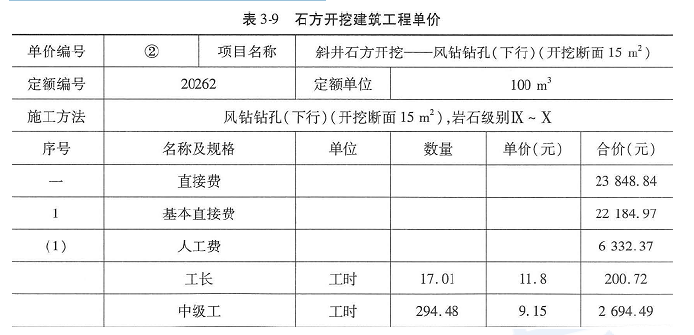

解析 问题1:本工程斜井倾角为400,运输出渣定额需乘以1.2 的系数再计算。(1)选择人工单价。本工程为枢纽工程,所在地为一类区,根据表3-3 确定人工单价为:工长:11.80 万工时高级工:10.92 元/工时中级工:9.15 元/工时初级工:6.38 元/工时计算定额人工费:人工费=定额劳动量(工时)×人工预算单价(元/工时)中级工:(1.2×57.7)×9.15=69.24×9.15=633.55(元)初级工:(1.2×288.4)×6.38=346.08×6.38=2207.99(元)人工费合计:633.55+2207.99=2841.54(元)(2)根据表3-5 中机械台时费,计算定额机械使用费。机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时)卷扬机双筒快速5t:(1.2×43.26)×43.09=51.91×43.09=2236.80(元)V 型斗车窄轨1.0m3:(1.2×50.88)×O.77=61.06×O.77=47.02(元)其他机械费=其他机械费费率×主要机械费之和因此,计算其他机械费:2%×(2236.80+47.02)=45.68(元)机械使用费合计2236.80+47.02+45.68=2329.50(元)(3)计算定额材料费。零星材料费=零星材料费费率×(人工费+机械使用费)零星材料费:2%×(2841.54+2329.50)=103.42(元)(4)基本直接费。2841.54+2329.50+103.42=5274.46(元)运输出渣建筑工程单价计算结果见表3-8。问题2:本工程斜井倾角为400,石方开挖定额需乘以0.9 的系数再计算。(1)根据表3-3 中人工预算单价,计算定额人工费。人工费=定额劳动量(工时)×人工预算单价(元/工时)工长:(0.9×18.90)×11.80=17.01×11.80=200.72(元)中级工:(0.9×327.20)×9.15=294.48×9.15=2694.49(元)初级工:(0.9×598.60)×6.38=538.74×6.38=3437.16(元)人工费合计:200.72+2694.49+3437.16=6332.37(元)(2)根据表3-4 中材料预算价格,计算定额材料费。材料费=定额材料用量×材料预算单价合金钻头:(0.9×11.15)×43.69=10.04×43.69=438.65(元)岩石乳化炸药:(0.9×219.00)×5.15=197.10×5.15=1015.07(元)雷管:(0.9×315.00)×1.2=283.50×1.2=340.20(元)导火线:(0.9×597.00)×0.7=537.30×0.7=376.11(元)其他材料费=其他材料费费率×主要材料费之和因此,计算其他材料费:6%×(438.65+1015.07+340.20+376.11)=130.20(元)材料费合计:438.65+1015.07+340.20+376.11+130.20=2300.23(元)(3)根据表3-5 中机械台时费,计算定额机械使用费。机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时)风钻气腿式:(O.9×23.48)×90.14=21.13×90.14=1904.66(元)风钻手持式:(0.9×54.27)×65.41=48.84×65.41=3194.62(元)轴流通风机37kW:(0.9×45.47)×39.16=40.92×39.16=1602.43(元)其他机械费=其他机械费费率×主要机械费之和因此,计算其他机械费:7%×(1904.66+3194.62+1602.43)=469.12(元)机械使用费合计:1904.66+3194.62+1602.43+469.12=7170.83(元)(4)根据问题1 中计算得到的运输出渣单价,计算其他费用。斜井石渣运输:121×(5274.46÷100)=121×52.74=6381.54(元)(5)基本直接费:6332.37+2300.23+7170.83+6381.54=22184.97(元)(6)其他直接费。其他直接费=基本直接费×其他直接费费率之和7.5%×22184.97=1663.87(元)(7)直接费。直接费=基本直接费+其他直接费22184.97+1663.87=23848.84(元)(8)间接费。间接费=直接费×间接费费率23848.84×12.5%=2981.11(元)(9)利润。利润=(直接费+间接费)×利润率(23848.84+2981.11)×7%=1878.1O(元)(10)根据表3-4 中材料预算价格,计算材料补差。材料补差=(材料预算价格-材料基价)×材料消耗量岩石乳化炸药:(13000-5150)÷1000×(0.9×219)=1547.24(元)(11)税金。税金=(直接费+间接费+利润+材料补差)×税率(23848.84+2981.11+1878.10+1547.24)×9%=2722.98(元)(12)费用合计。费用合计=直接费+间接费+利润+材料补差+税金23848.84+2981.11+1878.10+1547.24+2722.98=32978.27(元)(13)石方开挖单价。32978.27÷100=329.78(元/m3)石方开挖建筑工程单价计算结果见表3-9。(14)计算该段斜井开挖的建筑工程造价。建筑工程造价=工程量×开挖单价=(15×100)×329.78=494670.OO(元)
转载请注明原文地址:https://tihaiku.com/jzgc/2284911.html

最新回复(0)
