西部某地区以脱贫攻坚为宗旨,为改善当地水环境,解决居民用水难题,拟新建一引水程,

admin2022-08-02  29

问题 西部某地区以脱贫攻坚为宗旨,为改善当地水环境,解决居民用水难题,拟新建一引水程,该工程以供水为主,主要任务为渠道改建及饮水安全。该引水工程目前正处于初步设计阶段,初步设计概算部分成果如表1-1 所示。表1-1 初步设计概算部分成果已知:(1)独立费用包含的内容及计算方法如下:①建设管理费。建设管理费费率见表1-2。表1-2 引水工程建设管理费费率注:建设管理费以超额累进方法计算。简化计算公式为:建设管理费=一至四部分建安工作量×该档费率+辅助参数②工程建设监理费为137.2 万元。③联合试运转费:本项目不计。④生产准备费。生产准备费包含的各项费用计算方法如下:生产及管理单位提前进厂费:按一至四部分建安工作量的0.15%~0.35%毛计算,本工程取上限。生产职工培训费:按一至四部分建安工作量的0.35%~0.55%计算,本工程取上限。管理用具购置费:枢纽工程按一至四部分建安工作量的0.04%~0.06%计算,大(1)型工程取小值,大(2)型工程取大值;引水工程按建安工作量的0.03%计算;河道工程按建安工作量的0.02%计算。备品备件购置费:按占设备费的0.4%~0.6%计算,本工程取上限。工器具及生产家具购置费:按占设备费的0.1%~0.2%计算,本工程取上限。⑤科研勘测设计费为205.9 万元。⑥其他。仅计列工程保险费,按一至四部分投资的0.45%计算。(2)建设征地移民补偿静态投资为9.7 万元,环境保护工程静态投资为55.1 万元,水土保持工程静态投资为141.4 万元。(3)价差预备费取0,基本预备费根据工程规模、施工年限和地质条件等不同情况,按一至五部分投资合计的百分率计算。初步设计阶段为5%~8%,本工程取下限。(4)建设期融资利息为1150 万元。二、问题1.计算建筑工程投资。2.计算施工临时工程投资。3.根据上述资料,完成工程部分总概算表,见表1-3。4.完成工程概算总表,见表1-4。以上计算结果均保留两位小数。

选项

答案

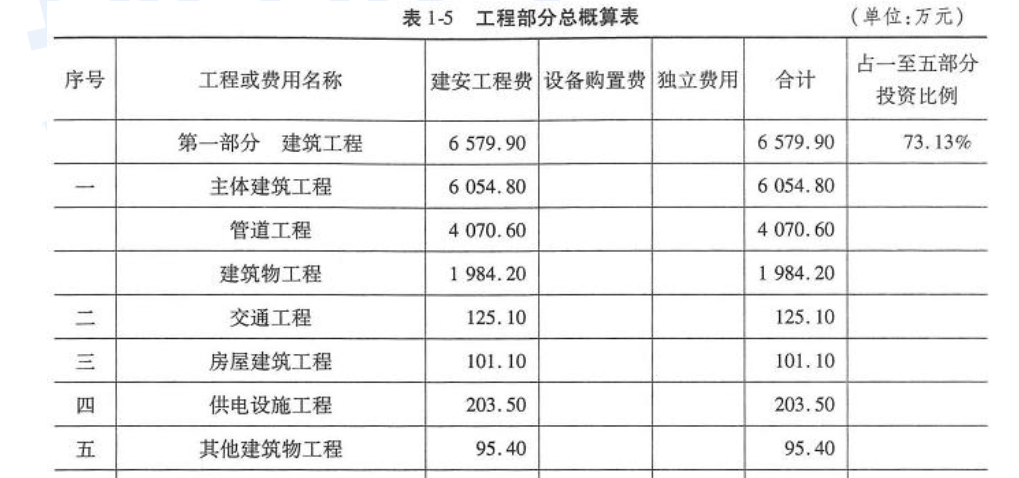

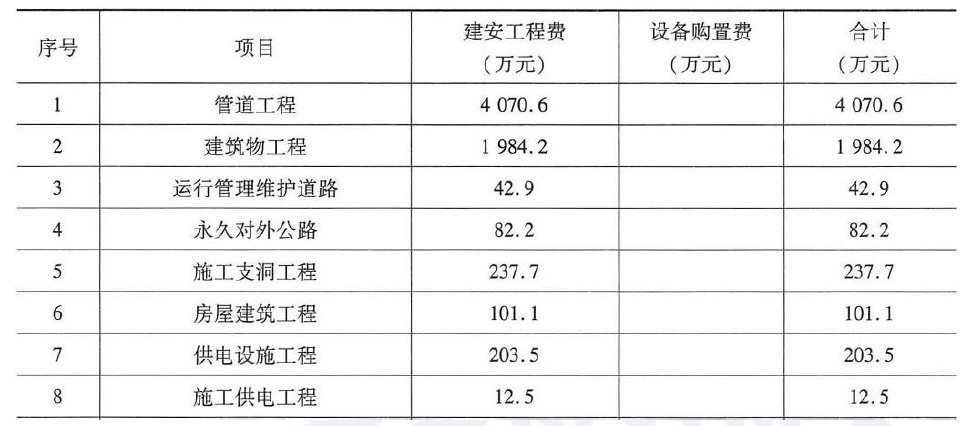

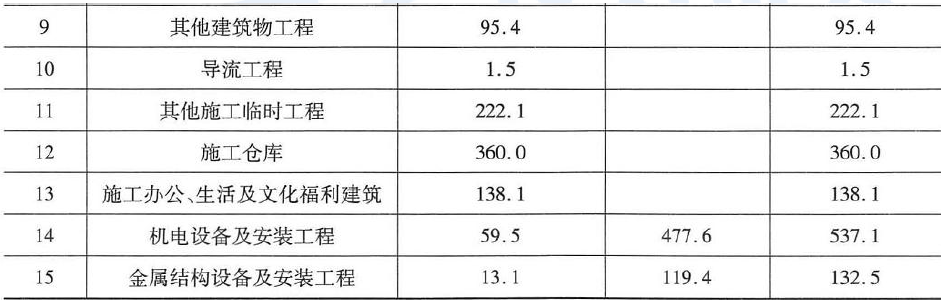

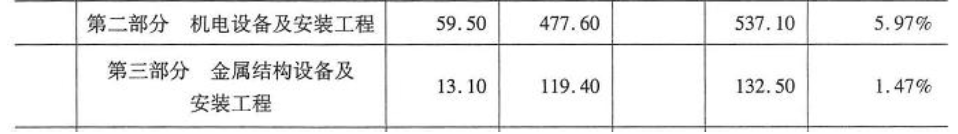

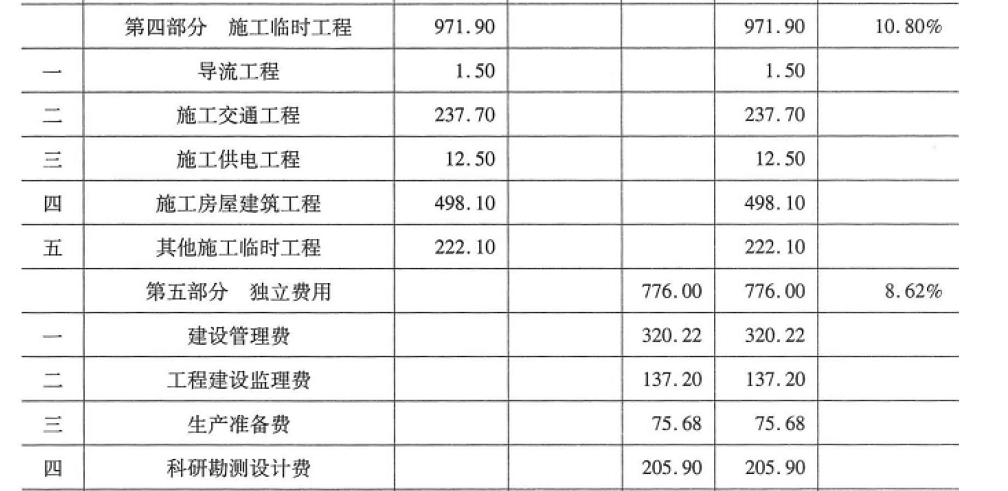

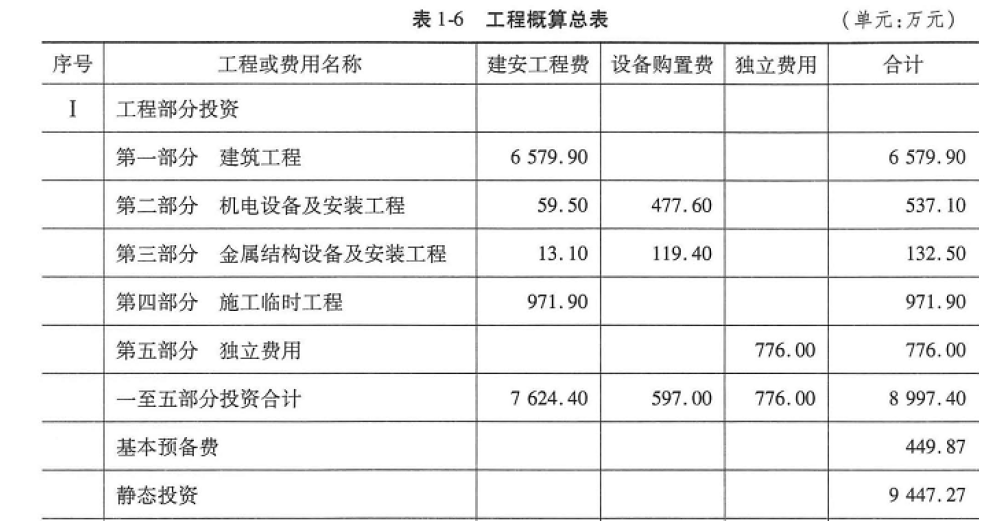

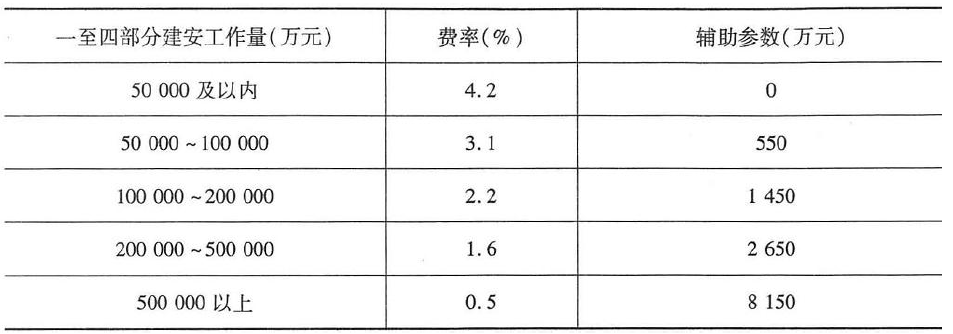

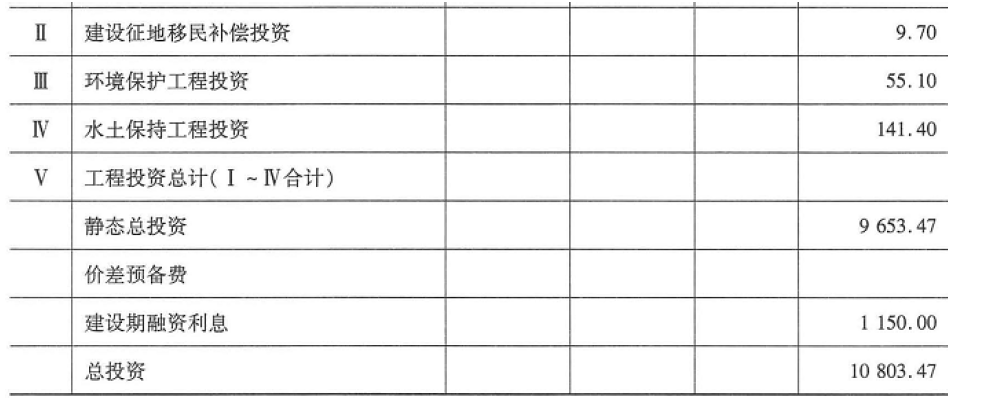

解析 问题1:计算建筑工程投资。主体建筑工程投资=管道工程投资+建筑物工程投资(已知)=4070.6+1984.2=6054.80(万元)交通工程投资=永久对外公路投资+运行管理维护道路投资(已知)=82.2+42.9=125.10(万元)房屋建筑工程投资:101.1 万元(已知)供电设施工程投资:203.5 万元(已知,施工供电工程为临时工程)其他建筑物工程技资:95.4 万元(已知)建筑工程投资=主体建筑工程投资+交通工程投资+房屋建筑工程投资+供电设施工程投资+其他建筑物工程投资=6054.8+125.1+1=6054.8+125.1+101.1+203.5+95.4=6579.90(万元)问题2:计算施工临时工程投资。导流工程投资:1.5 万元(已知)施工交通工程投资=施工支洞工程投资237.7 万元(已知)施工供电工程投资:12.5 万元(已知)施工房屋建筑工程投资=施工仓库投资+施工办公、生活及文化福利建筑投资(已知)=360.0+138.1=498.10(万元)其他施工临时工程投资:222.1 万元(已知)施工临时工程技资=导流工程投资+施工交通工程投资+施工供电工程投资+施工房屋建筑工程投资+其他施工临时工程投资01.1+203.5+95.4=6579.90(万元)=1.5+237.7+12.5+498.1+222.1=971.90(万元)问题3:完成工程部分总概算表。机电设备及安装工程投资:537.1 万元,其中建安工程费59.5 万元,设备购置费477.6 万元。(已知)金属结构设备及安装工程投资:132.5 万元,其中建安工程费13.1 万元,设备购置费119.4 万元。(已知)一至四部分投资=6579.9+537.1+132.5+971.9=8221.40(万元)一至四部分建安工作量=6579.9+59.5+13.1+971.9=7624.40(万元)设备费=477.6+119.4=597.0O(万元)建设管理费=一至四部分建安工作量×该档费率+辅助参数=7624.4×4.2%+0=320.22(万元)(查表1-2,建安5 亿以内4.2%)工程建设监理费:137.2 万元(已知)生产准备费=生产及管理单位提前进厂费+生产职工培训费+管理用具购置费+备品备件购置费+工器具及生产家具购置费=0.35%×7624.4+0.55%×7624.4+0.03%×7624.4+0.6%×597.0+0.2%×597.0=75.68(万元)(已知算法)科研勘测设计费:205.9 万元(已知)其他:仅计列工程保险费=0.45%×8221.4=37.00(万元)(已知算法)独立费用=建设管理费+工程建设监理费+生产准备费+科研勘测设计费+其他=320.22+137.2+75.68+205.9+37.0=776.00(万元)一至五部分投资=6579.9+537.1+132.5+971.9+776.0=8997.4(万元)基本预备费=一至五部分投资×5%=8997.4×5%=449.87(万元)(已知取下限5%)工程部分静态总投资=一至五部分投资+基本预备费=8997.4+449.87=9447.27(万元)问题4:完成工程概算总表工程静态总投资=工程部分静态投资+建设征地移民补偿静态投资+环境保护工程静态投资+水土保持工程静态投资(后三项已知)=9447.27+9.7+55.1+141.4=9653.47(万元)工程总投资=工程静态总投资+价差预备费+建设期融资利息(后两项已知)=9653.47+0+1150=10803.47(万元)工程概算总表见表1-6。
转载请注明原文地址:https://tihaiku.com/jzgc/2284876.html

最新回复(0)
