某施工单位承担江北取水口加压泵站工程施工,该泵站设计流量5.0m3/s,站内安装
某施工单位承担江北取水口加压泵站工程施工,该泵站设计流量5.0m3/s,站内安装
admin
2022-08-02
25
问题
某施工单位承担江北取水口加压泵站工程施工,该泵站设计流量5.0m3/s,站内安装4台卧式双吸离心泵和1台最大起重量为16t的常规桥式起重机,泵站纵剖面如图2所示,泵站墩墙、排架及屋面混凝土模板及脚手架均采用落地式钢管支撑体系。施工场区地面高程为28.00m,施工期地下水位为25.10m.施工单位采用管井法降水,保证基坑地下水位在建基面以下:泵站基坑采用放坡式开挖,开挖边坡1:2.。施工过程中发生如下事件:事件1:工程施工前,施工单位组织专家论证,对超过一定规模的危险性较大的单项工程专项施工方案进行审查论证,专家组成员包括该项目的项目法人技术负责人、总监理工程师、运行管理单位负责人、设计项目负责人以及其他施工单位技术人员2名和2名高校专业技术人员。会后施工单位根据审查论证报告修改完善专项施工方案,经项目法人技术负责人审核签字后组织实施。事件2:在进行屋面施工时,泵室四周土方已填至28.00m高程。某天夜间在进行屋面混凝土浇筑施工时,1名工人不慎从脚手架顶部坠地死亡,发生高处坠落事故。

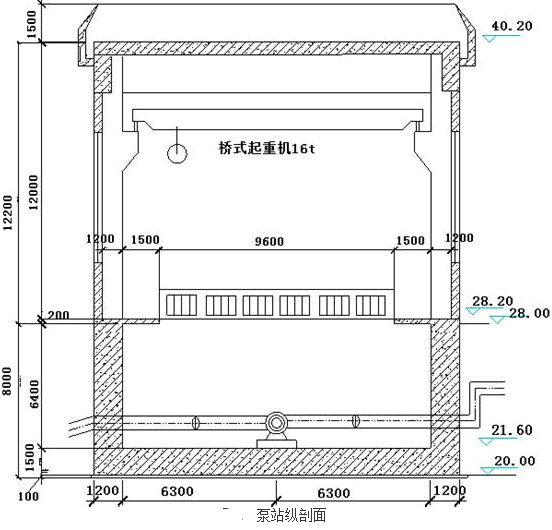

图2泵站纵剖面图(高程以m计,尺寸以mm计)问题1.根据《水利水电工程施工安全管理导则》(SL721 2015),背景资料中超过一定规模的危险性较大的单项工程包括哪些?2.根据《水利水电工程施工安全管理导则》(SL721-2015),指出事件1中的不妥之处,简要说明正确做法。3.什么是高处作业?说明事件2中高处作业的级别和种类。4.根据《水利部生产安全事故应急预案(试行)》,生产安全事故共分为哪几级?事件2中的生产安全事故属于哪一级?
选项
答案
解析
1、深基坑工程(基坑的土方开挖、支护、降水工程),泵站墩墙混凝土模板工程及支撑体系。
2、不妥之处1:专家组成员包括该项目的项目法人技术负责人、总监理工程师、运行管理单位负责人、设计项目负责人以及其他施工单位技术人员2名和2名高校专业技术人员。
正确做法:专家组应由5名及以上符合相关专业要求的专家组成,各参建单位人员不得以专家身份参加审查论证会。
不妥之处2:经项目法人技术负责人审核签字后组织实施。
正确做法:施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。
3、
(1)凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。
(2)二级,特殊高处作业中的夜间高处作业。
4、
(1)特别重大事故、重大事故、较大事故和一般事故4个等级;
(2)一般事故。
转载请注明原文地址:https://tihaiku.com/jzgc/228486.html
本试题收录于:
二建水利水电实务题库二级建造师分类
二建水利水电实务
二级建造师
相关试题推荐
关于地下工程施工安全监控量测原则的说法,正确的有()。A.可靠性原则 B
竣工验收备案质量报告不包括()。A.勘察单位质量检查报告 B.设计单位质量检
调查基坑开挖范围内及影响范围内的各种管线的方法有()。A.向设计单位查询
张拉控制应力达到()后方可锚固。A.规范要求 B.稳定 C.设计要求
在市政工程施工中砍伐树木前,必须经()部门批准,并按国家有关规定补植树木。
某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编
某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位
市政公用工程注册建造师签章文件表格中施工单位是指()。A.某工程施工总公司
建设工程合同包含多个专业工程时,()负责该工程施工管理文件签章。A.担任施
下列给水排水管道工程施工质量控制应符合的规定,符合规范的有()。A.各分项
随机试题
Onlywhenheisseriouslyill______inbed.A、staysheeverB、everhestaysC、does
Mostpeoplewouldbe【C1】______bythehighqualityofmedicine【C2】______to
B
A.绝对致死剂量(LD) B.最低致死剂量(MLD) C.半数致死剂量(LD
蓄电池内阻测试仪通过在线测试,能显示并记录单节蓄电池的等重要参数,精确有效
下列汽车库、修车库、停车场中,需设置火灾自动报警系统的有()。A.II类地下汽车
桂枝在麻黄汤中的主要作用是A.调和营卫 B.散寒解肌 C.活血化瘀 D.温
(2021年真题)关于投资基金的说法,错误的是()。A.单位信托基金、共同基金
企业向供货商支付赊欠的货款,引起的会计要素变动是()A.一项资产和一项所有者权益
施工现场应急预案不包括( )。A.综合应急预案 B.专项应急预案 C.现场
最新回复
(
0
)
