某二级公路隧道,隧道全长3850m,构成为50m(明洞)+3800m(正洞),其

admin2022-08-02  48

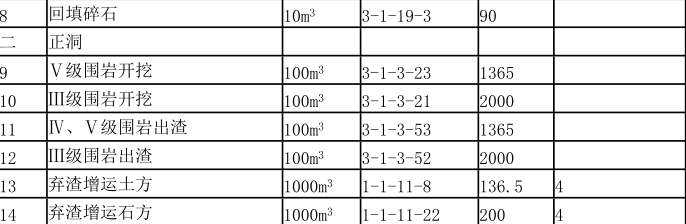

问题 某二级公路隧道,隧道全长3850m,构成为50m(明洞)+3800m(正洞),其主要工程量为:1.洞门及明洞部分:设计开挖土方量7500m3,现浇拱墙(部)混凝土1750m3,钢筋97t,回填碎石900m3。2.正洞部分:V级围岩长度1300m,设计开挖断面面积105m2,实际开挖量137800m3;III级围岩长度2500m,设计开挖断面面积80m2,实际开挖量208000m3。3.弃方采用12t自卸汽车运输,洞外出渣距离2500m;混凝土采用6m3搅拌运输车运输(混凝土拌和时的生产能力为60m3/h),混凝土洞内外运距均在1km以内。不计洞内排水、通风、照明和拌和站场地及安拆费用。[1]、请列出施工图预算所涉及的相关定额的定额代号、单位、数量和定额调整等内容,并填入表格中,工程量涉及计算的应列式计算,必要时需加文字说明。

选项

答案

解析 【1】工程量计算:1)正洞开挖数量。根据定额规定,开挖工程量按设计断面计算,定额中已考虑超挖因素,不得将超挖数量计入工程量。V 级围岩开挖数量:1300×105=136500(m 3 )。lII 级围岩开挖数量:2500×80=200000(m 3 )。2)弃渣运距洞门及明洞:弃渣运距按 2500m 计。正洞:定额中包含洞外出渣距离 500m,本隧道弃渣距离为 2000m。
