某建设项目编制了项目经济费用效益相关数据表。项目计算期为7年,社会折现率为10%
某建设项目编制了项目经济费用效益相关数据表。项目计算期为7年,社会折现率为10%
练习题库
2022-08-02
50
问题

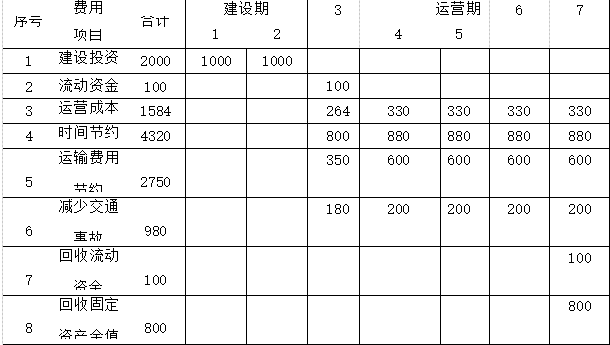

某建设项目编制了项目经济费用效益相关数据表。项目计算期为7年,社会折现率为10%。表1.6 项目经济费用效益相关数据表(单位:万元)

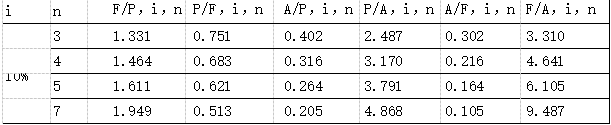

表1.7 复利系数表
[1]、根据表中数据,计算该项目各年净效益流量、经济净现值,并判断项目是否具有经济合理性。
选项
答案
解析
【1】(1)计算期第1年净效益流量:-1000(万元)第2年净效益流量:-1000(万元)
第3年净效益流量:800+350+180-100-264=966(万元)第4~6年净效益流量:880+600+200-330=1350(万元)
第7年净效益流量:880+600+200+100+800-330=2250(万元)
(2)项目经济净现值=-1000/(1+10%)-1000/(1+10%)2+966×(P/F,10%,3)
+1350×(P/A,10%,3)×(P/F,10%,3)+2250×(P/F,10%,7)
=-909.09-826.45+966×0.751+1350×2.487×0.751+2250×0.513
=2665.62(万元)
(3)由以上计算可知经济净现值大于零,该项目具有经济合理性。
转载请注明原文地址:https://tihaiku.com/jzgc/2284840.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
《计算机软件产品开发文件编制指南》将软件项目文档分为开发文档、管理文档和()
根据《GB/T11457—2006信息技术软件工程术语》中对相关软件的分类,生
根据GB/T12504-2008《计算机软件质量保证计划规范》的相关规定,以下评
某单位的公共服务大厅为客户提供信息检索服务并办理相关行政审批事项,其信息系统运行
配置管理和变更管理是项目管理中非常重要的组成部分,二者相比,配置管理重点关注(
解决组织中多个项目之间的资源冲突问题,一般不宜采用的方法是()。A.制订资源
在项目组合管理中,确定项目优先级的主要决定因素是()A.项目的进度 B.
项目组合管理是一个保证组织内所有项目都经过风险和收益分析,平衡资源的方法论,其中
定义项目组合管理过程组由这样一些过程组成,不包括()。A.设定组织战略和目标
项目组合管理实施的主要过程不包括()。A.评估项目组合管理战略计划 B.
随机试题
A.equallyB.compensateC.distinctionD.givenE.qualifyF.fairerG.
[originaltext]TheAmericanpatentsystem,providedforintheConstitution,
InAugust,environmentalistsinthePhilippinesvandalized(肆意破坏)afieldofG
—Sir,______?—Yes,sir.Youranthroughthestopsign.MayIseeyourdriverlicen
我国某县工地由于发生安全事故造成经济损失6500万元,则该安全事故逐级上报至(
急性心力衰竭的发病原因中不包括A.急性广泛前壁心肌梗死 B.高血压性心脏病伴快
工程项目材料采购合同条款主要涉及材料的()等。A:交接程序 B:检验方式 C
在真空中可见光的波长范围是( )。A、400~760nm B、400~
Ⅱ.管道安装工程 1.某总承包施工企业根据某安装工程的招标文件和施工方案决
根据《安全生产法》的规定,因生产安全事故受到损害的从业人员,关于享有工伤保险和提
最新回复
(
0
)
