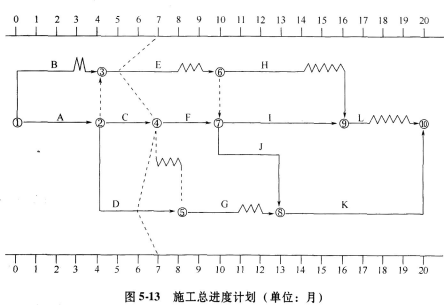

某工业厂房工程,合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交
某工业厂房工程,合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交
考试题库
2022-08-02
41
问题
某工业厂房工程,合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀速进行(如图5.13所示)。该计划得到总监理工程师的批准。当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图5-13所示。E工作和F工作于第10个月末完成以后,业主决定对K工作进行设计变更,变更设计图纸于第13个月末完成。工程进行到第12个月末时,进度检查时发现:(1)H工作刚刚开始;(2)I工作完成了一半的工作量;(3)J工作和G工作刚刚完成。问题:(1)承包商索赔要求成立的条件是什么?(2)根据第7个月末工程施工进度检查结果,分别分析C、D、E工作的进度情况及对其今后工作和总工期产生的影响。(3)根据第12个月末进度检查结果,在图中绘出进度前锋线。若后续工作正常施工,则总工期为多少个月?(4)由于J、G工作完成后K工作的图纸未到,K工作无法在第12个月末开始施工,总承包单位就此向业主提出了费用索赔。监理工程师应如何处理?说明理由。
选项
答案
解析

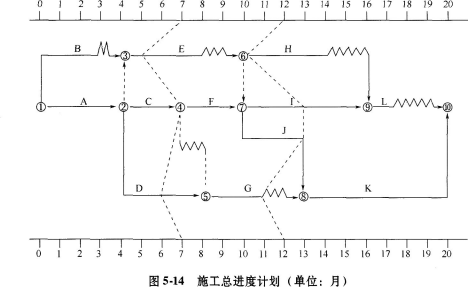

【解题思路】 (1)根据进度前锋线,可以确定各工作实际进度情况。关键线路上的工作延误会影响总工期;在非关键线路上的工作延误要考察是在总时差范围之内还是之外,从而确定是否会影响总工期。(2)根据背景资料,确定各工作在12月末实际进度情况,进而绘出进度前锋线。求出总工期。(3)确定发生事件的责任归属、工程部位,是否在关键线路上,确定能否索赔,索赔类型及计算。【答案】 问题(1): 承包商的索赔要求成立必须同时具备如下四个条件: ①与合同相比较,已造成了实际的额外费用和(或)工期损失;②造成费用增加和(或)工期损失的原因不是由于承包商的过失;③造成的费用增加和(或)工期损失不是应由承包商承担的风险;④承包商在事件发生后的规定时间内提出了索赔的书面意向通知和索赔报告。问题(2): ①C工作实际进度与计划进度一致,不影响紧后工作的最早开始时间,不影响总工期。②D工作实际进度拖后1个月,影响紧后工作G工作的最早开始时间1个月,总时差为2个月,不影响总工期。③E工作实际进度拖后2个月,E工作总时差为2个月,不影响工作最早开始时间,不影响总工期。问题(3): 根据第12个月末进度检查结果,在图5-14中绘出进度前锋线。此时总工期为19个月。
问题(4):不予批准。理由:K工作设计变更图纸于13个月末完成,对工程师批准的进度计划并未造成影响,故不予批准。
转载请注明原文地址:https://tihaiku.com/jzgc/2284822.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
根据GB/T114572006《软件工程术语》,由某人、某小组或借助某种工具
根据GB/T16260.12006《软件工程产品质量》,软件产品使用质量特性中
索赔是合同管理中经常会碰到的问题,以下关于索赔管理的描述中,()是正确的。A.
你负责保证你的供货商正确履行合同。为了对合同进行有效的管理,你应该()A.举
某公司按总价合同方式约定订购3000米高规格的铜缆,由于建设单位原因,工期暂停了
甲乙双方订立合同,规定甲应予2007年8月1日交货,乙应予同年8月7日付款,月底
卖方或者买方部分或者全部没有履行合同义务属于()A.合同终止 B.部分履
系统集成合同管理是管理建设方与承建方的关系,保证承建方的实际工作满足合同要求的过
某通信设备采购项目,签订合同后进入了合同履行阶段,以下()做法是不合理的A.
你正在管理一个有5个转包商的项目,需要监控合同的实施、费用的支付以及与供应商洽谈
随机试题
Itiswellknownthatteenageboystendtodobetter(1)_____maththangirls
InonlytwodecadesAsianAmericanshavebecomethefastest-growingU.S.min
LandingaJoboftheFutureTakesaTwo-trackMindIfyou’regea
A. B. C.能促进肾小管排酸 D.
女,25岁,午后发热3周,咳嗽,少量白色黏痰,体检:左肩胛区闻及少量湿啰音,血沉
自我意识发展的飞跃期包括A.婴儿期 B.幼儿末期 C.青春期 D.中年时期
共用题干 患者男,35岁。近5天来右下后牙肿痛,今日全身不适来就诊。查:患者痛
(2019年真题)在施工单位的进度计划系统中,依据( )确定施工作业所必需的劳动
市政公用工程专业二级注册建造师可以承接单项工程合同额3000万元以下的轻轨交通工
(2020年真题)甲公司为某施工项目总承包单位,乙公司为该项目分包单位。根据《建
最新回复
(
0
)
