某施工单位制定了严格详细的成本管理制度,建立了规范长效的成本管理流程,并构建了科 学实用的成本数据库。该施工单位拟参加某一公开招标的公路项目的投标,该工程项目有A、B、C、D 四个分部工程组成,根据本单位成本数据库中类似工程项目的成本经验数据,测算出该工程项目A、B、C、D 四个分部分项工程的目前成本分别为 864 万元、3048 万元、2512 万元和 1576 万元。经造 价工程师定量分析,该工程项目 A、B、C、D 四个分部工程的功能指数分别为 0.1、0.4、0.3、0.2。[1]、假定该项目的目标成本降低总额预计为 320 万元,试计算各分部工程的目标成本及其可能降低的额度,并确定各分部工程功能的改进顺序。(将计算结果填入表 1 中,成本指数和价值指数的计算 结果保留三位小数)功能评价值计算表 1
选项
答案
解析

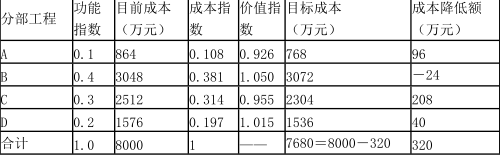

【1】功能评价值计算表 2
改进顺序为:CADB
转载请注明原文地址:https://tihaiku.com/jzgc/2284816.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
根据《GB1526—89信息处理—数据流程图、程序流程图、系统流程图、程序网络
根据《计算机软件质量保证计划规范GB/T12504—1990》,()是
按照规范的文档管理机制,程序流程图必须在()两个阶段内完成。A.需求分析、概要设
某公司为提升企业竞争能力,改进管理模式,使业务流程合理化实施了(),对业务流程
某公司进行业务流程重构,在实施的过程中公司发生了多方面、多层次的变化,假定该公司
在进行业务流程改进时,通过对作业成本的确认和计量,消除“不增值作业”、改进“可增
业务流程管理信息化是将生产流程、业务流程、各类行政审批流程、人事处理流程、财务管
企业为显著提高产品质量、工作效率和能力,并显著控制成本,对当前业务流程进行破坏性
()是为了从流程角度衡量流程的“瓶颈”活动。通过评价相关活动的三个参数:r(价
以下关于变更的流程和规则的做法中,()是错误的。A.以口头方式提出某项变更,
随机试题
Wecouldhavewalkedtothestation.Itwassonear.Ataxi______atallnecessar
TheprimarygoalofInformativeSpeakingis______.[originaltext]Oralpresen
[originaltext]M:Shakinganinfantoutofangerorfrustrationcanleadtoseve
下列哪一部法律、法规规定,编制施工图设计文件,应当注明建设工程合理使用年限?(
在下列管理中,属于总包单位劳务管理基础的是A.劳务实名制管理 B.劳务合同制管
患者,女性,36岁。支气管哮喘者因支气管哮喘发作,医嘱氨茶碱慢滴,这是因为快速静
(2012年)上交和归档测绘成果及资料清单内容主要包括()。A.文档资料
政策性银行是政府设立,贯彻执行国家产业政策、区域发展政策的金融机构,以营利为目的
以下对学生的本质属性的理解不正确的是()。 A.学生是能动的主体 B.学生是
3岁男孩,发热、咳嗽、肺部可闻及干性啰音。对此患儿治疗原则不包括( )。A.一
最新回复
(
0
)
