某二级公路设计路基土石方数量见下表: 本项目路线长28km,路基宽15m,

练习题库2022-08-02  31

问题 某二级公路设计路基土石方数量见下表:本项目路线长28km,路基宽15m,挖方路段长度8km,填方路段长度为20km,全部挖方均用作路基填方。其中土方平均运距为2km、石方平均运距50m,借方平均运距3km(普通土考虑)。路基平均填土高度3m,边坡坡度为1:1.5,土的干密度为1.4t/m3,土需掺水2.5%(干密度情况下),水的平均运距为1000m。[1]、计算本项目路基挖方数量、利用方数量和借方数量。(除挖方为天然方外,其余均为压实方)。[2]、根据上述信息,编制本项目的预算,并填入下表格。(主要施工机械为:2m3挖掘机、12t自卸汽车、135kW推土机、15t振动压路机、8000L洒水车)。

选项

答案

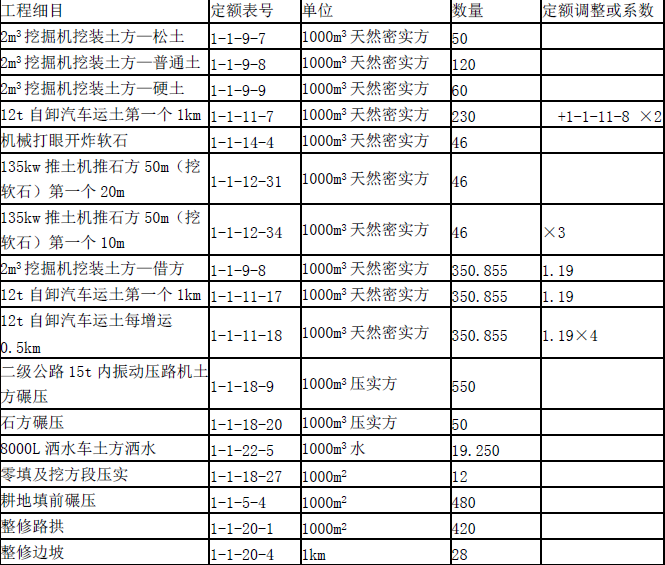

解析 【1】挖方数量=50000+120000+60000+46000=276000(m3)利用方数量=50000/1.23+120000/1.16+60000/1.09+46000/0.92=249145(m3)借方数量=600000-249145=350855(m3)石方碾压=46000/0.92=50000(m3)土方碾压=600000-50000=550000(m3)洒水=550000×1.4×0.025=19250(m3)挖方及零填=8000×15=12000(m2)填前压实=(15+3×1.5×2)×20000=480000(m2)路拱修整=28000×15=42000(m2)【2】预算数据表:
