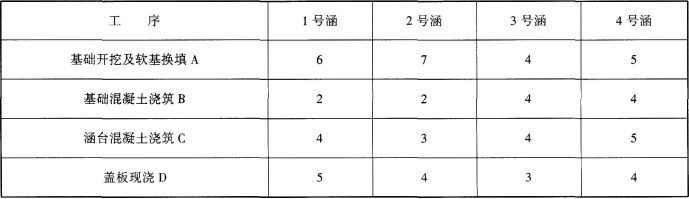

某施工单位承接的二级公路施工项目中有4道1-2.0m×2.0m钢筋混凝土盖板涵,施工工序及其持续时间如下。
施工单位最初采用顺序作业施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业施工。根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道工序组织4个专业队伍,按照4号、3号、2号、1号的顺序开展流水作业施工,并确保每个专业作业队的连续作业。在每道盖板涵“基础开挖及软基换填”工序后须进行基坑检查和验收,时间2d。问题:1.计算按顺序作业法组织4道盖板涵施工的工期。2.计算按流水作业组织施工的流水步距和总工期。3.绘制按流水作业组织施工的横道图(要求横向为工期,纵向为工序)。
选项
答案
解析

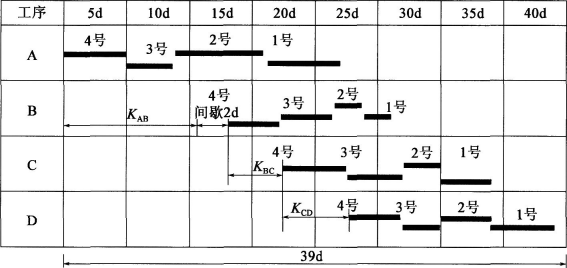

问题1:按顺序作业法组织4道盖板涵施工的工期:(6+2+4+5)+(7+2+3+4)+(4+4+4+3)+(5+4+5+4)+2×4=74(d)问题2:采用“累计数列错位相减取大值法”计算流水施工工期:KAB=12;KBC=4;KCD=5T=(12+4+5)+2+(4+3+4+5)=39问题3:绘制流水作业施工横道图。
转载请注明原文地址:https://tihaiku.com/jzgc/2284806.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
量化管理项目涉及使用统计与其他量化技术执行以下活动,但不包括()。A.使用统计
()不是量化管理的基本要素。A.对预测有信心(能够准确地预测项目在多大程度上满
组织级项目管理OPM致力于集成()内容。A.能力、组织战略、人、过程 B.
通过项目评价选择、多项目组合优化,确保项目符合企业的战略目标,从而实现企业收益最
解决组织中多个项目之间的资源冲突问题,一般不宜采用的方法是()。A.制订资源
经过协调管理以获取单独管理所无法取得的收益的一组相关联的项目、子项目集和项目集活
按照时间顺序以图形化的方式展现项目集预期发展方向,并在每个时间顺序事件建立系列的
()是从组织战略的角度,立足于项目集收益对将构建的项目集及各种备选的构建初始方
项目集中知识管理主要包括三项内容,()一般不属于项目集知识管理的容。A.跨项
对于项目集而言,其核心构成要素是()。A.具有协调收益交付的管理特点 B.
随机试题
Practicallyspeaking,theartisticmaturingofthecinemawasthesingle-ha
Peopleare,onthewhole,pooratconsider
拉丁舞握持姿势有正常闭握姿即闭握面对姿、分式面对姿、()、影位姿、纽约线条。A
不属于要素收入但被居民收到了的是()A.租金 B.养老金 C
我们的生活中,充满了大大小小的挫折和失败,很多人都会经历失业、离婚、失去心爱的人
行为事件访谈一般采用( )和面谈相结合的方式。A.专家小组法 B.评估 C
在课堂教学任务以外,有目的、有计划、有组织地对学生进行的形式多样的教育活动称为(
下列各项中,非法的IP地址是()A.33.112.78.6 B.45.98.1
对于因毁坏而不能复运出境的进境展览品,海关根据毁坏程度估价征税;对于丢失或被窃的
男性,27岁,3天前搬重物后感腰痛,伴右下肢放射痛,咳嗽、喷嚏时症状加重,不能下
最新回复
(
0
)
