某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同

练习题库2022-08-02  27

问题 某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同工期390天,合同总价5000万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划。该工程在施工过程中发生了如下事件:(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。(3)因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。(4)结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。针对上述事件,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。1、按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。2、对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。3、施工单位可以获得的工期补偿是多少天?说明理由。4、施工单位租赁土方机械用于工作A、B,日租金为1500元/天,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?

选项

答案

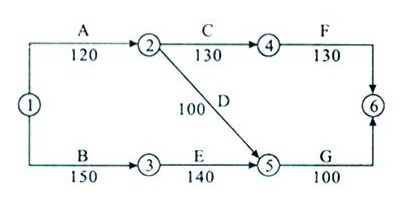

解析 1.关键线路:①→③→⑤→⑥(或B→E→G)。计算工期为390天,按此计划可以按合同工期要求完工。
2.事件1:不能获得工期补偿,因为工作A是延期没有超过总时差;可以获得费用补偿,因为图纸未标明的地下障碍物属于建设单位的风险。
事件2:不能获得工期和费用补偿,因为基坑边坡支撑失稳属于施工单位施工方案有误,应由承包商承担该风险。
事件3:能获得工期补偿,因应由建设单位承担不可抗力的工期风险;不能获得费用补偿,因不可抗力发生的费用应由双方分别承担各自的费用损失。
事件4:能获得工期和费用补偿,因为建设单位工程变更属建设单位的责任。
3.施工单位可获得的工期延期补偿为30天,因为考虑建设单位应承担责任或风险的事件1工作A延长10天;事件3中的工作C延长10天,事件4中的工作E延长30天,新的计算工期为420天,(420-390)=30(天)。
4.施工单位应得到10天的租金补偿,补偿费用为10天×1500元/天=1.5(万元),因为工作A的延长导致该租赁机械在现场的滞留时间增加了10天,工作B不予补偿。
转载请注明原文地址:https://tihaiku.com/jzgc/2284720.html

最新回复(0)
