问题
某大型桥梁建设项目,现有A、B、C三个设计方案,经造价工程师测算的基础数据如下表1所示。表1 各设计方案的基础资料
已知折现系数为10%。1、简述功能评价的具体的程序。2、采用加权评分法优选设计方案,对初始投资、年维护费用、使用年限三个指标进行打分评价,打分规则为:初始投资最低的方案得10分,每增加250万元扣0.1分;年维护费用最低的方案得10分,每增加10万元扣0.1分;使用年限最长的方案得10分,每减少5年扣0.5分,以上三个指标的权重系数分别为0.55、0.35和0.1。应选择哪一种方案较合理。将计算结果及过程填入表2中。(计算过程和结果均保留两位小数)。
3、假设已知B方案和C方案的寿命期年费用分别为521.65万元和403.00万元,列示计算A方案的年费用,并以寿命期年费用作为成本,用年费用法优选最佳设计方案。
选项
答案
解析
1. 功能评价,即评定功能的价值,是指找出实现功能的最低费用作为功能的目标成本(又称功能评价值),以功能目标成本为基准,通过与功能现实成本的比较,求出两者的比值(功能价值)和两者的差异值(改善期望值),然后选择功能价值低、改善期望值大的功能作为价值工程活动的重点对象。2.

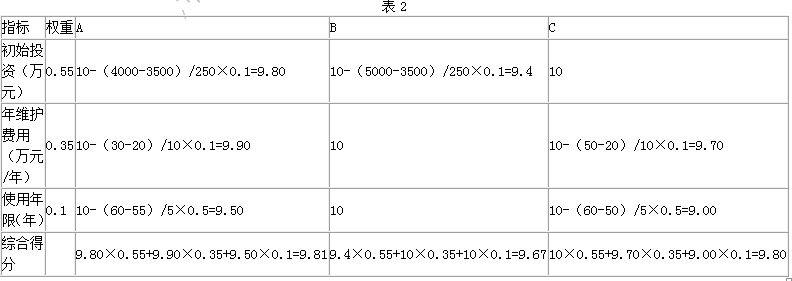

方案A综合得分较高,为最合理的方案。3.A方案的年费用=4000×(A/P,10%,55)+30=4000×10%×(1+10%)55/[(1+10%)55-1]+30=432.13(万元)。方案C的年度费用最低,所以为最佳设计方案。
转载请注明原文地址:https://tihaiku.com/jzgc/2284665.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
某大型项目进行到两年时,使用挣值法所需的三个中间变量的数值分别是:计划值PV为4
某项目经理已经完成了WBS和每个工作包的成本估算。要根据这些数据编制项目成本估算
一般而言,项目的范围确定后,项目的三个基本目标是()。A.时间、成本、质量标
()属于组织过程资产。A.基础设施 B.组织的经验学习系统 C.组织
小李作为项目经理需要从以下四个项目方案中选择项目,已知项目周期均为2年且期初投资
分析、讨论和验证项目计划和方案,并且给出明确的判断和意见,是项目立项阶段的()
制定合理的实施进度计划、设计合理的组织结构、选择经验丰富的管理人员、建立良好的协
()是一个基于分布式文件存储的数据库。A.OraclE B.SQLSer
老于是某银行的系统架构师,他为银行投资管理系统设计的软件架构包括进程通信和事件驱
在大数据的关键技术中,数据抽取工作ETL是()过程主要使用的技术A.数据采集
随机试题
Lookatthechartbelow.Itshowsthemarketshareofthreecompaniesineightm
Now,children,it’stimeyou______.A、arewashinganddressingB、arewashedandd
Whatdodietingandenergypolicyhaveincommon?TheSnackWelleffect.The
【教学过程】 环节一:课堂导入 展示诗歌《有的人》 有的人活着,他已经死了;有的人死了,他还活着。有的人,骑在人民头上:“呵,我多伟大!”有的人,俯
证券公司及证券营业部应当建立客户投诉书面或者电子档案,保存时间不少于3年,每年4
下列UCITS三号指令对基金管理公司提出的最低资本要求中,说法错误的是( )。
用于描述125I半衰期的单位是A.BqB.ECC.GyD.MeVE.T1/2
检验批及分项工程应由()工程师组织施工单位项目专业质量(技术)负责人等进行验收
以下关于金融期权的说法错误的是()。A:对看涨期权而言,若市场价格高于协定价格,
资产负债表日,应收账款的账面价值低于预计未来现金流量现值的,应计提坏账准备。(
最新回复
(
0
)
