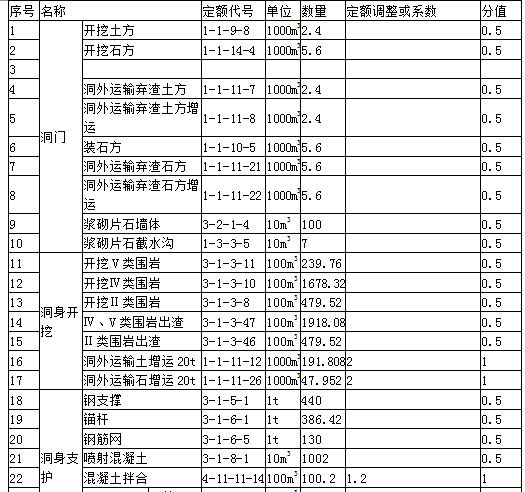

某高速公路一座分离式隧道,长1480米,主要工程量为:   1.洞门部分:开挖

资格题库2022-08-02  34

问题 某高速公路一座分离式隧道,长1480米,主要工程量为:  1.洞门部分:开挖土石方8000m3其中V类围岩30%,Ⅳ类围岩70%;浆砌片石墙体1000m3,浆砌片石截水沟70m3。{有挖必有运。自压换算炸装运}  2.洞身部分:设计开挖断面162m2,开挖土石方247200m3,其中V类围岩10%,Ⅳ类围岩70%,Ⅱ类围岩20%;钢支撑440t,喷射混凝土10020m3,钢筋网130t,Φ25锚杆12000m,Φ22锚杆114000m,拱墙混凝土25260m3,光圆钢筋18t,带肋钢筋150t。  3.洞内路面:22000m2,水泥混凝土面层厚度26cm。  4.洞外出渣运距为1400m。{必4选2洞混增,有挖必有运}  5.隧道防排水、洞内管沟、装饰、照明、通风、消防等不考虑。  问题:(30分)  请列出该隧道工程施工图预算所涉及的相关定额的名称、单位、定额号、数量、定额调整等内容,并填入表格中,需要时应列式计算或文字说明(注:钢铁的比重为7.85g/cm3)。

选项

答案

解析 1.洞门按照路基计算。  2.洞身开挖定额工程按照设计断面计算,不按照实际开挖量计算。  3.出渣定额考虑。洞内路面,洞内洞外换算。  4.锚杆一般两种  22的砂浆锚杆就是22的钢筋,每米重2.98kg。  25的砂浆锚杆就是25的钢筋,每米重3.85kg。  5.洞门开挖数量的计算:  ①开挖V类围岩(普通土)=8000×0.3=2400(m3);1分  ②开挖Ⅳ类围岩(软石)=8000×0.7=5600(m3);1分  6.洞身开挖数量的计算:  洞身开挖设计断面数量=1480×162=239760(m3),而题目中列出的开挖土石方数量为247200m3,大于设计断面的计算数量,说明题目中给出的数量包含了超挖数量,而超挖数量不计价,1分  故:开挖V类围岩=1480×162×0.1=23976(m3);1分  开挖Ⅳ类围岩=1480×162×0.7=167832(m3);1分  开挖Ⅱ类围岩=1480×162×0.2=47952(m3);1分  7.锚杆重量计算  (0.025×0.025×12000+0.022×0.022×114000)÷4×3.14159×7.85=386.42(t)0.5分  洞外出渣运距为1400m。
转载请注明原文地址:https://tihaiku.com/jzgc/2284630.html

最新回复(0)
