【背景资料】 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程

admin2022-08-02  25

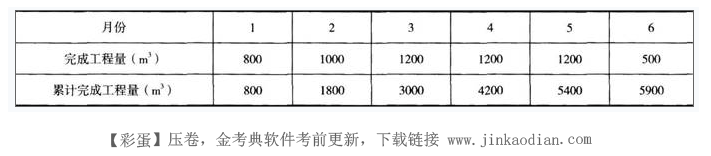

问题 【背景资料】某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3,合同工期为6个月。有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款。(2)业主自第一个月起,从承包商的工程款中,按3%的比例扣留保修金。(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1)。(4)每月签发付款最低金额为15万元。(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。承包商每月实际完成并经签证确认的工程量见下表。问题:1.估算合同总价为多少2.工程预付款为多少工程预付款从哪个月起扣留每月应扣工程预付款为多少3.每月工程量价款为多少应签证的工程款为多少应签发的付款凭证金额为多少

选项

答案

解析 1.估算合同总价为:5300×180=95.4万元
2.(1)工程预付款金额为:95.4×20%=19.08万元
(2)工程预付款应从第3个月起扣留,因为第1、2两个月累计工程款为:
1800×180=32.4万元>95.4×30%=28.62万元
(3)每月应扣工程预付款为:19.08÷3=6.36万元
3.(1)第1个月工程量价款为:800×180=14.40万元
应签证的工程款为:14.40×0.97=13.97万元<15万元,第1个月不予付款。
(2)第2个月工程量价款为:1000×180=18.00万元
应签证的工程款为:18.00×0.97=17.46万元
13.97+17.46=31.43万元
应签发的付款凭证金额为:31.43万元。
(3)第3个月工程量价款为:1200×180=21.60万元
应签证的工程款为:21.60×0.97=20.95万元
应扣工程预付款为:6.36万元
20.95-6.36=14.59万元<15万元
第3个月不予签发付款凭证。
(4)第4个月工程量价款为:1200×180=21.60万元
应签证的工程款为:20.95万元
应扣工程预付款为:6.36万元
应签发的付款凭证金额为:14.59+20.95-6.36=29.18万元
(5)第5个月累计完成工程量为5400m3,比原估算工程量超出100m3,但未超出估算工程量的10%,所以仍按原单价结算。
第5个月工程量价款为:1200×180=21.60万元
应签证的工程款为:20.95万元
应扣工程预付款为:6.36万元
20.95-6.36=14.59万元<15万元
第5个月不予签发付款凭证。
(6)第6个月累计完成工程量为5900m3,比原估算工程量超出600m3,已超出估算工程量的10%,对超出的部分应调整单价。
应按调整后的单价结算的工程量为:5900-5300×(1+10%)=70m3
第6个月工程量价款为:70×180×0.9+(500-70)×180=8.874万元
应签证的工程款为:
8.874×0.97=8.60万元
应签发的付款凭证金额为:14.59+8.60=23.19万元
