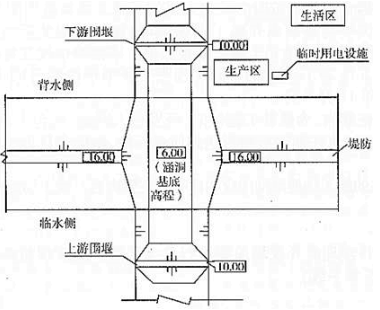

背景资料 某施工单位承担新庄穿堤涵洞拆除重建工程施工,该涵洞建筑物级别为2级,

admin2022-08-02  35

问题 背景资料某施工单位承担新庄穿堤涵洞拆除重建工程施工,该涵洞建筑物级别为2级,工程建设内容包括:拆除老涵洞、重建新涵洞等。老涵洞采用凿除法拆除;基坑采用挖明沟和集水井方式进行排水。施工平面布置示意图如图3所示。为加强施工管理,规范施工项目负责人执业行为,根据《水利水电工程注册建造师施工管理签章文件目录》,施工单位梳理出需由该施工项目负责人(注册建造师)签署的施工管理文件清单,其中,质量管理类文件包括施工技术方案报审表等。根据《水利水电工程施工安全管理导则》(SL721-2015),施工单位在施工前,针对本工程提出了需编制专项施工方案的单项工程清单。各专项施工方案以施工技术方案报审表形式报送,专项施工方案包括工程概况等内容。对于需组织专家进行审查论证的专项施工方案,在根据专家申查论证报告修改完善并履行相应审核签字手续后组织实施。1 、根据《水利水电工程注册建造师施工管理签章文件目录》,除施工技术方案报审表外,需由项目负责人(注册建造师)签署的质量管理类文件,还应包括哪些?2 、根据《水利水电工程施工安全管理导则》(SL721-2015),结合背景资料,本工程中需编制专项施工方案的单项工程有哪些?其中需组织专家进行审查论证的有哪些?说明需组织专家审查论证的理由。3 、根据《水利水电工程施工安全管理导则》(SL721-2015),除工程概况外,专项施工方案中还应包括哪些方面的内容?根据专家审查论证报告修改完善后的专项施工方案,在实施前应履行哪些审核签字手续?

选项

答案

解析 1  还包括:联合测量通知单、施工质量缺陷处理措施报审表、质量缺陷备案表、单位工程施工质量评定表。
2 需编制专项施工方案的单项工程有基坑降水、土方开挖、临时用电工程、围堰工程、拆除工程。
需组织专家进行审查论证的有基坑降水、土方开挖。
理由:因为堤防顶部高程为16m,涵洞基底高程为6m,开挖深度为10m,开挖超过了5m,属于深基坑工程,达到了超过一定规模的危险性较大的单项工程,所以需要专家论证。
3 专项施工方案中还应包括编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划和设计计算书及相关图纸等。
审核签字手续:经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。
转载请注明原文地址:https://tihaiku.com/jzgc/228268.html

最新回复(0)
