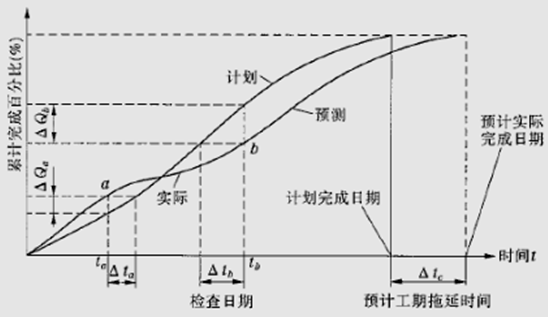

问题 某水利工程项目进度控制工程师事先绘制进度计划的S形曲线,在项目施工过程中,每隔一定时间按项目实务进度情况绘制完工进度的S形曲线,并与原计划S线进行比较,如图所示,以下说法错误的是( )A.图中a点的实际进度比计划进度超前B.图中b点实际进度比计划进度拖后C.图中△ta表示ta划进度超前时间D.图中△Qb表示Qb时刻超前的工程

选项 A.图中a点的实际进度比计划进度超前
B.图中b点实际进度比计划进度拖后
C.图中△ta表示ta划进度超前时间
D.图中△Qb表示Qb时刻超前的工程

答案 D

解析 选项A、B正确,如果项目实际进展的累计完成量在原计划的s形曲线左侧,表示此时的实际进度比计划进度超前,如图中a点。反之,如果项目实际进展的累计完成量在原计划的s形曲线右侧,表示实际进度比计划进度拖后,如图中b点。
选项C正确,如图中△ta表示ta时刻进度超前时间。△tb表示tb时刻进度拖延时间。
选项D错误,在图中,△Qa表示Qa时刻超额完成的工程量,△Qb表示Qb时刻拖欠的工程量。
