某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下游两幅,每幅单
某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下游两幅,每幅单
admin
2022-08-02
45
问题

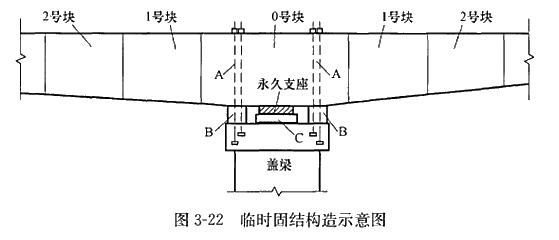

某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高15m至26m不等),普通钢筋混凝土盖梁。上部结构0号采用墩顶混凝土现浇施工,临时固结构造示意图如下图。
其他梁段(1~19号)采用预制场长线法台座预制,悬臂吊机拼装。各梁段之间腹板采用剪力齿衔接,环氧树脂粘合。施工中加强测量管理,各梁段施工按照设计标高安装定位,控制好全桥线形。1~19号梁段长线法预制,悬拼安装施工工序为:吊机安装及调试→梁端就位→①→节段胶结层涂抹→②→胶结层养护至固化→③→吊机解钩,前移至下一个节段施工。2020年4月10日,工程施工中由于操作失误导致梁体坠落,当场死亡2人,2020年5月15日,有一名伤者不治身亡。【问题】1.写出图中A、B、C结构的名称。2.长线法预制有什么优缺点?悬拼安装施工中工序①,②,③各是何种工序?3.各梁段悬拼安装线形控制测量的关键项目是哪几项?4.就图中部分梁体在安装过程中需要进行几个阶段的预应力张拉(不考虑临时锚固),分别在什么位置?预应力筋下料长度需考虑哪些因素?5.该工程事故属于什么等级?说明理由。
选项
答案
解析
1.
A为支座两侧临时锚固钢筋,B为临时支座,C为垫石。
2.
长线法预制施工梁体线形好,精度较高,容易控制;缺点是占场地面积大,浇筑及养护设备需要移动。
①:起吊梁段、试拼
②:临时预应力张拉
③:悬拼预应力钢束张拉
3.
0号块安装时必须精确就位,控制每截箱梁施工中的中轴线及标高,监测施工过程中各块箱梁的挠度变化情况,并不断调整。
4.
图中部分需要进行两次预应力张拉,分别在两侧1号块及2块之间在梁体上部进行预应力钢筋对拉。
预应力下料长度需考虑孔道长度,锚具厚度,千斤顶长度,外露长度等因素。
5.
该事故属于一般事故,因为伤者身亡的时间距事故发生时间超过30天,因此本事故按照2人死亡界定事故等级,因此属于一般事故。
转载请注明原文地址:https://tihaiku.com/jzgc/227132.html
本试题收录于:
二建公路工程实务题库二级建造师分类
二建公路工程实务
二级建造师
相关试题推荐
(2021年第1批真题)大体积混凝土采取分层浇筑,其目的有()。A.利用浇筑
(2016年真题)关于预应力钢绞线管道压浆的说法,错误的是()。A.钢绞线张
(2018年真题)水泥混凝土道路面层常规施工中,振捣器的振动顺序为()。A.
(2015年真题)下列现浇混凝土需洒水养护不少于14D的有()。A.抗渗混凝
桥梁分类的方式很多,通常从()等方面来划分。A.受力特点 B.建桥材料
(2021年第2批真题)关于桥梁结构受力特点的说法,错误的是()。A.拱式桥
(2020年12月真题)混凝土预制桩吊环必须使用未经冷拉的()级热轧钢筋制作
(2020年12月真题)关于灌注水下混凝土的导管,正确的说法是()。A.导管
(2020年12月真题)测定混凝土抗压强度时,应以边长()mm的立方体标准试
(2018年真题)商品混凝土的()应满足混凝土的凝结速度和浇筑速度的要求。A
随机试题
PassageOne(1)Mrs.Sowerberryburstintoafloodoftears.Thisflo
[originaltext]W:Abunchofusaregettingtogetherforavolleyballmatchont
The24solarterms,asystemconsideredtobeChina’sfifthgreatinventio
关于放置宫内节育器的出血,哪项不正确A.多发生于放置IUD后1年内 B.IUD
银行业金融机构应当制定风险管理政策和程序,包括但不限于( )。A.压力测试安排
下列导致外科急腹症的病变中,起病最缓的是A.炎症性病变 B.穿孔性病变 C.
道路宽度超过40m时,可考虑在道路两侧各设一条( ),以减少连接支管的数目及与
教育心理学研究的核心内容是教学过程。()
(2021年真题)环境空气补充监测点选择,首先需要考虑的气象要素是()。A
根据《环境影响评价技术导则总纲》,下列关于工程分析基本要求的说法,正确的是(
最新回复
(
0
)
