某跨度 40m 现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用
某跨度 40m 现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用
admin
2022-08-02
61
问题

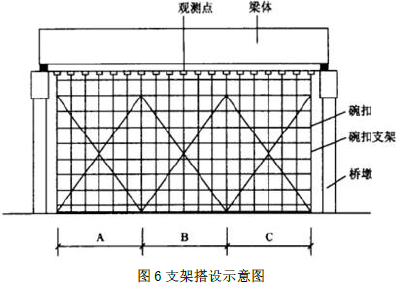

某跨度 40m 现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工,支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。承包人在制作支架前 14d,向监理工程师提交了支架的施工方案,施工方案应包括工艺图,以及在计算荷载作用下,对支架按受力程序分别验算了①、②和③项内容,经监理工程师批准后开 始制作和架设。施工中,由于支架设计上存在问题导致出现停工现象,施工单位认为由于方案经过了监理审批,因此施工方不存在任何责任。梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)(见下图),分批分次拆除支架。拆除过程中发生支架倒塌,当场死亡 1 人,重伤 10 人,直接经济损失 45 万元。
【问题】 1.分别写出施工方案中所对应的①、②和③内容。2.由于支架设计上存在的问题,导致出现的停工现象,施工单位是否有责任?简述理由。3.排列 A、B、C 三部分合理的拆除顺序。4.根据《生产安全事故报告和调查处理条例》,背景中发生的支架倒塌事故属于什么等级?说明理由。
选项
答案
解析
1.强度、刚度、稳定性。
2.有责任。因为监理工程师对支架的批准及制作、架设过程中的检查,并不免除承包人对此应负的责任。
3.先B后A、C,A、C必须同时。
4.安全较大事故,理由:造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故为较大事故。
转载请注明原文地址:https://tihaiku.com/jzgc/227121.html
本试题收录于:
二建公路工程实务题库二级建造师分类
二建公路工程实务
二级建造师
相关试题推荐
(2013年真题)关于先张法和后张法预应力梁施工的说法,错误的是()。A.两
(2016年真题)关于预应力钢铰线张拉的说法,错误的是()。A.长20m梁直
(2019年真题)关于预应力混凝土结构模板拆除的说法,正确的是()。A.侧模
现浇钢筋混凝土水池的防水层、水池外部防腐层施工以及池外回填土施工之前,应先做的是
(2013年真题)浅埋暗挖法中,适用于小跨度,连续使用可扩成大跨度的是()。
(2013年真题)下列支撑形式中,不能周转使用的是()。A.现浇钢柱混凝土支
(2015年真题)采用悬臂浇筑法施工多跨预应力混凝土连续梁时,正确的浇筑顺序是(
在移动模架,上浇筑预应力混凝土连续梁时,浇筑分段工作缝必须设在()附近。A.
(2021年第2批真题)如设计无要求、预应力钢筋混凝土悬臂盖梁拆除底模的时间应在
(2021年第2批真题)后张法预应力挤压锚具的锚固方式属于( )。A.夹片式
随机试题
Booksaretomankindwhatmemoryistoindividual.Theycontainthehistory
Livinginaforeigncountryisfun,butitisn’talwayseasy.Therearem
Thereare189membersinatennisclub;8havebeenattheclublessthanthree
Formanyyears,wehavebeenledtobelievethataperson’sintellectualint
Check-inRequirementsPassengersandtheirbaggagemustbecheckedinatlea
(),domesticatedgrapesgrowinclusters
对于8m<h≤12m的房间,可选的火灾探测器是()。Ⅰ.感烟探测器;Ⅱ.一级
因不可抗力导致的费用,下列说法错误的是()。A.工程本身的损害,由发包人承担
链激酶在溶栓时应注意A.刺激性 B.皮疹 C.食欲不振 D.过敏反应 E
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性: A.如
最新回复
(
0
)
