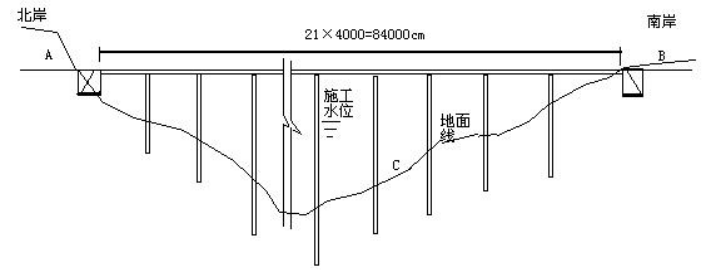

某施工单位承建了一段山区高速公路,其中有一座21×40m先简支后连续T型预应力混

admin2022-08-02  26

问题 某施工单位承建了一段山区高速公路,其中有一座21×40m先简支后连续T型预应力混凝土梁桥,北岸桥头距隧道出口30m,南岸桥头连接浅挖方路堑,挖方段长约2km。大桥采用Φ2.0m钻孔桩基础,低桩承台,矩形空心墩,墩身高度10m~40m,大桥立面布置示意图见下图。事件1:施工单位考虑到水源、电力状况、进出场道路和成品梁运输等情况,需在大桥附近设置T梁预制梁场,T梁预制梁场平面布置示意图见下图。事件2:梁体预制前,施工单位对底模板设置了预拱。每片梁体施工完成后对其进行编号。在进行第一片梁预制时,为选择预应力筋张拉时机,在T梁混凝土浇筑时,试验人员甲在现场同步取样,并对取样试块按试验室标准条件养护,严格按测定的试块强度作为预应力筋的张拉强度。但张拉完成后发现该梁预拱度出现较大偏差。事件3:在钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。事件4:施工单位在上部结构施工时,为保证施工进度,每架设安装完成一孔梁,即进行相邻两孔梁间的湿接头施工,并在浇筑混凝土前,对湿接头处的梁端按施工缝的要求进行梁端凿毛处理。<1>.本工程中是否有需要编制专项施工方案并进行专家论证的施工方案,如有请指出。<2>.根据大桥的地形条件,针对图中的A、B、C位置,T梁预制梁场应设置在哪里合适?说明理由。<3>.分析第一片梁预拱度出现较大偏差的原因。<4>.列式计算钻孔桩施工停工3天可索赔的钻机停工费用。<5>.事件4中,施工单位的做法有无不妥?如有请改正。

选项

答案

解析 <1>.有需要进行专家论证的施工方案。
40mT型预应力混凝土梁的运输和安装需要编制专项施工方案并进行专家论证。
<2>.T梁预制场应设置在B处(南岸路基上)合适。因为A离隧道出口过近,不能建设预制场地;C为桥下位置,且位于施工水位以下,地形陡峭;B在浅挖方路堑地段,而且长度2km,是设置T梁预制场的合适位置。
<3>.第一片梁的混凝土取样试块按试验室标准条件养护与T梁在预制台座上的现场养护条件不同(或:试件养护方式错误),当试块强度达到设计张拉强度时,试件强度与现场梁体强度不一致(或:梁的弹性模量可能尚未达到设计值),导致梁的起拱值偏大而出现预拱度偏差。
<4>.租赁钻机停置索赔费2000元/天×3天=6000元,自有钻机停置索赔费1000元/天×3天=3000元,合计6000元+3000元=9000元。

<5>.“每架设安装完成一孔梁,即进行相邻两孔梁间的湿接头施工”不妥。简支变连续的湿接头的施工应在一联梁全部安装完成后进行。
