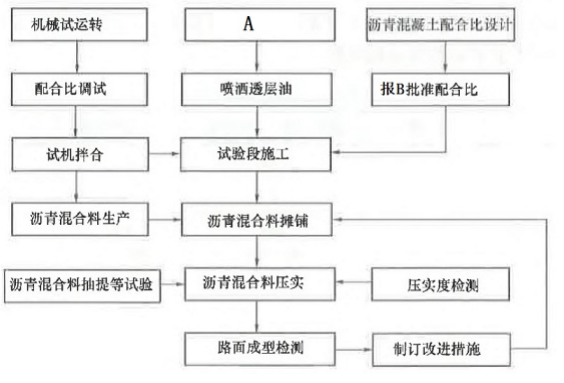

问题 某施工单位承接了一段高速公路沥青混凝土路面施工,施工工艺流程如图所示。根据设计要求,需要在沥青混凝土路面的级配碎石基层上浇洒透层沥青,在中面层上喷洒粘层沥青。施工中发生了如下事件:事件1:施工单位首先针对沥青路面施工编制了施工组织设计。施工前进行了沥青混凝土的配合比设计。事件2:工程准备阶段,项目部根据路面工程量、施工进度计划、施工条件、现有机械的技术状况选择了施工机械。事件3:在施工透层沥青时,工地现场连续3d下起了大雨,第4d上午当雨量变小后,项目部决定开始浇洒透层沥青,并在下午随即摊铺上层。事件4:在施工过程中,施工单位进行压实作业时,在无超高的平曲线路段与直线路段,碾压从公路中心开始,逐渐错轮向两侧路肩进行。在设超高的平曲线路段,碾压从公路内侧路肩开始,逐渐错轮向公路外侧路肩进行。<1>.写出图中A和B的名称。<2>.请说明沥青混凝土配合比设计包含哪几个主要内容。<3>.针对事件2,列举沥青路面施工的施工机械配置。<4>.事件3中,施工单位做法是否正确,如不正确,指出问题所在。<5>.事件4中,指出施工单位的做法的不妥之处并改正。

选项

答案

解析 <1>.A:路缘石安装。B:监理工程师。
<2>.沥青混凝土配合比设计主要包含原材料检验、沥青混凝土的目标配合比设计、沥青混凝土的生产配合比设计和施工参数确定四部分。
<3>.沥青混凝土搅拌设备、沥青混合料运输车辆、沥青洒布车、沥青混凝士摊铺机、光轮压路机、轮胎压路机和双轮双振压路机。

<4>.不正确,原因如下:
(1)气温低于10℃或大风、即将降雨时不得喷洒透层油。而给出的背景资料中是在下雨的过程就喷洒透层油,所以不正确的。
(2)透层油喷洒后应待充分渗透,一般不少于24h后才能摊铺上层。而给出的背景资料中喷洒透层油后下午随即摊铺上层也是不正确的。

<5>.不妥之处:在无超高的平曲线路段与直线路段,碾压从公路中心开始,逐渐错轮向两侧路肩进行。
改正:在无超高的平曲线路段与直钱路段,碾压应该从两侧路肩开始,逐渐错轮向路中心进行。
