A公司承接了山区某一级公路E3标段路基工程施工,设计起止桩号K1+800~K21

admin2022-08-02  25

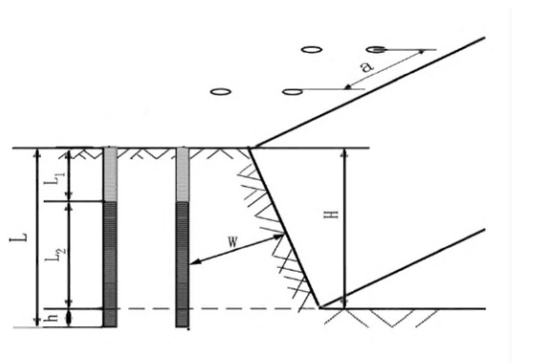

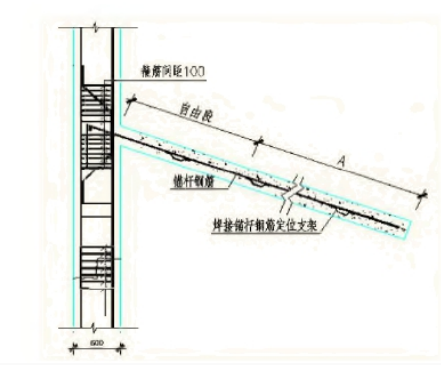

问题 A公司承接了山区某一级公路E3标段路基工程施工,设计起止桩号K1+800~K21+480,此地区地形、地质复杂,水田、河塘分布广泛,软土地基,高填深挖,工程量大。有3处深路堑,K14+330~K14+510左侧,长度180m,平均高度22m;K18+240~K18+530左侧,长度390m,平均高度30.7m,岩质路堑;K20+820~K20+920右侧,长度100m,平均高度21.4m。施工单位开工前开展了安全风险评估,施工应贯彻“不破坏就是最大的保护”的设计理念,合理放坡、加固适度、尽量做到土石填挖平衡。制定详细的施工工艺流程和质量控制要求,施工过程部分事件摘要如下:事件1:根据土方调配和施工顺序,土质路堑采用纵向分层自上而下推土机配合挖掘机开挖。石质路堑使用爆破法开挖,调查开挖边界线外的建筑物结构类型、居民等情况,然后制订详细的爆破技术安全方案,确保不受爆破影响,爆破设计方案图见下图;机械与设备主要有:推土机、洒水车、移动式空气压缩机和自卸汽车等。事件2:边坡开挖过程之中必须严格遵循“分级开挖、分级稳定、坡脚预加固”的原则,针对不同施工段采用相应的加固方法,路堑段支挡高度小于6m采用砌体重力式挡土墙;高度大于6m采用柱板式锚杆挡土墙,见下图,施工顺序:基坑开挖→基础浇筑→锚杆制作→钻孔→锚杆安放→B→挡土板安装→肋柱安装→墙后填料回填与压实。高度大于12m时采用预应力锚索锚固。事件3:预应力锚索加固工程在工作平台、脚手架上进行,工作平台、脚手架搭设必须牢固,脚手架每个10m设置一组C;钻孔后要清孔,锚索入孔后4h内注浆,切割前方和注浆不得站人;对滑坡体加固按照从滑体中部向滑体边缘逐步推进加固、依次开挖施工,当开挖一级边坡仍不能保证稳定时应分层开挖分层加固。问题:1、写出背景资料中爆破设计方案a、W、H、L1的名称。2、写出A、B、C的名称;并改正事件2中柱板式锚杆挡土墙施工顺序错误之处。3、背景资料中高边坡安全风险评估方法推荐采用哪些方法4、指出并改正事件3中的错误之处5、补充石质路堑施工中所需机械6、本工程可能产生哪些安全事故类别(至少写4种)

选项

答案

解析 1、a:间距;W:最小抵抗线;H:台阶高度;L1:堵塞长度。
2、A:锚固段;B:注浆锚固;C:缆风索。
“挡土板安装→肋柱安装”错误;应改为:肋柱安装→挡土板安装。
3、推荐采用的方法:专家调查评估法、指标体系法。
4、 错误1:钻孔后要清孔,锚索入孔后4h内注浆;改正:钻孔后要清孔,锚索入孔后1h内注浆;
错误2:对滑坡体加固按照从滑体中部向滑体边缘逐步推进加固、依次开挖施工;
改正:对滑坡体加固可按照从滑体边缘向滑体中部逐步推进加固、分段跳槽开挖施工。
5、还需机械配置:挖掘机、凿岩机、爆破设备。
6、物体打击、车辆伤害、机械伤害、触电高处坠落、脚手架坍塌、边坡失稳和塌方。
转载请注明原文地址:https://tihaiku.com/jzgc/227048.html

最新回复(0)
