某公司承接了某一段紧邻居民区的一级道路改扩建工程。工程中包含一段长540m新增路

admin2022-08-02  41

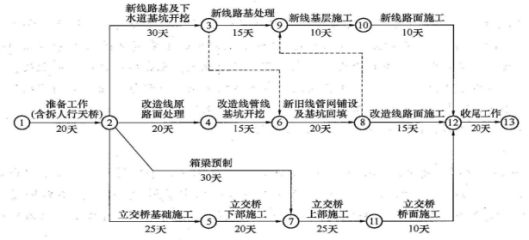

问题 某公司承接了某一段紧邻居民区的一级道路改扩建工程。工程中包含一段长540m新增路线(含下水道300m)和一段长330m的路面改造(含下水道180m),另需拆除一座旧人行天桥、新建一座立交桥。新增线路部分地下水位位于-4.0m处(原地面高程为±0.000m),下水道基坑设底高程为-5.5m,立交桥上部结构为预应力箱梁,采用现浇施工。项目部组织有关人员编写了施工组织设计(其中,进度计划见下图)。施工中发生了如下事件。事件一:在新增路线下水道基坑开挖施工中,由于提供的原有地下管网资料标注偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。事件二:在改造线原路面处理施工中,由于摊铺机设备故障,导致施工中断7天。事件三:箱梁预制时,业主提出修改设计,施工单位按设计变更要求拆除了部分已完工程,重新施工。造成施工方多支付人工费1万元,材料和机械费用2万元,并导致预制工作暂停2天。事件四:由于相关事件对工期造成的影响,为保证工期,施工单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。项目部针对施工中发生的可能索赔的项目,积极收集相关资料,并按合同规定程序向业主提出索赔。问题:1.计算工程总工期,并指出关键线路(指出节点顺序即可)。2.根据原有进度计划,计算确定“新线基层施工”的最早可能开始时间(假设工程为第0天末开始施工)。3.分析施工中先后发生的事件一、事件二对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。4.针对事件三,项目部是否可以提出工期和费用的索赔?说明理由。5.事件四中,施工单位的做法是否妥当?说明理由。

选项

答案

解析 1.工程总工期为120d。关键线路为:①→②→⑤→⑦→?→?→?。
2.最早开始时间是:第75天末(或第76天早上)。
3.事件一将使工期拖延4d(124-120=4d)。事件二将使工期再延长2d(122-120=2d)。如果承包人提出工期索赔,只能获得由于事件一导致的工期拖延补偿,即延期4d。因为原有地下管网资料应由业主提供,并应保证资料的准确性,所以承包人应获得工期索赔,而设备故障是承包人自身原因,所以不会获得延期批准。此题注意⑧⑨序号的指向,事件二的总时差为5天,由于摊铺机设备故障,导致施工中断7天,故工期延长2天。
4.针对事件三,施工单位可以提出费用索赔,但不能提出工期索赔。因施工单位增加费用是由业主设计变更造成的,但该工程不在关键线路上,且耽误2天时间不影响整个工期,所以不应提出工期索赔。
5.事件四中,施工总承包单位的做法不要当。理由:在城市市区范围内从事建筑工程施工,如需夜间施工的,在办理了夜间施工许可证明后才可以进行夜间施工,并公告附近社区居民。
转载请注明原文地址:https://tihaiku.com/jzgc/225347.html

最新回复(0)
