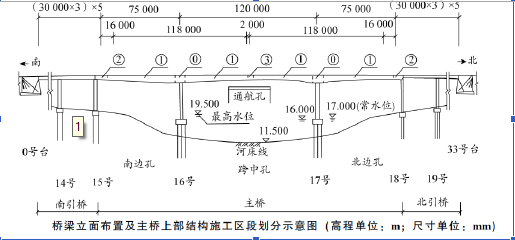

【背景资料】 某公司承建一座跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西

admin2022-08-02  37

问题 【背景资料】某公司承建一座跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断。主桥的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为 75m+120m+75m;南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m×3)×5;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式 U 型桥台;桥面系护栏采用钢筋混凝土防撞护栏;桥宽 35m,横断面布置采用 0.5m(护栏)+15m(车行道)+0.5m(护栏)+3m(中分带)+0.5m(护栏)+15m(车行道)+0.5m(护栏);河床地质自上而下为厚 3m 淤泥质黏土层、厚 5m 砂土层、厚 2m 砂层、厚 6m 卵砾石层等;河道最高水位(含浪高)高程为 19.5m,水流流速为 1.8m/s。桥梁立面布置如图所示。项目部编制的施工方案有如下内容:(1)根据主桥结构特点及河道通航要求,拟定主桥上部结构的施工方案,为满足施工进度计划要求,施工时将主桥上部结构划分成○0 、①、②、③等施工区段,其中,施工区段○0 的长度为 14m,施工区段①每段施工长度为 4m,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图所示。(2)由于河道有通航要求,在通航孔施工期间采取安全防护措施,确保通航安全。(3)防撞护栏施工进度计划安排,拟组织 2 个施工班组同步开展施工,每个施工班组投入 1套钢模板,每套钢模板长 91m,每套钢模板的施工周转效率为 3 天。施工时,钢模板两端各 0.5m作为导向模板使用。【问题】1.施工方案(1)中,分别写出主桥上部结构连续刚构及施工区段②最适宜的施工方法;列式计算主桥 16 号墩上部结构的施工次数(施工区段③除外)。2.结合示意图及施工方案(1),指出主桥“南边孔、跨中孔、北边孔”先后合龙的顺序(用“南边孔、跨中孔、北边孔”及箭头“→”作答;当同时施工时,请将相应名称并列排列);指出施工区段③的施工时间应选择一天中的什么时候进行?3.施工方案(2)中,在通航孔施工期间应采取哪些安全防护措施?4.依据施工方案(3),列式计算防撞护栏的施工时间。(忽略伸缩缝位置对护栏占用的影响)

选项

答案

解析 1.(1)上部结构连续刚构最适宜的施工方法:悬臂浇筑法。施工区段②的施工方法:支架法。
(2)主桥梁 16 号墩上部结构施工区段的施工浇筑次数:
单幅浇筑次数:(118-14)/4/2+1+1=13+2=15 次;
双幅浇筑次数:15×2=30 次。
2.(1)南边孔、北边孔→跨中孔。 (2)施工区段③的施工时间:选择一天中气温最低时进行。
3.通航孔两边加设护桩、防撞设施、安全警示标志、反光标志、夜间警示灯;挂篮作业平台上必须铺满脚手板,平台下面应水平设置水平安全网。
4.防撞护栏的施工时间=(75+120+75+2×15×30)×2/[(91-0.5×2)/3]=78d。
转载请注明原文地址:https://tihaiku.com/jzgc/224832.html

最新回复(0)
