【背景资料】 某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将

admin2022-08-02  37

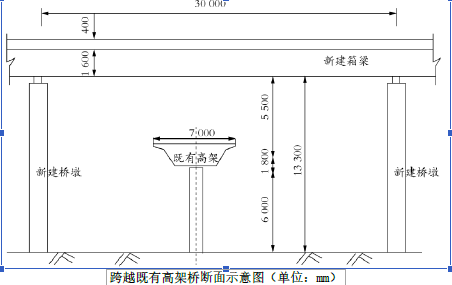

问题 【背景资料】某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成A、B二个标段,将B段重新招标。桥面宽度17.5m,桥下净空6m,上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联),共40联。原施工单位甲公司承担A标段,该标段施工现场系既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组织设计进行了重大变更调整;新中标的乙公司承担B标段,因B标施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行的高架桥段,新建桥下净空高度达13.3m。甲乙两公司接受任务后立即组织力量展开了施工竞赛。甲公司利用既有公路作为支架基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作,很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检查并批准模板安装。模板安装完成后开始绑扎钢筋。指挥部检查中发现乙公司施工管理存在问题,下发了停工整改通知单。 【问题】1.原施工组织设计中,主要施工资源配置有重大变更调整,项目部应如何处理?重新开工之前技术负责人和安全负责人应完成什么工作?2.满足支架法施工的部分条件指的是什么?3.B标支架搭设场地是否满足支架的地基承载力?应如何处置?4.桥下净高13.3m部分如何办理手续?5.支架搭设完成和模板安装后用什么方法解决变形问题?支架拼装间隙和地基沉降在桥梁建设中属哪一类变形?

选项

答案

解析 1.(1)施工作业中发生施工资源配置有重大变更调整时,施工组织设计应及时修改或补充,经修改或补充的施工组织设计应按审批权限重新履行审批程序,需要重新经总承包单位技术负责人审批并加盖企业公章,并报总监理工程师批准后方可实施。
(2)重新开工前,技术负责人和安全负责人应针对变更后的施工组织设计及专项施工方案进行工前技术交底和安全技术交底的工作。
2.地域宽广平坦,施工平面多,便于搭设支架以及周边的临时设施建设。
3.不满足,需作以下处理:
(1)应进行平整、碾压并进行硬化处理;(2)对地基基础进行预压;(3)地基承载力应符合要求,必要时应采取加固处理和其他措施;(4)支架底部应有良好的排水措施,不得被水浸泡;(5)浇筑混凝土时应采取防止支架不均匀下沉的措施。
4.对于桥下净高13.3m部分,还需要组织专家论证,根据专家论证报告修改方案,按规定进行审批及工前交底工作。
5.(1)用预压方法解决变形以及预拱度的设置解决变形问题。 (2)支架拼装间隙和地基沉降属于非弹性变形。
转载请注明原文地址:https://tihaiku.com/jzgc/224806.html

最新回复(0)
