某高速公路位于平原区,路基宽10m,采用沥青混凝土路面,其中K3+460~K3+

admin2022-08-02  29

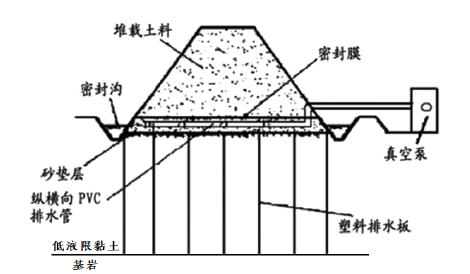

问题 某高速公路位于平原区,路基宽10m,采用沥青混凝土路面,其中K3+460~K3+550段位于水田路段。路堤填筑高度5~6m,填料为砂性土。该路段的软基处理方案如图所示:软基处理方案示意图施工中发生以下事件:事件一:工程开工前,由建设单位向施工单位交桩,在现场交了平面控制桩,交桩过程中施工单位发现平面控制桩D32缺失。施工单位接受了控制桩后及时进行了复测。事件二:施工单位制定的塑料排水板及砂垫层整体施工工艺流程如下:整平原地面→摊铺下层砂垫层→机具就位→插入套管→塑料排水板穿靴→拔出套管→割断塑料排水板→机具移位→A。事件三:塑料排水板采用SPB-1型,平面间距1.5m,呈梅花状布设,板底深至基岩面处,板顶伸入砂垫层50cm。【问题】1.指出事件一中的错误之处并改正。针对D32控制桩的缺失,施工单位应如何处理?2.改正塑料排水板施工工艺流程中的排序错误(按“应先XX,再XX”描述),并写出工艺A的名称。3.塑料排水板施工应配置的主要机械设备?4.写出图中低液限黏土中水排至路堤外的主要路径。5.采用真空预压的步骤是什么?停止抽气的条件是什么?

选项

答案

解析 1.(1)错误一:由建设单位向施工单位交桩。
改正:由建设单位组织,监理单位参加,设计单位对施工单位进行现场交接桩工作。
错误二:在现场交了平面控制桩。
改正:对设计平面控制桩和高程控制桩等逐一进行现场确认接收,做好交接记录,办理交接桩签认手续。
(2)施工单位应及时提出并提请设计单位进行补桩。
2.塑料板施工应先排水塑料板穿靴,再插入套管。
A工序名称为:摊铺上层砂垫层。
3.塑料排水板施工应配置的主要机械设备:沉管式打桩机,插板机。
4.低液限黏土中水排至路堤外的主要路径:塑料排水板(垂直)→砂垫层(水平)→滤水管→主管→边沟。
5.真空预压的步骤:排水系统施工→抽真空系统施工→密封系统施工→抽气。
停止抽气的条件:连续5昼夜沉降速率小于或等于0.5mm/d;满足工程对沉降、承载力的要求;地基固结度达到设计要求的80%以上。
