某施工单位承接了一条二级公路的隧道施工项目,该隧道主要穿越砂层泥岩和砂岩,岩层节

admin2022-08-02  28

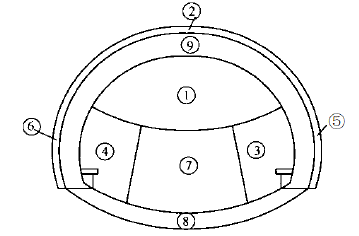

问题 某施工单位承接了一条二级公路的隧道施工项目,该隧道主要穿越砂层泥岩和砂岩,岩层节理、裂隙发育,富含裂隙水。隧道全长800m,设计净高5m,净宽12m,为单洞双向行驶的两车道隧道。施工单位针对该项目编制了专项施工方案,其中包括工程概况、编制依据、劳动力计划等内容。拟采取二台阶开挖方法施工,施工顺序如图所示,并按表①一⑨的顺序作业。针对该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。【问题】1.专项施工方案中的劳动力计划包括哪些类别的人员?2.改正③一⑥的施工工序,说明修改原因。3.补充表3-3中⑦~⑨项工作的内容。4.施工单位编制的应急预案属于哪一类?除此之外,应急预案还有哪些种类?

选项

答案

解析 1.专项施工方案中的劳动力计划包括专职安全生产管理人员、特种作业人员等。
2.正确的工序是:④→⑥→③→⑤修改理由是:下台阶应先开挖围岩较弱处,各部分初期支护应在开挖后立即进行(或早支护,或边开挖边支护)。3.表第⑦项为核心土开挖;第⑧项为施工仰拱;第⑨项为施作二次衬砌。
4.施工单位编制的应急预案属于专项应急预案。除此之外,应急预案还有综合应急预案和现场处置方案。
转载请注明原文地址:https://tihaiku.com/jzgc/224302.html

最新回复(0)
