某公司承建一座公路跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结

admin2022-08-02  31

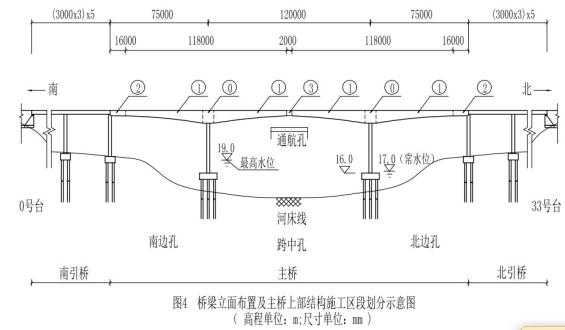

问题 某公司承建一座公路跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断。主桥的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为 75m+120m+75m;南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m×3)×5;下部 结构墩柱基础采用混凝土钻孔灌注桩,重力式 U 型桥台;河床地质自上而下为厚 3m淤泥质黏土层、厚 5m 砂土 层、厚 2m 砂层、厚 6m卵砾石层等;河道最高水位(含浪高)高程为 19.5m,水流流速为 1.8m/s。桥梁立面布 置如下所示:桥梁施工过程中发生以下事件: 事件一:根据主桥结构特点及河道通航要求,拟定主桥上部结构的施工方案,为满足施工进度计划要求,施工时将主桥上部结构划分成?、①、②、③等施工区段,其中,施工区段?的长度为 14m,施工区段①每段施 工长度为 4m,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图 4 所示。事件二:连续箱梁施工前,施工队拟配置的梁部施工设备有:垂直运输设备、水平运输设备、 压浆设备、托 架、支架、模板、试验设备。事件三:边跨直线段施工前,项目经理部编制了专项施工方案:要求将施工作业平台脚手架与梁部模板连接 牢固,以增加脚手架的安全性。底模安装完成后,对支架进行预压,预压重量设定为最大施工荷载的 1.0倍, 分三次预压到位。事件四:防撞护栏施工进度计划安排,拟组织 2个施工组同步开展施工,每个施工班组投入 1 套钢模板,每 套钢模板长 91m,每钢模板的施工周转效率为 3天。施工时,钢模板两端各 0.5m作为导向模板使用。问题:1.列式计算该桥多孔跨径总长;根据计算结果指出该桥所属的桥梁分类。 2.针对事件一中,分别写出主桥上部结构各施工区段?、①、②、③最适宜的施工方法。 3.针对事件二,梁部施工还应配置那些主要施工设备?4.针对事件三中施工方案的不妥之处,写出正确做法。 5.依据施工方案,列式计算防撞护栏的施工时间。(忽略伸缩缝位置对护栏占用的影响)

选项

答案

解析 1.多孔跨径总长为:75+120+75+30×3×5×2=1170;该桥为特大桥。
2.(1)施工区段?:扇形托架法(托架法);施工区段①:挂篮法(悬臂施工法);施工区段②:支架法;
施工区段③:挂篮法(吊模法)。
3.事件二中的梁部施工还需要配置的主要施工设备:挂篮、钢筋加工设备、张拉设备(预应力设备)、混凝土
拌合设备、混凝土振捣设备。
4.事件三中施工方案不妥之处的正确做法:(1)脚手架为独立体系(或脚手架与模板分离或脚手架不得与模板
相接)。(2)预压荷载宜为支架需承受全部荷载的 1.05 -1.1倍,预压荷载的分布应模拟需承受的结构荷载及施 工荷载。
5.每天施工的长度为(91-0.5×2)÷3×2=60m;护栏总长度为 1170×4=4680m;施工时间为 4680÷60=78
天。
