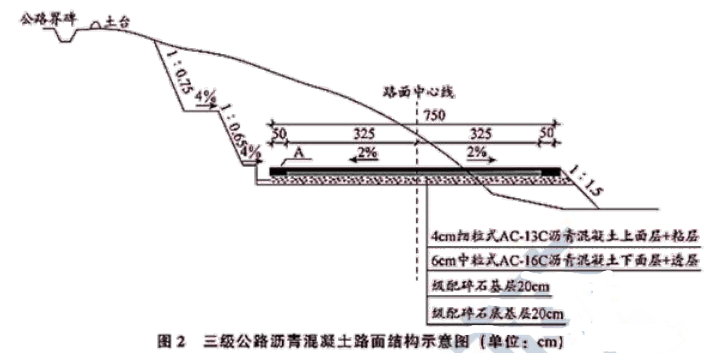

某施工单位承建某三级公路,公路起讫桩号为K0+000~K12+300,路面结构形

admin2022-08-02  36

问题 某施工单位承建某三级公路,公路起讫桩号为K0+000~K12+300,路面结构形式如图所示,图中(A)未采用硬化处理,在沥青混凝土面层和级配碎石基层之间设置下封层。施工单位对滑坡地段施工编制了滑坡防治专项施工方案以及滑坡监测方案,通过相关专家评审。施工中发生如下事件:事件一:施工单位针对该项目特点编制了应急预案,在应急预案公布之日起1个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案,并提交相关材料。事件三:施工单位对级配碎石基层表面做了如下处理:①在沥青面层施工前1~2d内,采用人工清扫方式清理级配碎石基层表面;②当基层表面出现小坑槽时,用原有基层材料找补;③当基层表面出现较大范围松散时,清除掉该范围内全部基层重新铺装。事件四:级配碎石基层施工完毕后,施工单位会同相关资料检验人员对基层的弯沉、压实度、平整度、横披等项目进行了实测。【问题】1.写出图中A的名称。2.指出事件一中对应急预案告知性备案做法的错误之处,并改正。3.逐条判断事件三中级配碎石基层表面处理的做法是否正确,并改正。4.补充事件四中还需实测的项目,并指出实测项目中的关键项目。

选项

答案

解析 1.A的名称为土路肩。
2.错误之处:施工单位针在应急预案公布之日起1个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案。
改正:施工单位应当在应急预案公布之日起20个工作日内,按照分级属地原则,向属地安全生产监督管理部门和有关部门进行告知性备案。
3.①正确。
②错误。改正:清理出小坑槽时,不得用原有基层材料找补。
③错误。改正:表面出现较大范围松散时,应重新评定基层质量,必要时宜返工处理。
4.(1)事件四还需检测项目有纵断高程、宽度、厚度。
(2)关键项目为厚度、压实度。
转载请注明原文地址:https://tihaiku.com/jzgc/223807.html

最新回复(0)
