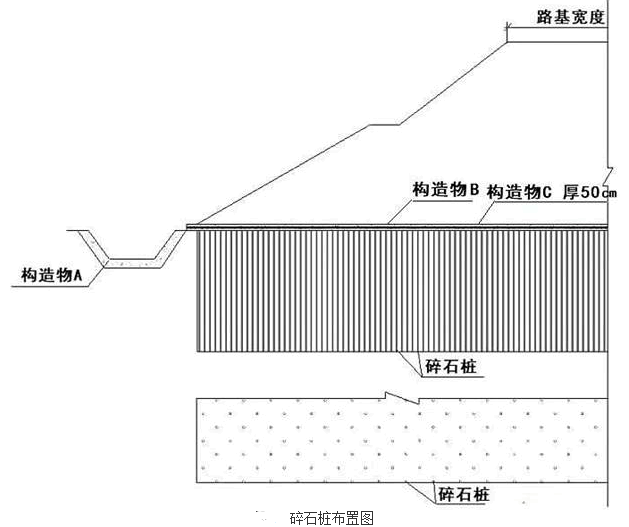

(2020年真题)施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+6

admin2022-08-02  48

问题 (2020年真题)施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+600~K1+900为软土地基,该路段原地面平坦,路基为填方路堤,设计采用碎石桩处理软基,碎石桩桩径D为0.5m,桩中心间距S为1.3m,正三角形布置,桩长H为6m,桩内填充碎石填料,填料最大粒径50mmn,含泥量不大于5%,碎石桩布置如图1所示。施工单位专业工程师编制了软基路堤填筑施工方案,项目技术部门对施工方案进行了审核,项目经理审批后用于指导施工。碎石桩采用振动沉管法施工,针对碎石桩施工,施工单位在施工前进行了成桩挤密试验。施工过程中,先开挖纵横排水沟,将农田排水疏干,并清除表层淤泥质土,清基后先铺设0.25m厚的级配碎石并压实,然后进行碎石桩施工,打完碎石桩后铺设土工格栅,再铺设级配碎石垫层。首排碎石桩里程桩号为K1+600,最后一排里程桩号不超过K1+900,基底处理宽度MN为52m,桩位布置不超出此范围。其成桩工艺为:①桩管垂直就位,闭合桩靴;②将桩管沉入地基土中达到设计深度;③按设计规定的混合料数量向桩管内投入碎石料;④边振动边拔管,拔管高度100cm;⑤边振动边向下压管(沉管),下压高度30cm⑥继续振动10~20s,停拔时间长短按照规定要求;⑦重复步骤③~⑥,直至桩管拔出地面。路堤填筑过程中,为保证软土地基路堤稳定性,路堤施工期内施工单位连续观测了路堤的沉降等,其填筑速率按路堤中心线地面沉降速率每昼夜不大于10~15mm控制。路堤完工且在沉降稳定后,进行路面及边坡防护等施工。问题:1.写出图1中构造物A、B、C的名称。2.计算该路段碎石桩的总根数。(计算过程结果保留小数点后3位,最后结果取整)3.改正施工方案审批流程中的错误,针对碎石桩施工,施工单位在施工前还应进行何种试验4.写出背景资料中振动沉管法的成桩工艺方法名称,振动沉管法的成桩工艺还有哪两种方法5.为保证软土地基路堤稳定性,路堤填筑时还应采用什么控制标准

选项

答案

解析 P17-30

1.A:排水沟或边沟;B:土工格栅;C:级配碎石垫层
2.横向方向,单排的根数(52-0.5)/1.3+1=40.615(根)
双排的根数:40.615-1=39.615(根)
纵向方向:单排的根数(300-0.5)/1.3+1=231.385(根)
双排的根数:460.769-1=230.385(根)
所以碎石桩的总根数为:40.615×231.385+39.615×230.385=18524(根)
3.错误之处:项目经理审批后用于指导施工。
改正:应由项目总工程师审批后用于指导施工。
施工单位施工前应进行成桩挤密试验。
4.成桩工艺名称:重复压管成桩法。
还有另外两种方法是:一次拔管成桩法和逐步拔管成桩法。
5.为保证软土路堤稳定还应执行的控制标准是:坡脚水平位移速率每昼夜不大于5mm。
