某公司承建二级公路工程,公路全长 3000m,穿过部分农田和水塘,需要借土回填和
某公司承建二级公路工程,公路全长 3000m,穿过部分农田和水塘,需要借土回填和
admin
2022-08-02
56
问题

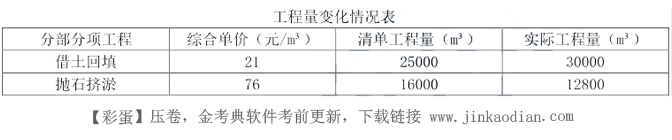

某公司承建二级公路工程,公路全长 3000m,穿过部分农田和水塘,需要借土回填和抛石挤淤。工程采用工程量清单计价,合同约定分部分项工程量增加(减少)幅度在 15%以内时执行原有综合单价。工程量增幅大于 15%时,超出部分按原综合单价的 0.9 倍计算;工程量减幅大于 15%时,减少后剩余部分按原综合单价的 1.1 倍计算。项目部在路基正式压实前选取了 200m 作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:事件一:项目技术负责人现场检查时发现压路机碾压时先高后低、先快后慢、先静后振、由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。事件二:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期 20d,施工单位提出工期和费用索赔。事件三:工程竣工结算时,借土回填和抛石挤淤工程量变化情况如表所示:
【问题】1.除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?2.分别指出事件一中压实作业的错误之处并写出正确做法。3.事件二中,施工单位的索赔是否成立?说明理由。4.分别计算事件三借土回填和抛石挤淤的费用。
选项
答案
解析
1.还应确定技术参数有:松铺厚度、压实遍数、压实速度、沉降差。
2.错误之处:先高后低、先快后慢、由路基中心向边缘碾压。
应改为:先低后高、先慢后快、由路基边缘向中心碾压。
3.成立。
理由:工期延误由建设单位引起(非施工单位原因,非承包商原因)。
4.借土回填费用:
25000×(1+15%)=28750m3;30000-28750=1250m3;
28750×21+1250×21×0.9=627375 元。
抛石挤淤费用:
16000×(1-15%)=13600m3>12800m3;12800×76×1.1=1070080 元。
转载请注明原文地址:https://tihaiku.com/jzgc/222163.html
本试题收录于:
二建公路工程实务题库二级建造师分类
二建公路工程实务
二级建造师
相关试题推荐
根据《水利工程设计概(估)算编制规定(工程部分)(水总[2014]429号),关
材料储存量公式q=QdK/n中Q表示( )。A.高峰年材料总需要量 B.年工作
根据《水利工程设计概估算编制规定(工程部分)》(水总[2014]429号文),特
水利工程管理范围是指为了保证水利工程设施()的需要而划分的范围。A.安全
某一建筑工地,在施工过程中发生了质量事故后,事故单位因抢救人员需要移动现场物件时
用于编制施工图预算时计算工程造价和计算工程中劳动力、材料、机械台时需要的定额为(
根据《水电建设工程质量管理暂行办法》,施工单位在监理单位验收后对其隐瞒或虚假部分
根据《政府和社会资本合作建设重大水利工程操作指南(试行)》,对于需要政府投资补助
水利工程施工分包中,承包人将其承包工程中的部分工程发包给具有与分包工程相应资质的
一般情况下,小水电工程在水库蓄水前需要进行()和水电站征地移民安置验收,A
随机试题
[originaltext]M:Goodmorning.Todaywe’lltalkaboutgoal-settingandweh
凡采用扑克、麻将或其他任何方式进行赌博或变相赌博的,一经发现,没收赌具和赌资,给
Text4Inrecentweeksmediaoutletsin
男,50岁,咳嗽,咳白色泡沫痰10年,每年持续4个月。近三年出现活动后气短,时有
一学生,男,17岁,由于饮食不规律近日发现自己经常口角溃烂,舌体疼痛,同时肘膝关
天然的氨基酸有多少种A、18种 B、16种 C、20种 D、8种
肺痈初期应选A.千金苇茎汤合如金解毒散 B.银翘散 C.葶苈大枣泻肺汤
小陷胸汤的功用是A.清热化痰,宽胸散结B.清热化痰,理气止咳C.荡涤实热,攻逐顽
(2016年)下列传感器的特点中,不属于机载LIDAR特点的是()。
A. B. C. D.
最新回复
(
0
)
