背景资料: 某隧道工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定

admin2022-08-02  47

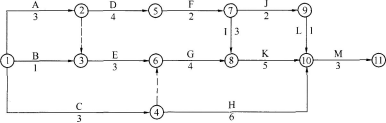

问题 背景资料:某隧道工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划(初始计划)如下图所示(时间单位:月)。施工过程中发生下列事件:事件一:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。事件二:工作E由于业主的要求需要进行工程变更。事件三:隧道竣工后,施工单位向业主监理和业主提交了贯通测量技术成果书、贯通误差的实测成果和说明,监理认为提交资料不完善。问题:1.确定初始计划的总工期,并确定关键线路及工作E的总时差。2.事件一发生后,吊装机械闲置补偿费为多少工程延期为多少说明理由。3.事件二发生后,请简要叙述工作E变更后的价格调整思路。4.事件三中,施工单位还应补充提交哪些测量成果资料

选项

答案

解析 1、(1)20个月;
(2)A→D→F→I→K→M(或:①→②→⑤→⑦→⑧→⑩→);
(3)2个月。
2.(1)吊装机械闲置补偿费:600×30=18000元。
(2)工程延期为零。
(3)理由:①建设单位原因造成的费用增加,应给予施工单位补偿。②工作E的持续时间延长不影响总工期。
3.已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价;已标价工程量清单中无适用于变更工作的子目、但有类似子目的,可在合理范围内参照类似子目的单价,由监理工程师按合同约定商定或确定变更工作的单价;已标价工程量清单中无适用或类似子目的单价,可在综合考虑承包人在投标时所提供的单价分析表的基础上,由监理人按合同约定商定或确定变更工作的单价。
4.还应补充提交:净空断面测量和永久中线点、水准点的实测成果及示意图。
转载请注明原文地址:https://tihaiku.com/jzgc/221691.html

最新回复(0)
