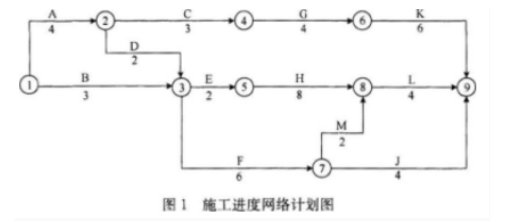

某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500m2,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如图1所示(单位:月)。
在工程施工中发生了如下事件:事件1:因建设单位修改设计,致使工作K停工2个月。事件2:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。事件3:因不可抗力原因致使工作F停工1个月。事件4:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。【问题】1.指出该网络计划的关键线路,并指出由哪些关键工作组成。2.针对本案例上述各事件,施工单位是否可以提出工期索赔的要求并分别说明理由。3.上述事件发生后,本工程网络计划的关键线路是否发生改变如有改变,指出新的关键线路。4.对于索赔成立的事件,工期可以顺延几个月实际工期是多少
选项
答案
解析
1.该网络计划的关键线路为:①→②→③→⑤→⑧→⑨。
该网络计划的关键工作为:A、D、E、H、L。
2.本案例各事件中,施工单位是否可以提出工期索赔的判断及理由如下:
事件1:施工单位不可提出工期索赔要求。理由:虽然致使工作K停工的原因是建设单位修改设计引起的,属于建设单位应承担的责任,但由于工作K的总时差为3个月,K停工2个月小于工作总时差,不影响总工期,所以不索赔工期。
事件2:施工单位可提出工期索赔要求。理由:因为H延期1个月是由于建设单位供应的建筑材料未按时进场,属于建设单位应承担的责任,而H工作在关键线路上工作的总时差为0,影响工程总工期,所以索赔工期。
事件3:施工单位不可提出工期索赔要求。理由:虽然致使工作F停工的原因是由于不可抗力,但因为工作F的总时差为2个月,该工作F停工1个月未超过该工作总时差,不影响总工期,所以不索赔工期。
事件4:施工单位不可提出工期索赔要求。理由:因为施工单位原因工程发生质量事故返工属于施工单位应承担的责任,所以不索赔工期。
3.上述事件发生后,本工程网络计划的关键线路没有发生改变。
4.对于索赔成立的事件,可顺延工期1个月。实际工期是21个月。
转载请注明原文地址:https://tihaiku.com/jzgc/220605.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
根据《水利工程建设安全生产管理规定》,设计单位安全责任主要落实在()等方面
下列水利水电工程注册建造师施工管理签章文件中,属于质量管理文件的有()。A.施
根据《水电水利工程施工监理规范》(DL/T5111-2012),监理协调会议包括
根据《水电工程验收管理办法》(国能新能〔2015〕426号),工程截流验收,项
根据《水电工程验收管理办法》,水电工程阶段验收不包括()。A.工程截流验收
水利水电工程项目划分中,具有独立发挥作用或独立施工条件的建筑物为()工程。A
某混凝土坝工程,总库容2亿m3,采用不过水土石围堰,基坑上游围堰挡水位为20m,
【背景资料】 某大型水力发电枢纽工程为某省重点工程,主要建筑物包括挡水大坝、
【背景资料】 某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成。
根据《水利基本建设项目稽察暂行办法》,水利工程建设项目稽察抽查的内容包括( )等
随机试题
Mostpeoplewouldbe【C1】______bythehighqualityofmedicine【C2】______to
ANationThat’sLosingItsToolboxThesceneinsidetheHome
[originaltext]M:(22)Iwouldliketorentacarwithagoodstereoforawhole
壁纸、壁布有多种材质、价格的产品可供选择,下列几种壁纸的价格,哪种相对最高?(
在中国减少疾病危险的声称属于保健食品管理。( )
(2017年真题)下列不属于基金份额持有人大会职权的是()。A.决定基金的
新投入或者经过大修的电力电缆巡视,应检查()。(A)电缆终端无异常声响。(
侵犯∶指责∶愤怒A.赞赏∶感谢∶真诚 B.帮助∶道歉∶谅解 C.误解∶解释∶
该求助者目前最主要的心理问题是( )。A.头痛失眠 B.焦虑不安 C.心慌
2018年1月,甲公司购买一栋写字楼用于办公,作价500万元;2月,将其中一栋住
最新回复
(
0
)
