1.某工业厂房避雷工程,已知该工程“避雷引下线”项目的清单工程量为120m。已知

最全题库2022-08-02  34

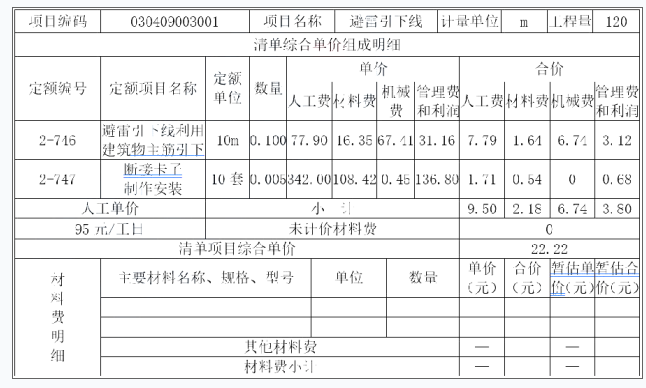

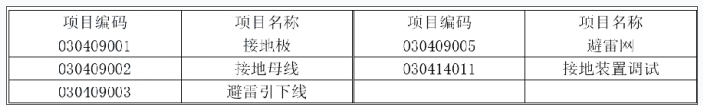

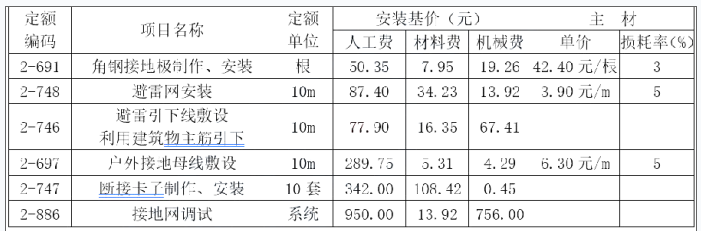

问题 1.某工业厂房避雷工程,已知该工程“避雷引下线”项目的清单工程量为120m。已知引下线的根数为6根。2.防雷接地工程的相关定额见下表3.该工程的管理费和利润分别按人工费的30%和10%计算,人工单价为95元/工日。4.相关分部分项工程量清单项目统一编码见下表:【问题】根据背景材料2中的相关定额,在答题卡6.Ⅲ.2“综合单价分析表”中,计算该项目的综合单价。(“数量”栏保留三位小数,其余均保留两位小数)表6.Ⅲ.2综合单价分析表工程名称:标准厂房标段:防雷接地工程

选项

答案

解析 表6.Ⅲ.2综合单价分析表工程名称:标准厂房标段:防雷接地工程
转载请注明原文地址:https://tihaiku.com/jzgc/2199737.html
