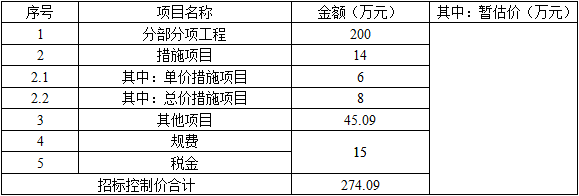

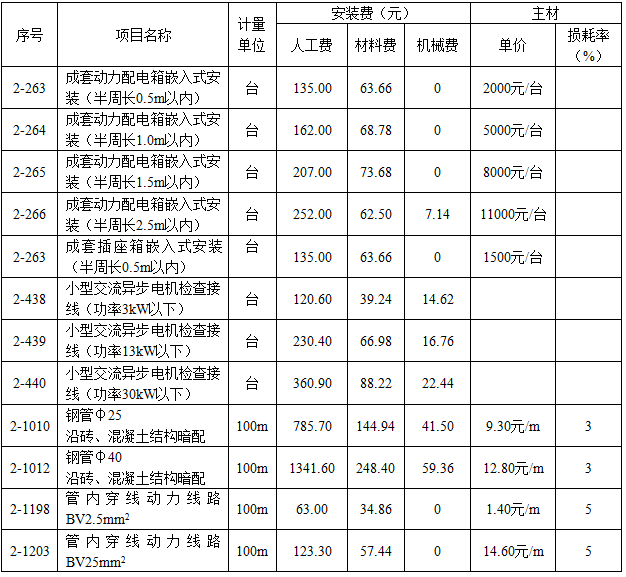

问题 工程背景资料,如下:(1)图4-25所示为某汽车库及其动力配电平面图。(2)动力配电工程的相关定额见表4-81(本题不考虑焊压铜接线端子工作内容)。表4-81 动力配电工程的相关定额3.该工程的管理费和利润分别按人工费的30%和10%计算。4.相关分部分项工程量清单项目统一编码见表4-82。表4-82 项目编码一览表【问题】1.按照背景资料1~4和图4-25所示内容,根据《建设工程工程量清单计价规范》(GB 50500—2013)和《通用安装工程工程量计算规范》(GB 50856—2013)的规定,分别列式计算管、线工程量(不计算进线电缆部分),并在表4-83“分部分项工程和单价措施项目清单与计价表”中计算和编制该分项工程的各分部分项工程清单的综合单价与合价。2.本工程在编制招标控制价时的数据设定如下:分部分项工程量清单费用为200万元,其中人工费为34万元,发包人提供材料为20万元,总价项目措施费为8万元,单价项目措施费为6万元,暂列金额为12万元,材料暂估价为18万元,发包人发包专业工程暂估价为13万元,计日工为1.5万元,总承包服务费率(发包人发包专业工程)按3%计,总承包服务费率(发包人提供材料)按1%计,规费、税金为15万元。请根据上述给定的数据,在表4-84“其他项目清单与计价汇总表”中计算并填写其他项目中各项费用的金额;在表4-85“单位工程招标控制价汇总表”中计算并填写本工程招标控制价中各项费用的金额。(计算结果保留两位小数)图4-25 汽车库及其动力配电间平面图

选项

答案

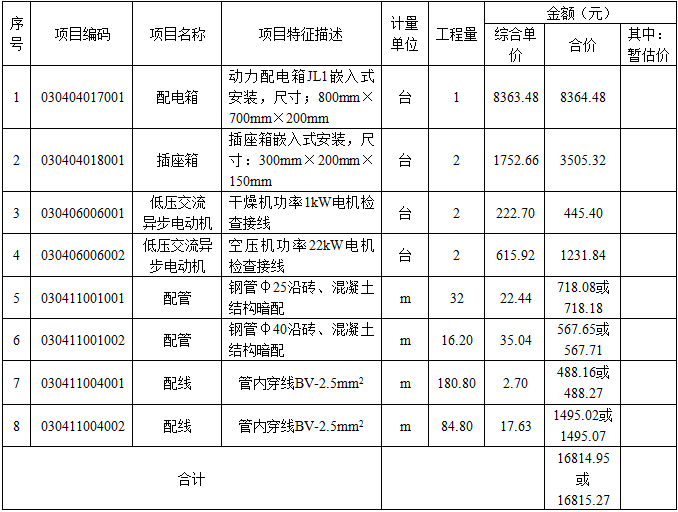

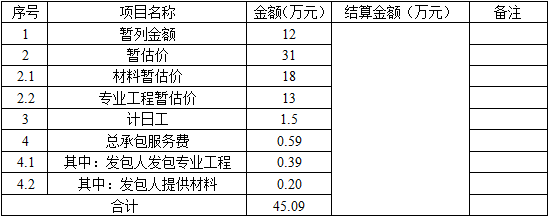

解析 图4-25 汽车库及其动力配电间平面图答案:(1)钢管φ25暗配:(1.4+0.1+6.5+0.1+0.5)+(1.4+0.1+3.5+0.1+0.5)+(1.4+0.1+6+0.1+1.4)+(1.4+0.1+6+0.1+1.4-0.2)=8.6+5.6+9+8.8=32.00(m)(2)钢管φ40暗配:(1.4+0.1+8+0.1+0.5)+(1.4+0.1+4+0.1+0.5)=10.1+6.1=16.20(m)(3)管内穿线BV-2.5mm2:(8.6+5.6)×4+(9+8.8)×5+(4+4+5)×(0.8+0.7)+(4+4)×1+(5+5+5)×(0.3+0.2)=56.8+89+19.5+8+7.5=180.80(m)(4)管内穿线BV-25mm2:16.2×4+(4+4)×(0.7+0.8)+(4+4)×1=64.8+12+8=84.80(m)(5)该分项工程的各分部分项工程清单的综合单价与合价如表4-83所示。表4-83 分部分项工程和单价措施项目清单与计价表工程名称:汽车库动力配电2.答案:(1)其他项目清单与计价汇总表见表4-84。表4-84 其他项目清单与计价汇总表工程名称:汽车库动力配电(2)单位工程招标控制价汇总表见表4-85。表4-85 单位工程招标控制价汇总表工程名称:汽车库动力配电
转载请注明原文地址:https://tihaiku.com/jzgc/2199579.html

最新回复(0)
