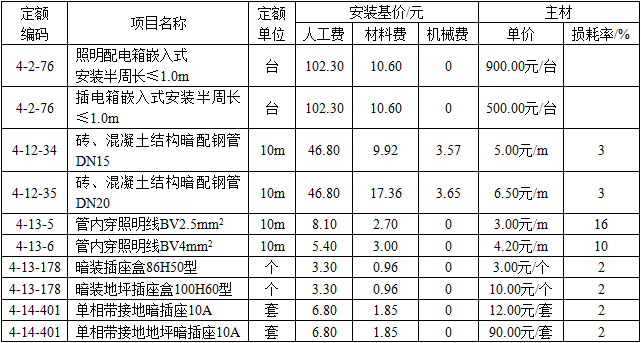

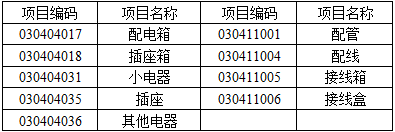

问题 工程背景资料如下:(1)图4-7所示为某办公楼一层插座平面图,该建筑物为砖、混凝土结构。图4-7 办公楼一层插座平面图(2)该工程的相关定额、主材单价及损耗率见表4-19。表4-19 工程的相关定额、主材单价及损耗率(3)该工程的人工费单价(综合普工、一般技工和高级技工)为100元/工日,管理费和利润分别按人工费的30%和10%计算。(4)相关分部分项工程清单项目编码及项目名称见表4-20。表4-20 分部分项工程量清单项目编码【问题】1.按照背景资料(1)~(4)和图4-7所示内容,根据《建设工程工程量清单计价规范》(GB 50500—2013)和《通用安装工程工程量计算规范》(GB 50856—2013)的规定,计算各分部分项工程工程量,并写出配管(DN15、DN20)和配线(BV2.5mm2、BV4mm2)的工程量计算过程与结果;计算各分部分项工程的综合单价与合价,编制完成“分部分项工程和单价措施项目清单与计价表”。2.设定该工程“管内穿线BV2.5mm2”的清单工程量为300m,其余条件均不变,根据背景材料(2)中的相关数据,编制完成“综合单价分析表”。(计算结果保留两位小数)

选项

答案

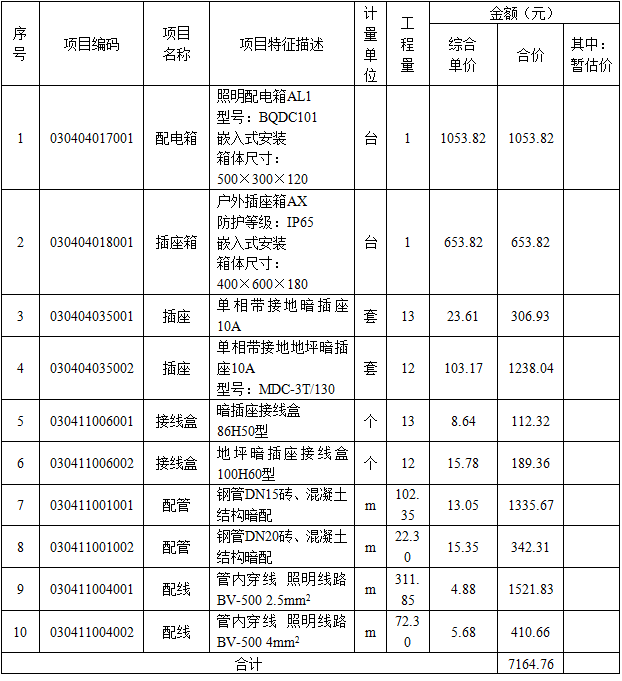

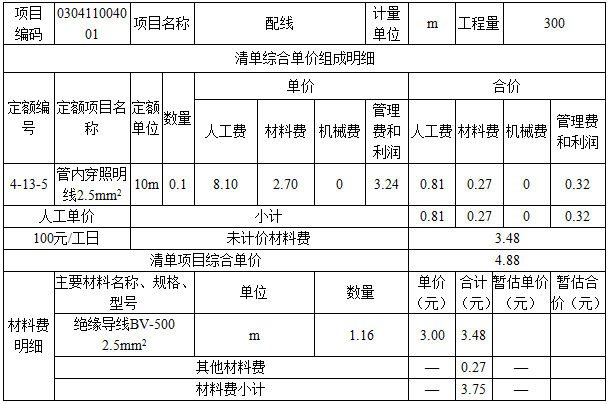

解析 1.按照背景资料(1)~(4)和图4-7所示内容,根据《建设工程工程量清单计价规范》(GB 50500—2013)和《通用安装工程工程量计算规范》(GB 50856—2013)的规定,计算各分部分项工程工程量,并写出配管(DN15、DN20)和配线(BV2.5mm2、BV4mm2)的工程量计算过程与结果;计算各分部分项工程的综合单价与合价,编制完成“分部分项工程和单价措施项目清单与计价表”。答案:(1)钢管DN15暗配工程量计算:N1:1.5+0.05+2.0+(3.0×6)+4.0+4.0+4.5+2.0+2.0=38.05(m)。N3:1.5+0.05+2.0+(4.5×6)+(4.0×5)+5.0+(0.05+0.3)×13=60.10(m)。合计:38.05+60.10=98.15(m)。(2)钢管DN20暗配工程量计算:N2:1.5+0.05+20.0+(1.5-0.8+0.05)=22.30(m)。(3)管内穿线BV2.5mm2工程量计算:98.15×3+(0.5+0.3)×6=294.45+4.8=299.25(m)。(4)管内穿线BV4mm2工程量计算:(22.30+0.5+0.3+0.4+0.6)×3=72.30(m)。编制的“分部分项工程和单价措施项目清单与计价表”如表4-21所示。表4-21 分部分项工程和单价措施项目清单与计价表工程名称:办公楼标段:一层插座2.设定该工程“管内穿线BV2.5mm2”的清单工程量为300m,其余条件均不变,根据背景材料(2)中的相关数据,编制完成“综合单价分析表”。(计算结果保留两位小数)答案:编制的“综合单价分析表”如表4-22所示。表4-22 综合单价分析表工程名称:办公楼标段:一层插座
转载请注明原文地址:https://tihaiku.com/jzgc/2199572.html

最新回复(0)
