某工程基础平面图如图1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图2所示。混

练习题库2022-08-02  49

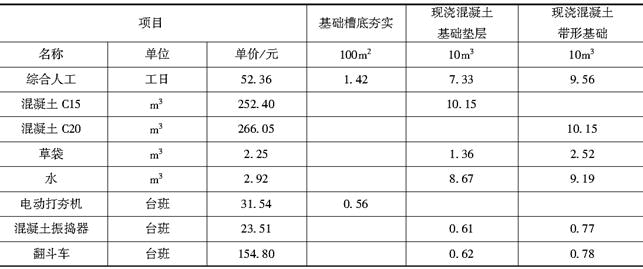

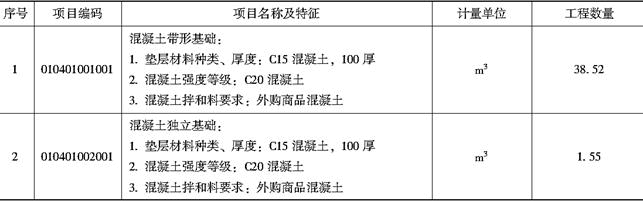

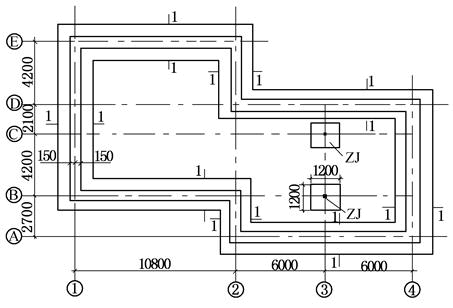

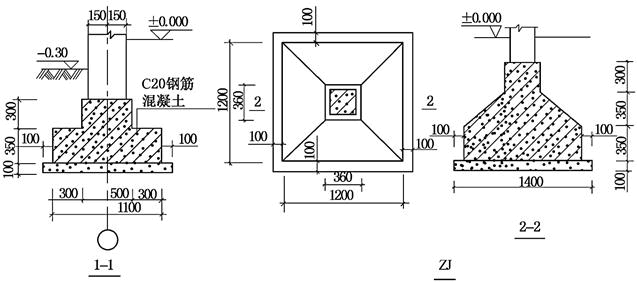

问题 某工程基础平面图如图1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图2所示。混凝土垫层强度等级为C15,混凝土基础强度等级为C20,按外购商品混凝土考虑。混凝土垫层支模板浇筑,工作面宽度300mm,槽坑底面用电动夯实机夯实,费用计入混凝土垫层和基础中。图1 基础平面图图2 基础剖面图直接工程费单价表,见表1。表1 直接工程费单价表基础定额表,见表2。表2 基础定额表依据《建设工程工程量清单计价规范》计算原则,以人工费、材料费和机械使用费之和为基数,取管理费率5%、利润率4%;以分部分项工程量清单计价合计和模板及支架清单项目费之和为基数,取临时设施费率1.5%、环境保护费率0.8%、安全和文明施工费率1.8%。【问题】依据《建设工程工程量清单计价规范》(GB 50500—2008)的规定(有特殊注明除外)完成下列计算:1.计算现浇钢筋混凝土带形基础、独立基础、基础垫层的工程量。将计算过程及结果填入“分部分项工程量计算表”中。棱台体体积公式为:V=1/3×h(a2+b2+ab)。2.编制现浇混凝土带形基础、独立基础的分部分项工程量清单,说明项目特征。(带形基础的项目编码为010401001,独立基础的项目编码为010401002)填入“分部分项工程量清单”中。3.依据提供的基础定额数据,计算混凝土带形基础的分部分项工程量清单综合单价,填入表“分部分项工程量清单综合单价分析表”中,并列出计算过程。4.计算带形基础、独立基础(坡面不计算模板工程量)和基础垫层的模板工程量,将计算过程及结果填入“模板工程量计算表”。5.现浇混凝土基础工程的分部分项工程量清单计价合价为57686.00元,计算措施项目清单费用,填入“措施项目清单计价表”中,并列出计算过程。(计算结果均保留两位小数)

选项

答案

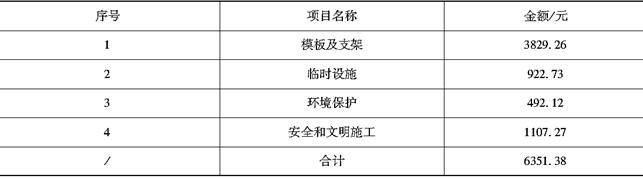

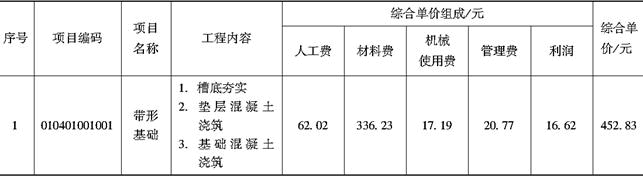

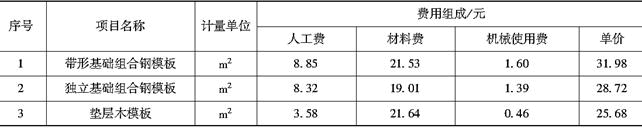

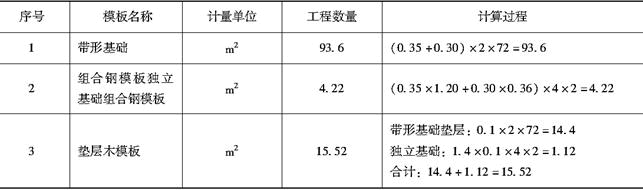

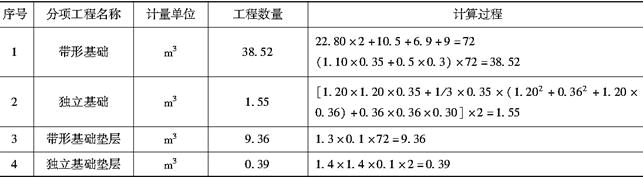

解析 1.答案:分部分项工程量计算表2.答案:分部分项工程量清单3.答案:分部分项工程量清单综合单价分析表计算过程如下:(1)槽底夯实:槽底面积=(1.30+0.3×2)×72=136.80(m2);人工费=0.0142×52.36×136.8≈101.71(元);机械费=0.0056×31.54×136.8≈24.16(元)。(2)垫层混凝土:工程量=1.30×0.1×72=9.36(m3);人工费=0.733×52.36×9.36≈359.24(元);材料费=(1.015×252.40+0.867×2.92+0.136×2.25)×9.36≈2424.46(元);机械费=(0.061×23.51+0.062×154.80)×9.36≈103.26(元)。(3)基础混凝土:工程量=38.52(m3);人工费=0.956×52.36×38.52≈1928.16(元);材料费=(1.015×266.05+0.919×2.92+0.252×2.25)×38.52≈10527.18(元);机械费=(0.077×23.51+0.078×154.80)×38.52≈534.84(元)。(4)综合单价组成:人工费=(101.71+359.24+1928.16)÷38.52≈62.02(元);材料费=(2424.46+10527.18)÷38.52≈336.23(元);机械费=(24.16+103.26+534.84)÷38.52≈17.19(元);直接费=62.02+336.23+17.19=415.44(元);管理费=415.44×5%≈20.77(元);利润=415.44×4%≈16.62(元);综合单价=415.44+20.77+16.62=452.83(元/m3)。4.答案:模板工程量计算表5.答案:(1)计算措施项目清单费用模板及支架:(93.6×31.98+4.22×28.72+15.52×25.68)×(1+5%+4%)≈3829.26(元);临时设施:(57686+3829.26)×1.5%≈922.73(元);环境保护:(57686+3829.26)×0.8%≈492.12(元);安全和文明施工:(57686+3829.26)×1.8%≈1107.27(元);合计:3829.26+922.73+492.12+1107.27=6351.38(元)。(2)措施项目清单计价表
转载请注明原文地址:https://tihaiku.com/jzgc/2199417.html

最新回复(0)
