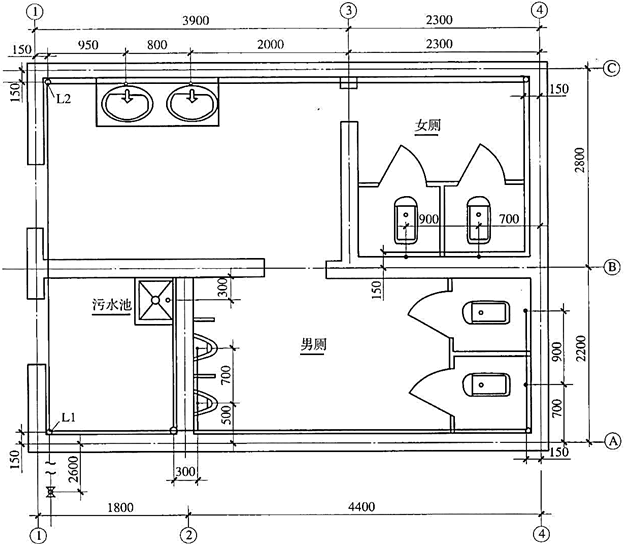

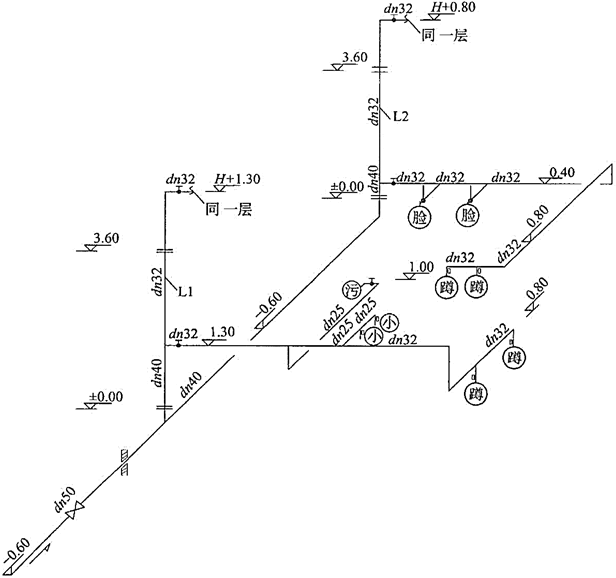

工程有关背景资料如下: (1)某工厂办公楼内卫生间的给水施工图如图1和2所示。

题库2022-08-02  17

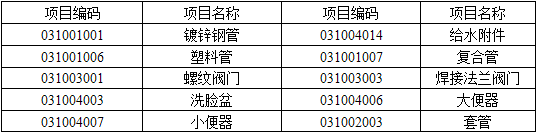

问题 工程有关背景资料如下:(1)某工厂办公楼内卫生间的给水施工图如图1和2所示。(2)假设按规定计算的该卫生间给水管道和阀门部分的清单工程量如下:PP-R塑料管:dn50,直埋3.0m;dn40,直埋5.0m,明设1.5m;dn32,明设25m;dn25,明设16m。阀门Q11F-16C:DN40:2个;DN25:2个。其他安装技术要求和条件与图1和图2所示一致。(3)给排水工程相关分部分项工程量清单项目的统一编码见表1。表1 相关分部分项工程量清单项目的统一编码表(4)该工程的定额相关数据资料见表2。表2 塑料给水管安装定额的相关数据资料表注:(1)表内费用均不包含增值税可抵扣进项税额。(2)该工程的人工费单价(包括普工、一般技工和高级技工)综合为100元/工日。管理费和利润分别按人工费的60%和30%计算。【问题】1.按照图1和2所示内容,按直埋、明设(指敷设于室内地坪下的管段)分别列式计算给水管道和阀门安装项目分部分项清单工程量。计算要求:管道工程量计算至支管与卫生器具相连的分支三通或末端弯头处止。图1 卫生间给水平面图图2 卫生间给水系统图说明:(1)办公楼共两层,层高为3.6m,墙厚为200mm。图中尺寸标注标高以m计,其他均以mm计。(2)管道采用PP-R塑料管及成品管件,热熔连接,成品管卡。(3)阀门采用螺纹球阀Q11F-16C,污水池上装铜质水嘴。(4)成套卫生器具安装按标准图集99S304要求施工,所有附件均随卫生器具配套供应。洗脸盆为单柄单孔台上式安装;大便器为感应式冲洗阀蹲式大便器,小便器为感应式冲洗阀壁挂式安装,污水池为成品落地安装。(5)管道系统安装就位后,给水管道进行水压试验。2.根据背景资料2、3和图1和2所示内容,按《通用安装工程工程量计算规范》(GB 50856—2013)的规定,分别编制管道、阀门、卫生器具(污水池除外)安装项目的分部分项工程量清单,并填入表4-8“分部分项工程和单价措施项目清单与计价表”中。3.按照背景资料2、3、4中的相关数据和图1、2中所示要求,根据《通用安装工程工程量计算规范》(GB 50856—2013)、《建设工程工程量清单计价规范》(GB 50500—2013)和《通用安装工程消耗量定额》(TY 02—31—2015)的规定,编制室内dn32PP-R塑料给水管道分部分项工程量清单的综合单价,并填入表 “综合单价分析表”中。(计算结果保留两位小数)

选项

答案

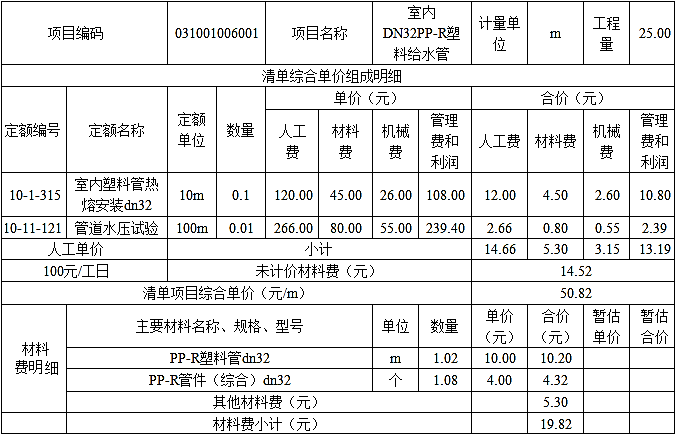

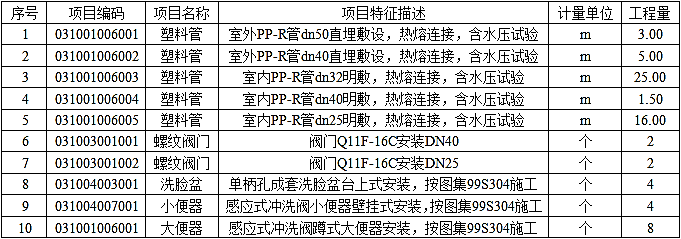

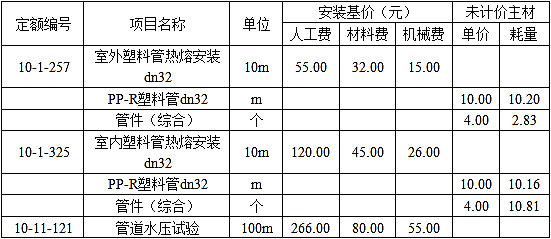

解析 1.答案:给水管道和阀门安装项目分部分项清单工程量计算如下:(1)直埋PP-R管dn50:2.6+0.15=2.75(m)(2)直埋PP-R管dn40:2.2+2.8-0.15×2+0.6×2=5.90(m)(3)明设PP-R管dn40:1.3+0.4=1.70(m)L1:1.3mL2:0.4m(4)明设PP-R管dn32:19.3+24.9=44.20(m)L1:[1.8+4.4-0.15×2+(1.3-0.8)+(0.7+0.9-0.15)]×2+(3.6-1.3+1.3)=19.3(m)L2:[3.9+2.3-0.15×2+(0.8-0.4)+(2.8-0.15×2)+(0.9+0.7-0.15)]×2+(0.8-0.4)+(3.6-0.4+0.8)=24.9(m)(5)明设PP-R管dn25:1.3-1+(2.2-0.3-0.15)+(0.5+0.7-0.15)=3.10(m)(6)球阀DN50:1个(7)球阀DN32:4个(8)铜质水嘴DN25:1个。2.答案:分部分项工程和单价措施项目清单与计价表3.综合单价分析表
转载请注明原文地址:https://tihaiku.com/jzgc/2199372.html

最新回复(0)
