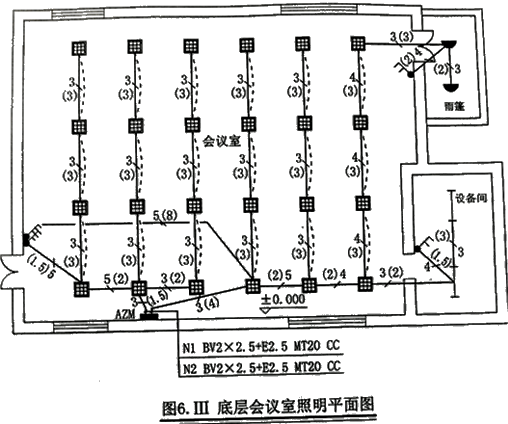

工程背景资料如下:   1.图6.Ⅲ所示为某综合楼底层会议室的照明平面图。

免费题库2022-08-02  24

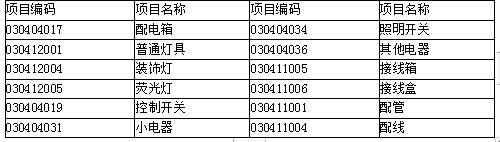

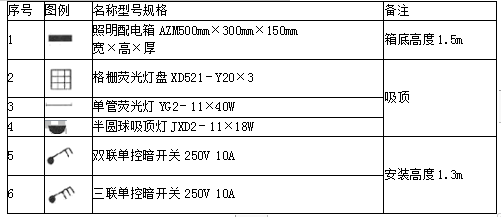

问题 工程背景资料如下:  1.图6.Ⅲ所示为某综合楼底层会议室的照明平面图。  2.照明工程的相关定额见下表:3.该工程的人工费单位为80元/工日,管理费和利润分别按人工费的50%和30%计算。  4.相关分部分项工程量清单项目统一编码见下表:问题:  1.按照背景资料1-4和图6.Ⅲ所示内容,根据《建设工程工程量清单计价规范》(GB50500-2013)和《通用安装工程工程量计算规范》(GB50856-2013)的规定,分别列式计算管、线工程量,将计算结果填入答题纸上,并在答题纸表6.Ⅲ.1中,编制该工程的“分部分项工程和单价措施项目清单与计价表”。  2.设定该工程镀锌电线管Φ20暗配的清单工程量为70m,其余条件均不变,根据上述相关定额计算镀锌电线管Φ20暗配项目的综合单价,并填入答题纸表6.Ⅲ.2“综合单价分析表”中。(保留两位小数)说明:  1.照明配电箱AZM电源由本层总配电箱引来。  2.管路为镀锌电线管Φ20或Φ25沿墙、楼板暗配,顶管敷设标高除雨篷为4m外,其余均为5m。管内穿绝缘导线BV-500 2.5mm2。管内穿线管径选择:3根线选用Φ20镀锌电线管;4-5根线选用Φ25镀锌电线管。所有管路内均带一根专用接地线(PE线)。  3.配管水平长度见图6.Ⅲ括号内数字,单位为m。

选项

答案

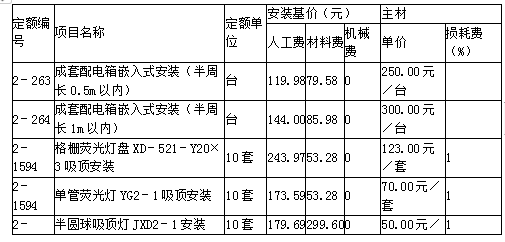

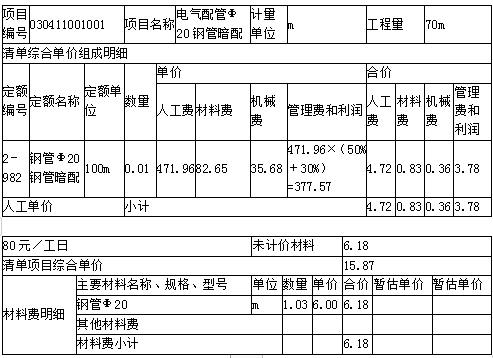

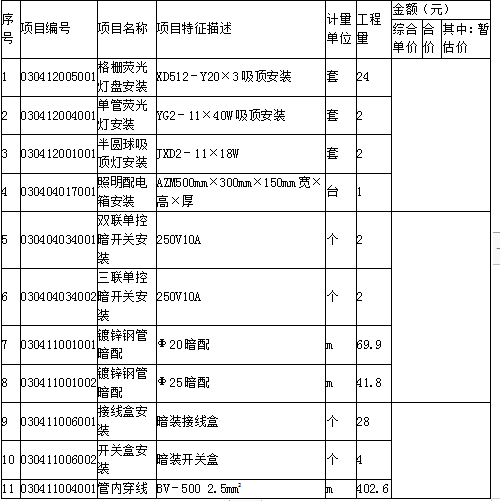

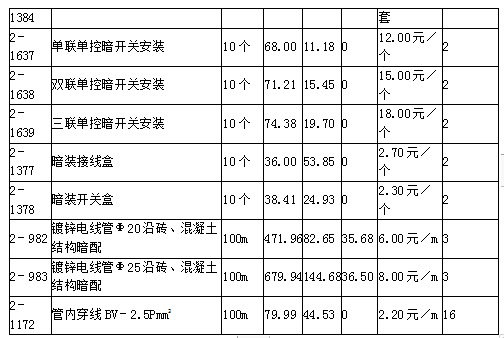

解析  问题一:(1)Φ20钢管暗配工程量计算式:  3×3×5+2+会议室至雨篷[3+(5-4)]+2+3+2+[1.5+(5-1.5-0.3)]+[4+(5-1.5-0.3)]=69.9(m)  Φ 25钢管暗配工程量计算式:  2+[(5-1.3)+1.5]+[(5-1.3)+8]+2+2+[(5-1.3)+1.5]+3×3+[(4-1.3)+2]=41.8(m)  (2)BV-500 2.5mm2绝缘导线穿管工程量计算式:  三线:69.9×3=209.7(m)  四线:[2+(5-1.3)+1.5+3×3+(4-1.3)+2]×4=83.6(m)  五线:[(5-1.3)+1.5+(5-1.3)+8+2+2]×5=104.5(m)  预留长度:500mm+300mm=800mm=0.8m  总长度:197.1+83.6+104.5+0.8×3×2=402.6(m)表6.Ⅲ.1 分部分项工程和单价措施项目清单与计价表工程名称:会议室照明工程标段:底层会议室照明平面图 问题二:表6.Ⅲ.2 工程量清单综合单价分析表标段:底层会议室照明平面图工程名称:会议室照明工程
转载请注明原文地址:https://tihaiku.com/jzgc/2198953.html

最新回复(0)
