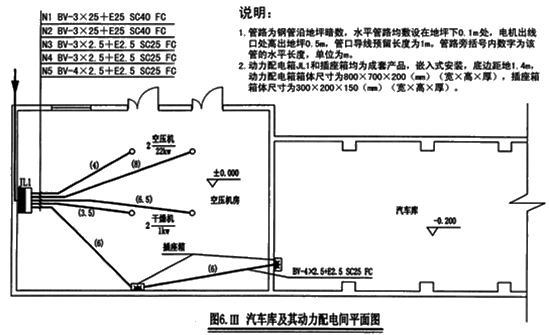

工程背景资料如下:   1.图6.III所示为某汽车库动力配电平面图。

admin2022-08-02  19

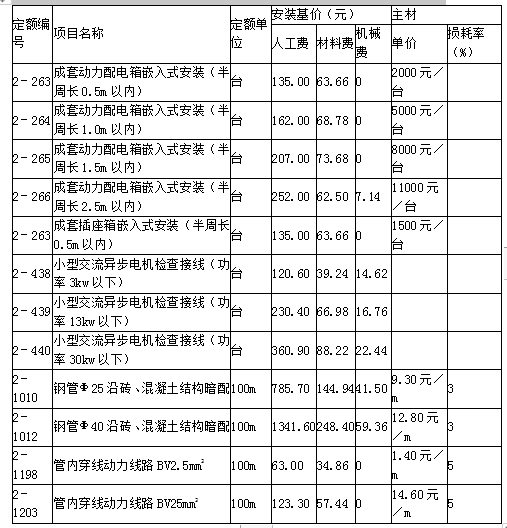

问题 工程背景资料如下:  1.图6.III所示为某汽车库动力配电平面图。  2.动力配电工程的相关定额见下表(本题不考虑焊压铜接线端子工作内容):3.该工程的管理费和利润分别按人工费的30%和10%计算。  4.相关分部分项工程量清单项目统一编码见下表: 问题:  1.按照背景资料1~4和图6.III所示内容,根据《建设工程工程量清单计价规范》(GB50500-2013和《通用安装工程工程量计算规范》(GB50856—2013)的规定,分别列式计算管、线工程量(不计算进线电缆部分),将计算式与结果填入答题纸上,并在答题纸表6.III.1“分部分项工程和单价措施项目清单与计价表”中计算和编制该分项工程的各分部分项工程清单的综合单价与合价。  2.本工程在编制招标控制价时的数据设定如下:分部分项工程量清单费用为200万元,其中人工费为34万元,发包人提供材料为20万元,总价项目措施费为8万元,单价项目措施费为6万元,暂列金额为12万元,材料暂估价为18万元,发包人发包专业工程暂估价为13万元,计日工为1.5万元,总承包服务费率(发包人发包专业工程)按3%计,总承包服务费率(发包人提供材料)按1%计,规费、税金为15万元。  请根据上述给定的数据,在答题纸表6.III.2“其他项目清单与计价汇总表”中计算并填写其他项目中各项费用的金额;在答题纸表6.III.3“单位工程招标控制价汇总表”中计算并填写本工程招标控制价中各项费用的金额。  (计算结果保留两位小数)

选项

答案

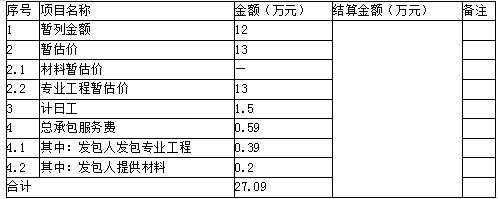

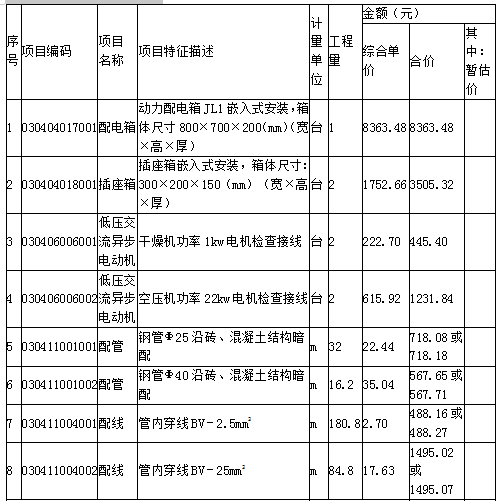

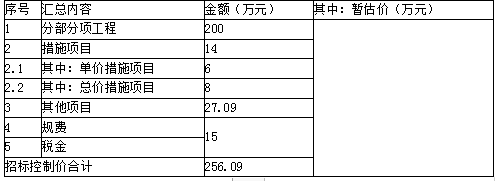

解析 问题1.(26分)  (1)钢管Φ25暗配工程量计算式:  配电箱至干燥机1(配电箱高1.4+埋地0.1+水平6.5+出地0.1+干燥机电机出线离地坪0.5)+配电箱至干燥机2(配电箱高1.4+埋地0.1+水平3.5+出地0.1+干燥机电机出线离地坪0.5)+配电箱至插座箱1(1.4+0.1+水平6+0.1+1.4)+插座箱1至插座箱2[1.4+0.1+水平6+0.1+(1.4-汽车库标高0.2)]=8.6+5.6+9+8.8=32(m)  (2)钢管Φ40暗配工程量计算式:  配电箱至空压机1(配电箱1.4+0.1+水平8+空压机0.1+0.5)+配电箱至空压机2(配电箱1.4+0.1+水平4+空压机0.1+0.5)=10.1+6.1=16.2(m)  (3)管内穿线BV-2.5mm2工程量计算式:  配电箱至干燥机(8.6+5.6)×4+配电箱至插座箱(9+8.8)×5+配电箱预留(4+4+5)×(0.8+0.7)+干燥机预留(4+4)×1+插座箱预留(5+5+5)×(0.3+0.2)=56.8+89+19.5+8+7.5=180.8(m)  (4)管内穿线BV-25mm2工程量计算式:  配电箱至空压机16.2×4+配电箱预留(4+4)×(0.7+0.8)+空压机预留(4+4)×1=64.8+12+8=84.8(m)  (5)表6.III.1分部分项工程和单价措施项目清单与计价表(6.5分)  工程名称:汽车库动力配电 问题2.(7.5分)(1)表6.III.2 其他项目清单与计价汇总表(4分)工程名称:汽车库动力配电(2)表6.III.3 单位工程招标控制价汇总表(3.5分)工程名:汽车库动力配电
转载请注明原文地址:https://tihaiku.com/jzgc/2198952.html

最新回复(0)
