某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按

考试题库2022-08-02  49

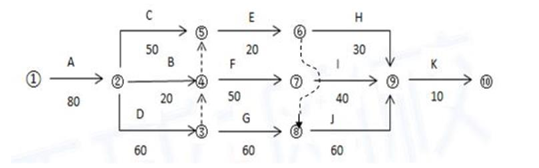

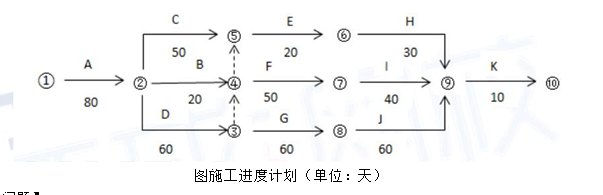

问题 某企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(示范文本)》签订了工程施工承包合同,合同工期270天。施工前施工单位编制了工程施工进度计划(如图 6.1所示)和相应的设备使用计划,项目监理机构对其审核时得知,该工程的 B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第 80日末租赁进场,第  260日末组织退场。【问题】1.在图 3.1所示施工进度计划中,受特种设备资源条件的约束,应如何完善进度计划才能反映  B、E、J工作的施工顺序?2.为节约特种设备租赁费用,该特种设备最迟第几日末必须租赁进场?说明理由。此时,该特种设备在现场的闲置时间为多少天?

选项

答案

解析 1.BEJ的顺序为B→E→J,故需要在⑥到⑧之间加上一个虚工作,由⑥指向⑧。调整后的网络计划图如下图所示:2.该特种设备最迟第150日末必须租赁进场,此时B工作将其总时差都用完了,再晚开始将影响总工期,此时该设备在现场的闲置时间为10天。
转载请注明原文地址:https://tihaiku.com/jzgc/2198622.html

最新回复(0)
